戸建フルリフォームなら「増改築.com」TOP > 耐震等級3リフォーム完全ガイド|既存住宅で正式取得する方法と費用

更新日:2026/05/3

耐震等級3リフォーム完全ガイド|既存住宅で正式取得する方法と費用

耐震等級3リフォーム完全ガイド|既存住宅で正式取得する方法と費用

既存住宅のリフォームを考えるとき、多くの方は、まず間取り、デザイン、設備更新を思い浮かべます。

しかし、長く安心して住み続けるために本当に欠かせないのは、見えない性能をどう高めるかです。

なかでも近年、急速に注目を集めているのが、耐震等級3リフォームです。

ただし、ここで最初に押さえておきたい、もっとも重要な前提があります。
それは、「耐震等級3相当」と「正式な耐震等級3取得」は、同じではないという事実です。

どちらも耐震性の向上を目指す考え方ですが、

  • 第三者評価機関による審査・検査の有無
  • 評価書という形での客観的な証明の有無
  • 地震保険・住宅ローンの場面での説明力
  • 将来の売却・相続・住み替え時の信頼性

これらの面で、生涯にわたって積み上がる差が生まれます。

そして、ここからが本記事の核心です。

既存住宅、とりわけ旧耐震基準下で建てられた建物において、耐震等級3を「正式に取得」できる会社は、日本国内でもごくわずかしか存在しません。

理由は、技術力だけの問題ではありません。

旧耐震建物の正式取得には、

  • 図面が現存しない、または現状と一致していない家への現況図面の復元
  • 床下・小屋裏・基礎まで踏み込んだ精密な現況調査と耐震診断
  • 壁量計算にとどまらない、N値・偏心率・四分割法、必要に応じた許容応力度計算
  • 評価機関とのやり取りを日常業務として回せる組織体制
  • 着工前から完了引き渡しまでの写真記録・検査記録・履歴整備

これらすべてを、一つのプロジェクトとして矛盾なく設計し、第三者の目で追える形で残し切る能力が要求されるためです。

壁を増やす、金物を入れる、という単発の補強なら、多くの会社が対応できます。
しかし、旧耐震基準の家を、正式な耐震等級3まで引き上げ、評価書を取得するところまで通しでやり切れる会社は、全国でも限られた数にとどまります。

既存住宅の性能評価制度自体は、現況検査を必須とし、必要に応じた追加検査や個別性能評価を行う仕組みとして整備されています。
制度はあるのに、実装できる会社が極端に少ない——これが、いま日本の既存住宅が抱えている、静かで大きな課題です。

私たち増改築.comは、自社で木造の性能向上リノベーションを旧耐震建物を含む実案件で積み上げてきた立場から、

現在は全国の工務店・建築会社に対して、耐震等級3取得を含む性能向上リノベーション実務のアドバイスを行う立場にもあります。
旧耐震建物の正式取得,あるいは木造3階建てという、もっとも難易度の高い領域を含めて、

現場・設計・申請・検査・記録の全工程を伴走してきた知見を、本記事の土台に据えています。

そのため本記事は、机上の制度解説ではありません。

  • 耐震等級3リフォームの基本
  • 「等級3相当」と「正式取得」の本質的な違い
  • 取得しやすい家と、難しい家を見分ける視点
  • 旧耐震建物で正式取得を目指す場合の具体的な進め方
  • 費用、工程、メリット、注意点
  • 「相当で終わる会社」と「正式取得までやり切る会社」の見極め方
  • FAQ

これらを、既存住宅の実務に沿って、判断軸として持ち帰っていただけるかたちで整理しました。

これから自宅の耐震性を本気で考えたい方が、言葉の印象に流されず、自分の家にとって何が必要かを、

自分の頭で判断できる状態に到達していただくこと——それが本記事の目的です。

  1. 第1章 耐震等級3リフォームとは?既存住宅で考えるべき基本
  2. 第2章 「耐震等級3相当」と「正式な耐震等級3取得」の違い
  3. 第3章 耐震等級3リフォームはどんな家なら取得しやすい?
  4. 第4章 既存住宅で耐震等級3の正式取得を目指す全体の流れ
  5. 第5章 最初に重要なのは「事前可否判断」
  6. 第6章 解体後検査が耐震等級3リフォームの精度を左右する
  7. 第7章 耐震等級3リフォームで行う主な補強内容
  8. 第8章 耐震診断・補強計画・断熱改修は一緒に考えるべき
  9. 第9章 正式取得に必要な書類・図面・写真記録
  10. 第10章 依頼先の見極め基準 ― 「等級3相当」で終わる会社と、「等級3を正式取得」までやり切る会社は、最初の打ち合わせから違っている
  11. 第11章 工事費だけではない|正式取得で延びる工程とスケジュール感
  12. 第12章 現場プロセスのリアル ― 調査から引き渡しまで通しで見る
  13. 第13章 実例で読む耐震等級3リフォーム
  14. 第14章 耐震等級3リフォームで補助金・税制優遇・地震保険の活用
  15. 第15章 売却・相続・住み替えで効く「等級3取得」の説明力
  16. 第16章 よくある質問(FAQ) ― 相談現場で繰り返し出てくる疑問への回答
  17. 第17章 耐震等級3リフォームでよくある質問
  18. 第18章 まとめ|耐震等級3リフォームは「工事」だけでなく「証明」まで設計して考える

フルリフォームと性能向上リノベーションの違い

第1章 耐震等級3リフォームとは?既存住宅で考えるべき基本

この章では、耐震等級3リフォームの基本と、既存住宅で考えるときの難しさを整理します。

先に結論を言うと、既存住宅では単なる補強工事ではなく、住まい全体の性能を見直すプロジェクトとして考える必要があります。

耐震等級3という言葉だけを見ると、「壁を増やして強くすればいい」と思われがちです。

しかし、既存住宅では新築と違って、基礎の状態、図面の有無、劣化、過去の増改築履歴などが大きく影響します。

つまり、耐震等級3リフォームは、制度の知識だけではなく、

今ある住宅の条件をどこまで整理できるかが結果を左右するテーマです。

既存住宅の性能向上リノベーションでは、見た目の更新だけでなく、耐震・断熱・設計を一体で考えることが重要です。

耐震等級1・2・3の違いを、既存住宅の文脈で理解する

耐震等級は、住宅性能表示制度の中で「地震などに対してどれだけ倒壊しにくいか、損傷を受けにくいか」を示す指標です。国土交通省の案内でも、構造の安定に関する性能は、等級が高いほど地震に対して強いことを意味するとされています。耐震等級(構造躯体の倒壊等防止)は0〜3で表示され、3が最高等級です。

ただし、ここで大切なのは、「耐震等級3」という言葉を新築の感覚で読まないことです。

新築住宅では、最初から等級取得を前提に設計・施工・書類整備を進めやすい一方、

既存住宅では、建てられた時代も、施工の癖も、劣化の進み方も、図面の残り方も一棟ごとに違います。

つまり、同じ“耐震等級3”という言葉を使っていても、既存住宅では確認しながら整える作業そのものが大きな意味を持ちます。

新築と既存住宅では、何がそんなに違うのか

新築では、設計図、構造計画、仕様、施工管理が最初から一連で整っています。

これに対して既存住宅は、過去にどのような改修が行われたのか、図面と現況が一致しているのか、

基礎や構造体にどの程度の劣化があるのかを、ひとつずつ確認しなければなりません。

既存住宅の性能評価でも、現況検査が必須であり、

必要に応じて特定現況検査や個別性能評価を組み合わせる仕組みになっています。

この違いを分かりやすく言えば、新築は「最初から設計された性能を形にする仕事」、

既存住宅は「いまある条件を読み解きながら、どこまで性能を引き上げられるかを見極める仕事」です。

だからこそ、既存住宅で耐震等級3リフォームを考えるときは、制度の話だけでなく、

基礎・図面・劣化・増改築履歴を含めた条件整理が欠かせません。

「耐震補強」と「耐震等級3リフォーム」は同じではない

ここは読者が最も誤解しやすいポイントです。

耐震補強は、建物の弱点を補い、地震に対する強さを高める工事全般を指します。

一方で、耐震等級3リフォームは、単に補強を行うことではなく、耐震等級3という目標に対して、どこまで性能を高め、必要ならどこまで証明できる形にするかまで含めて考えるものです。

つまり、壁や金物を増やしたからといって、それだけで「耐震等級3リフォームをした」とは言い切れません。

既存住宅では、基礎の状態、接合部、床や屋根の剛性、劣化是正、図面整備、記録、検査対応まで含めて、

一つの性能向上プロジェクトとして捉える必要があります。

この視点がないと、補強工事はしていても、読者が知りたい「本当にどこまで安心できるのか」には答えられません。

判断の目安|この章をどう読めばいいか

ここでの判断基準はシンプルです。
いま自分が「新築の耐震等級の話」を読んでいるのか、

それとも「既存住宅の条件整理の話」を読んでいるのかを、まず切り分けることです。

もし「耐震等級3=強い家の基準」という理解だけで読んでいると、

既存住宅で本当に重要な論点を見落としやすくなります。

既存住宅では、制度の知識そのものよりも、その家の状態をどう読み解くかが先に来ます。

ここを押さえて読めると、以降の章で出てくる「相当」「正式取得」「流れ」「費用」「会社選び」の意味も、ずっと立体的に見えてきます。

よくある誤解|耐震等級3は壁を増やせば取れる、と思うこと

耐震等級3リフォームでありがちな誤解は、「とにかく壁を増やせば強くなる」という考え方です。

もちろん耐力壁は重要ですが、既存住宅ではそれだけでは足りません。

基礎が弱い、接合部が足りない、劣化が進んでいる、図面が実態と違う、といった条件があれば、

壁量だけ整えても十分な性能向上にはつながりません。

さらに言えば、読者が求めているのは「どこか一部を強くした」ことではなく、

「この家全体として、どこまで安心できるのか」という答えです。

だからこそ、耐震等級3リフォームを考えるときは、壁量の話だけでなく、

建物全体の整合と証明の考え方まで視野に入れる必要があります。

一次情報で押さえるべきポイント

国土交通省の住宅性能表示制度では、耐震等級は「地震などに対する強さ」を示すものであり、

等級が高いほど地震に対して強いことを意味します。

また、既存住宅の性能評価制度では、現況検査が前提となっており、

既存住宅では今の状態を確認したうえで性能を評価していく考え方が採られています。

この二つを合わせて読むと、耐震等級3リフォームを既存住宅で考えるときに本当に大事なのは、

単に制度を知ることではなく、その制度で評価・説明できるだけの現況把握と計画整理が必要だということです。

ここを最初に理解しておくと、この記事全体の読み方がぶれません。

耐震等級3とは、建築基準法レベルの1.5倍の強さを持つ住宅性能表示制度の最高ランクです。

新築では83.2%が選んでいるのに、既存住宅では年間172戸しか正式取得が動いていません。

本章では、500棟超の実績から既存住宅で考えるべき基本を整理しています。

➡️ 第1章 詳細を読む

耐震等級3リフォームは、単なる補強工事ではなく、住まい全体の性能を見直す取り組みです。

第2章 「耐震等級3相当」と「正式な耐震等級3取得」の違い

既存住宅で耐震等級3を考えるとき、最初に整理すべきなのは、

「耐震等級3相当」と「正式な耐震等級3取得」は同じではない、という点です。

相当は等級3レベルを目標に設計・補強する考え方であり、正式取得は第三者機関の審査・検査を経て、

評価書という形で性能が確認された状態を指します。

つまり、ここでの判断は「家を強くしたいのか」だけでは終わりません。

これから必要なのは、強くしたいのか、

それとも強いことを第三者に証明できる状態まで持っていきたいのかを分けて考えることです。

耐震等級3相当と正式取得の差は、工事内容そのものだけでなく、第三者評価と証明書類の有無にあります。

この章は、「新築の耐震等級の話」として読むより、

「既存住宅でどこまで証明力が必要かを判断する章」として読むと理解しやすくなります。

もし目的が安全性の向上そのものなら相当でも選択肢になりますが、

地震保険、住宅ローン、売却時の説明力まで重視するなら、正式取得を前提に考えたほうが判断を誤りにくくなります。

相当と正式取得は、何が違うのか

国土交通省の住宅性能表示制度では、耐震等級は地震に対する強さを示す指標として整理されており、

数字が高いほど高い耐震性を意味します。

ただし、既存住宅でその性能を「正式に取得した」と言うためには、単に補強計画を立てるだけでなく、

現況確認、図面整備、検査、申請、評価書の交付まで含めて完了している必要があります。

一方で「耐震等級3相当」は、等級3を目標とした補強や設計の考え方を示す言葉です。

設計上は高い耐震性を目指していても、第三者機関の審査や評価書の交付がなければ、

正式な証明がある状態とは区別して理解する必要があります。

そして、リフォームでよく勘違いされがちなのが、この性能評価機関への申請は、確認申請の申請ではないということです。

あくまで建物のハコとしての性能を評価するためのものであるということになります。

比較項目 耐震等級3相当 正式な耐震等級3取得
意味 等級3レベルを目標に設計・補強した状態 第三者審査・検査を経て等級3が評価書で確認された状態
第三者評価 原則なし あり
証明書類 ない、または限定的 住宅性能評価書などの公的な説明資料がある
必要な実務 補強計画・施工が中心 調査、図面整備、申請、検査、評価書取得まで必要
費用 工事中心で比較的抑えやすい 工事費に加えて申請・設計・検査関連費がかかる
工期 比較的短い 検査や書類整備が増えるため長くなりやすい
保険・ローン・売却時の説明力 弱い 強い
向いている考え方 まず安全性を高めたい 安全性に加えて証明力も重視したい

※上表は、既存住宅の耐震等級3相当と正式取得の違い、既存住宅の性能評価制度、地震保険割引・住宅ローンで求められる書類の考え方をもとに整理しています。

結論ボックス
耐震等級3相当は「強い家を目指す考え方」、正式取得は「その強さを第三者に証明できる状態」です。
この違いを曖昧にしたまま話を進めると、費用・工期・期待値のすれ違いが起こりやすくなります。

正式取得は、補強工事だけで完了するものではなく、調査・設計・検査・評価書取得まで含めて初めて成立します。

違いが表面化するのは、どんな場面か

この違いが最も分かりやすく表れるのは、地震保険や住宅ローン、将来の売却時です。

地震保険の耐震等級割引では、等級3で50%、等級2で30%、等級1で10%の割引が定められていますが、

割引適用には住宅性能評価書などの所定の証明書類が必要です。

つまり、口頭で「等級3相当です」と説明するだけでは足りず、正式な書類の有無が実務上の差になります。

住宅ローンでも同じことが起こります。

たとえばフラット35Sでは、耐震性に関する基準を満たしていることを示すために、

住宅性能評価書などの書類提出が前提になります。

既存住宅であっても、正式取得によって説明できる状態になっていれば、

金融機関や関係者に対して話が通りやすくなります。

さらに、売却や家族内の意思決定でも差は大きくなります。

自宅を将来売る可能性がある場合や、親族に工事の妥当性を説明したい場合には、

「強くしたつもり」よりも「第三者に確認された」という事実のほうが伝わりやすく、納得を得やすくなります。

正式取得の価値は、工事後の安心感だけでなく、その後の説明力まで含めて考えるべきです。

相当で十分な人と、正式取得向きの人

相当で十分な人は、まずは自宅の安全性を高めたい、できるだけ費用や期間を抑えたい、

保険やローンや売却時の公的説明までは今すぐ必要としていない、という人です。

この場合は、現況を見たうえで無理なく補強の優先順位を決める考え方が合っています。

一方で正式取得向きの人は、保険やローンの説明資料が必要、将来の売却まで視野に入れている、

家族に対しても第三者評価で安心を示したい、という人です。

既存住宅ではすべての家がスムーズに正式取得できるわけではありませんが、

最初から証明力を重視して進めるかどうかで、調査、図面、施工、記録の進め方が大きく変わります。

よくある失敗と誤解

この章で最も多い誤解は、「耐震等級3相当なら、実質的には正式取得と同じ」と考えてしまうことです。

たしかに耐震性を高めるという目的は共通していますが、実務では第三者評価の有無がはっきり分かれます。

この違いを理解しないまま見積もりや打ち合わせを進めると、

後から「証明書が出ると思っていた」「保険やローンでも使えると思っていた」というズレが起こります。

もう一つの誤解は、「壁を増やして補強すれば、それで耐震等級3になる」という考え方です。

既存住宅では、壁だけでなく、基礎の状態、接合部、床や屋根の剛性、劣化の有無、図面と現況の整合まで見なければ、正式取得に向けた判断はできません。

だからこそ、耐震等級3リフォームは単なる部分補強ではなく、

住まい全体の条件を整理しながら進める性能向上プロジェクトとして考える必要があります。

この章のまとめ

第2章で押さえるべきことはシンプルです。耐震等級3相当は「強さを目指すこと」、

正式取得は「その強さを第三者に証明すること」であり、

同じ言葉のように見えて実務上の意味は大きく異なります。

もしここを曖昧にしたまま進めると、費用感も工期感も、完成後に得られる価値もずれてしまいます。

次章ではさらに一歩進めて、そもそもどんな家なら耐震等級3リフォームを目指しやすいのか、

基礎・増改築履歴・3階建て・建物形状といった条件から具体的に見ていきます。

第3章 耐震等級3リフォームはどんな家なら取得しやすい?

耐震等級3リフォームは、築年数の長さだけで難易度が決まるわけではありません。

実際には、基礎の状態、図面の有無、増改築の履歴、建物の形状や階数、

劣化の程度といった「既存住宅としての条件」が、取得のしやすさを大きく左右します。

つまり、最初に問うべきは「うちは古いから無理ではないか」ではなく、

「うちはどの条件が整っていて、どこが弱いのか」です。

条件を整理すれば、難しい家でも進め方はあり、条件が整っていれば、築年数が長くても十分に目指せます。

この章は、自宅の状態をそのまま当てはめて読み進めると価値が高くなります。

「うちは取りやすい側か、難しい側か、その理由はどこか」という視点を持って読むことを、判断の出発点にしてください。

耐震等級3リフォームを目指しやすい築30年程度の木造2階建て住宅の外観

取得しやすい家は、築年数ではなく、基礎・図面・形状の整い方で決まります。

取得しやすい家の特徴

正式取得を目指しやすい家は、まず基礎の状態が比較的良好であることが大きな条件になります。

鉄筋入りの布基礎やベタ基礎で、ひび割れや沈下、雨水侵入といった重大な劣化がない状態は、

補強計画が立てやすく、構造的にも有利に働きます。

次に、図面が残っていることも大きな後押しになります。

確認申請図、構造図、過去の改修記録などが揃っていれば、現況検査で得た情報と照らし合わせて整合を取りやすく、補強計画と申請書類の整備にかかる時間を圧縮できます。

図面が完全に揃っている必要はありませんが、出発点が明確であるほど、評価書取得までの工程が安定します。

さらに、建物の形状がシンプルで、階数が2階以下、増改築履歴が少ない、あるいは記録が残っている家は、

構造のバランスを把握しやすく、耐力壁の配置計画も立てやすくなります。

シロアリ・腐朽・雨漏りといった劣化が限定的であれば、補強と劣化是正が衝突せず、計画全体が現実的なコストで収まります。

増改築履歴のある複雑な形状の既存住宅外観

増改築の重なりや形状の複雑さは、築年数以上に難易度を引き上げる要素になります。

難しい家の特徴

一方で、難易度が上がりやすいのは、基礎に重大な劣化があるケースです。

無筋基礎、ひび割れ、不同沈下、湿気・雨水侵入による劣化が進んでいる場合、上部構造を補強しても、

土台の信頼性が確保できなければ正式取得まで持っていくのは難しくなります。

基礎補強自体は可能ですが、追加の調査・工事・費用・工期がそのまま積み上がるため、

現実的な選択肢として再検討が必要になることもあります。

次に難しいのが、図面が一切残っておらず、増改築履歴も整理されていない家です。

現況検査だけでは内部構造のすべてを把握できないことがあり、解体後にはじめて判明する事実が増えるほど、

補強計画と申請書類の整合を取り直す手間が増えます。

図面なしでも進められないわけではありませんが、その分、調査と記録の作り込みが必要になります。

さらに、3階建て、複雑な平面形状、極端な吹き抜け、大きな増築・減築の重なりといった条件は、

構造計算の難易度を引き上げます。3階建てでも正式取得は不可能ではありませんが、

構造設計の精度と、対応経験のある会社かどうかが、結果を大きく左右します。

「築年数が長いから難しい」のではなく、「形状と履歴が複雑だから難しい」と理解しておくと、判断軸がぶれません

耐震等級3リフォーム可否判断のための基礎現況確認

基礎の状態は、取得しやすさを左右する最も大きな判断要素のひとつです。

取得しやすさ早見表(自宅にあてはめて読むための判断材料)

判断要素 取得しやすい家 難しい家
基礎 鉄筋入り布基礎・ベタ基礎、ひび割れや沈下が軽微 無筋基礎、ひび割れ・沈下・雨水侵入など重大な劣化あり
図面 確認申請図・構造図・改修記録が残っている 図面が一切なく、過去の改修内容も不明
増改築履歴 履歴が整理されている、または改修が小規模 大規模な増築・減築・用途変更が重なっている
建物形状 総2階に近い整形、シンプルな平面 L字・コの字・大きな吹き抜けなど不整形
階数 平屋・2階建て 3階建て、混構造
劣化 シロアリ・腐朽・雨漏りが軽微 構造材まで及ぶ劣化、複数箇所の雨漏り
立地・地盤 比較的安定した地盤 軟弱地盤、傾斜地、過去に被害履歴あり

※上表は、既存住宅の住宅性能評価で確認される主要項目、構造補強の現実的可否、評価書取得までに必要な情報量をもとに整理しています。「○ばかりで難しい家」と「×ばかりで取りやすい家」は実際にはあまりなく、ほとんどの家は両者の混在で構成されます。重要なのは、どの条件で減点されているかを把握することです。

判断基準ボックス
取得しやすさは「築年数」ではなく、基礎・図面・増改築履歴・形状・階数・劣化の6軸で決まります。
1つでも重大な弱点があるからといって即「不可」ではなく、6軸のうちどこを補えば現実的に成立するかを見るのが、正しい読み方です。

図面が残っていない家・増改築履歴がある家でも、可能性は残る

「うちは図面がないから無理だろう」「増改築を何度もしているから難しいだろう」

と最初から諦めるのは早すぎます。図面が残っていない場合でも、

現況検査と解体後検査で構造を再確認し、調査結果を図面化していくことで、

正式取得の前提となる情報を整えられるケースは少なくありません。

重要なのは、図面の有無そのものよりも、調査・記録・図面整備までを一貫して扱える体制があるかどうかです。

増改築の履歴がある家も同様で、過去の工事を現況として正しく読み解き、

補強計画と矛盾しない形で図面に落とし込めるかで結果が変わります。

古いから・複雑だから無理、ではなく、情報の再整備にどれだけの工数が必要かで判断するのが現実的です。

3階建ても同じ考え方です。正式取得が不可能な家ではなく、

設計の難易度が上がり、対応できる会社が限られる家と捉えるべきです。

難条件であるほど、会社選び(第15章)の重要性が増します。

よくある失敗・誤解

この章で最も多い誤解は、「築年数が長い=難しい」「築年数が浅い=取りやすい」

と短絡的に考えてしまうことです。築40年でも、基礎・図面・履歴が整っていれば現実的に目指せる家があり、

築20年でも、増改築の重なりや基礎劣化で難易度が上がる家があります。

判断は築年数ではなく、6軸のどこに弱点があるかで行うべきです。

もう一つの誤解は、「図面がなければ無理」「3階建てなら無理」と最初から決めつけてしまうことです。

たしかに難易度は上がりますが、調査・記録・設計を一体で扱える会社であれば、進め方は残されています。

逆に、「図面があれば必ず取れる」と楽観するのも危険で、図面と現況の不一致が解体後に判明し、

計画の組み直しが必要になることは現場では珍しくありません。

図面の有無は出発点であり、保証ではない、と整理しておくのが安全です。

この章のまとめ

第3章で押さえておくべきことは3点です。

第一に、取得しやすさは築年数ではなく、基礎・図面・増改築履歴・形状・階数・劣化の6軸で決まること。

第二に、1つの弱点で即「不可」ではなく、補える形で進められるかが本質であること。

第三に、図面なし・増改築あり・3階建てといった難条件でも、

調査と記録を一体で扱える会社であれば可能性は残ることです。

ここまでで「自宅は取りやすい側か、難しい側か、その理由はどこか」がある程度見えてきます。

次章では、いよいよ正式取得までの全体フロー

(相談→可否判断→現況確認→診断→補強計画→図面整備→申請→検査→評価書取得)を、

なぜ工程が増えるのかという理由とともに整理します。

第4章 既存住宅で耐震等級3の正式取得を目指す全体の流れ

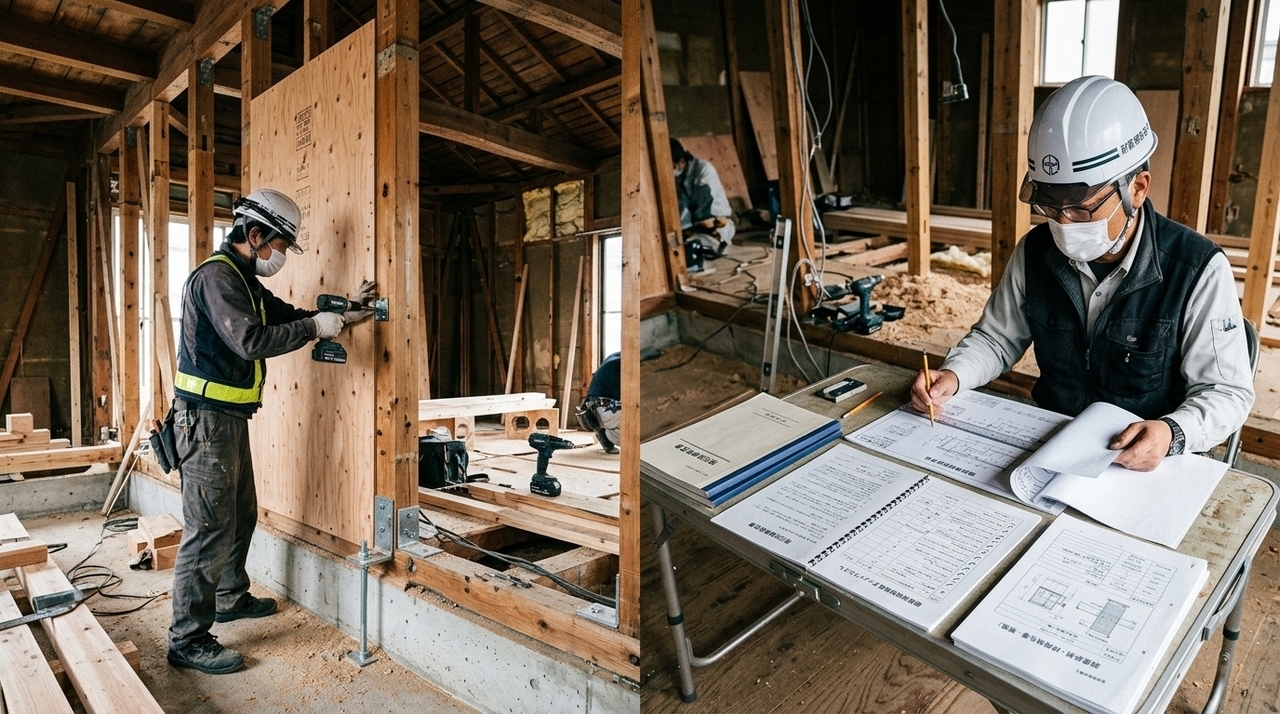

耐震等級3リフォーム正式取得までの全11工程ロードマップ(増改築.com実証版)

建設性能評価(既存住宅)取得までの全11工程ロードマップ。事前調査から評価書発行までを4フェーズで整理。(増改築.com)

耐震等級3リフォームを正式に取得するということは、補強工事だけを意味しません。

日本広しといえど、正式な耐震等級3をリフォームで取得できる会社はごく限られているのが実情です。

この記事を書いている時点では、日本で耐震等級3までのフローを解説している記事は無かったため、「増改築.com」での実例を公開します。

500棟の性能向上リノベの実績からどのように取得したかをまとめて解説します。

事前調査から評価書発行まで、全11工程・4フェーズを貫くひとつのプロジェクトとして進めることを意味します。

だからこそ、相当に比べて工程が増え、費用と工期も伸びるのは当然の構造になっています。

第3章で「自宅は取りやすい側か、難しい側か」を整理した今、

次に押さえておきたいのは「もし正式取得を目指す場合、何が、どの順番で、どんな深さで起こるのか」です。

流れを把握しておくと、見積もりや打ち合わせの場で何が省かれているか・何にお金が必要かを読み取れるようになります。

耐震等級3リフォームの初期相談・事前可否判断の打ち合わせの様子

正式取得は、最初の相談から評価書交付まで、設計・記録・検査が一体で進むプロジェクトです。

PHASE 1 事前調査・診断

STEP 1 解体後検査

正式取得を目指すリフォームでは、内部の解体が終わってから本格的な検査が始まります。

これは既存住宅現況検査と同等の扱いとして位置づけられ、第三者検査機関の枠組みに沿って進められるのが特徴です。

従来のリフォームで行われる解体後の確認に加えて、ここでは外部劣化状況の検査項目が追加されます。

屋根まわり、外壁、基礎の外側、雨水の侵入経路、シロアリ被害、過去の改修跡といった、

外側に残る劣化サインまで点検対象に含めることで、「内側だけ見て補強した」という抜け漏れを防ぎます。

検査結果は検査報告書としてまとめられ、これが後のSTEP 6(申請書類)で正式な添付書類となります。

つまりこの段階の写真・記録が、最終的に評価書交付の根拠資料になっていきます。

記録の精度は、後で取り戻せません。

STEP 2 耐震診断

解体後検査報告書をもとに、耐震診断と構造解析を行います。

ここで現状の家の耐震性能が、はじめて数値として明らかになります。

診断対象は大きく2つです。一つは上部躯体――柱・梁・耐力壁・接合部・床や屋根の剛性。

もう一つは基礎――形式(布基礎かベタ基礎か)、鉄筋の有無、ひび割れ、不同沈下、湿気の状況。

これらを数値化することで、評点・偏心率・接合部の引抜き力(N値)など、

補強計画を立てるための土台となる客観データが揃います。

ここで作成する耐震診断書は、第4章のあらゆる工程の出発点です。

診断が浅いと、補強計画も浅くなります。「どこをどう補強するか」ではなく、

まず「現状どこがどれだけ足りないか」を数字で押さえる段階だと理解してください。

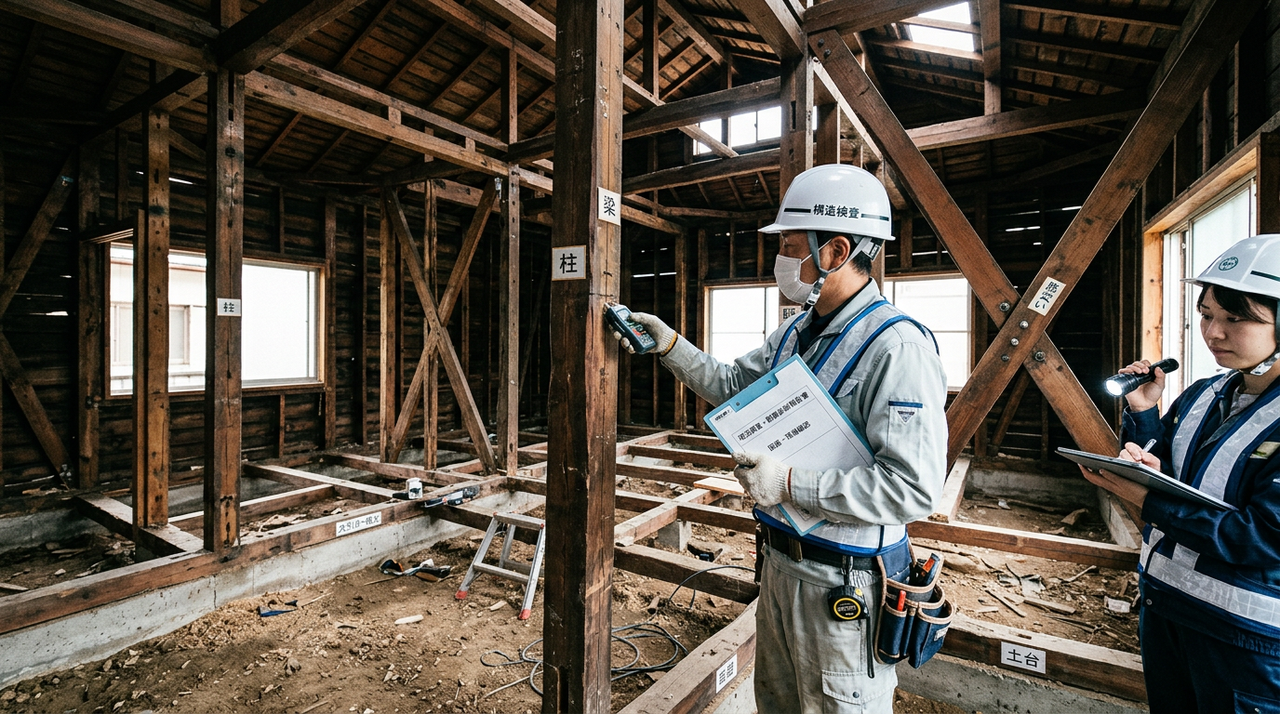

解体後にスケルトン状態となった木造既存住宅の現況確認・耐震診断の様子

現況確認の精度が、補強計画と評価書の精度に直結します。解体後にスケルトン状態となった構造体を、一つひとつ確認していきます。

PHASE 2 改修計画・図面作成

STEP 3 耐震改修計画(上部躯体構造)

解体後検査報告書と耐震診断結果を組み合わせ、希望評点に合わせた改修計画書を作成します。

耐震等級3を狙うのであれば、評点1.5以上を満たす計画として設計します。

設計の中心になるのは、耐力壁の量と配置バランス、接合部の補強、床と屋根の剛性、劣化是正の組み合わせです。

なかでも重要なのが柱頭柱脚金物の算定です。

すべての柱について、地震時にどれだけの引抜き力が働くかをN値計算で求め、必要な強度の金物(ホールダウン金物・かど金物・山形プレート等)を一本ずつ決めていきます。

「壁を増やせば強くなる」という単純な話ではありません。

耐力壁が増えるほど柱の引抜き力も大きくなるため、

壁・柱・接合部・基礎が連動した一つの設計として組み立てる必要があります。

STEP 4 耐震改修計画(基礎補強計画)

基礎補強の計画は、既存基礎の状態をどう設定するかで結果が大きく変わります。

原則として、「無筋基礎・健全」前提で計画を策定します。

これには明確な理由があります。

築年数の経った既存住宅で「有筋基礎」と設定するには、鉄筋が入っていることと、

その健全性(腐食・劣化がない状態)を客観的に証明する必要があります。

これが現実的に難しいケースが多く、確認検査機関としても評価できないと判断されるリスクがあるためです。

そのため、評価書取得を確実にしたい場合は、最初から「無筋基礎・健全」を前提に補強計画を設計するのが安全です。

具体的には既存基礎の内側または外側に鉄筋を組んで一体化させる「抱き合わせ基礎」「ツイン基礎」などの工法で、

計算上新規鉄筋コンクリート基礎として成立する状態を作ります。

STEP 5 申請時添付図面の作成

改修計画が固まったら、申請に必要な図面を整備します。改修計画実施後の状態で、以下の6種類を準備します。

# 図面名 内容
1 案内図 敷地の場所と周辺状況
2 平面図 各階の間取り、耐力壁の配置
3 立面図 東西南北4面の外観
4 断面図 建物の縦方向の構造
5 基礎伏図 基礎の配置と補強範囲
6 構造図 柱・梁・耐力壁・金物の配置

実務上のポイントが一つあります。

構造図は、専用に新規作成しなくても、「柱頭柱脚金物算定図の立面断面図」から構造部分を抽出したもので提出可能であることが、検査機関への確認で取れています。

これにより、図面整備の負担を現実的なレベルに抑えられます。

PHASE 3 申請・受理

STEP 6 建設住宅性能評価申請書類作成

整備した6種類の図面に、申請書類一式を揃えて確認検査機関へ提出します。

提出する書類は次の通りです。

  • 解体後検査報告書(STEP 1で作成)
  • 申請書(既存住宅)
  • 同意書 ※申請者と所有者が異なる場合
  • 申告書
  • 申込書
  • 委任状 ※代理者記載がある場合

書類は一式の整合性が問われます。

図面と申告書の数値が一致していない、必要な同意書が抜けている、

といった小さなズレでも、後の質疑応答で戻ってきます。

提出前に書類同士の数値・記載・添付関係を一通り照合することが、結果的に最短ルートになります。

STEP 7 申請受理

提出後は、確認検査機関との質疑応答フェーズに入ります。

書類の不備や記載の矛盾について問い合わせがあり、必要に応じて修正・追加提出を行います。

すべての疑義が解消されると、検査機関から正式受理の連絡が届きます。

この連絡をもって、計画は正式に評価対象として認められ、施工フェーズへ移行します。

受理が出るまでは、計画変更があれば書類の差し替えが必要になります。

PHASE 4 施工・検査・評価書取得

STEP 8 各工程ごとの施工履歴情報取得(必須検査項目一覧)

施工が始まってからは、工程ごとに検査と記録を残す段階に入ります。

ここで取得する写真・記録が、評価書交付の最終根拠になります。

必須検査項目は次の6つです。

  • 基礎配筋打設前検査――コンクリート打設前に、配筋・かぶり厚・継手位置を確認
  • 防水措置施工後検査――外壁・開口部まわりの防水措置を施工後に確認
  • 屋根下地ルーフィング検査 ※屋根葺き替えがある場合のみ
  • 断熱改修工事実施後検査――断熱材の施工状況・連続性を確認
  • 躯体金物検査(改修計画実施後)――既存金物・新規金物の全数について検査履歴を取得
  • 耐力壁検査(改修計画実施後)――算定された耐力壁すべてを対象に確認

ここで重要なのは、躯体金物と耐力壁が「全数検査・全数対象」であることです。

一部のサンプル検査ではなく、計画で算定したすべての箇所が記録対象です。

隠蔽されてしまえば撮り直しできない部位ばかりなので、施工と並走して記録する体制が求められます。

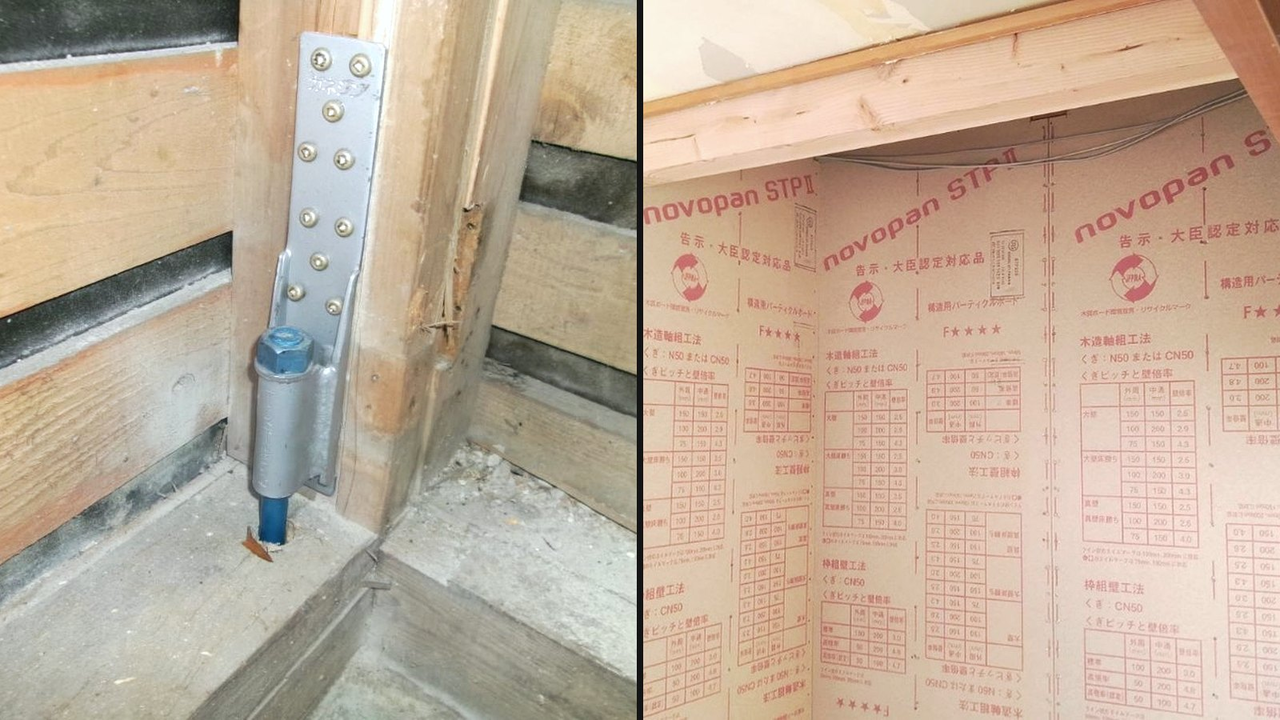

耐震等級3リフォームの施工中検査における柱頭柱脚金物の取り付けと構造用面材による耐力壁施工の記録写真

解体後と施工中の写真記録は、評価書交付の根拠であり、将来まで残る証明資料になります。
※左:柱頭柱脚金物(ホールダウン金物)の取り付け/右:構造用面材による耐力壁施工

STEP 9 確認検査機関の規定検査

施工と並行して、確認検査機関による現地検査も入ります。

対象は、劣化部分の目視確認が可能な箇所です。施工側が撮影した写真記録だけでなく、第三者の目で現場を直接確認することで、評価書の客観性が担保されます。

第三者検査が入る前提で工程を組んでおくと、現場側の記録の取り方も自然と整います。

後追いで揃えるのではなく、最初から「見られる前提で残す」という運用が結果を分けます。

STEP 10 確認検査機関への完了報告

工事が完了したら、STEP 8で取得した各工程の検査報告書を添付して、評価書発行を申請します。

提出前に、書類の網羅性――すべての必須検査項目について報告書が揃っているか、写真・記録に欠落がないか――をもう一度自分たちで確認してから提出するのが鉄則です。

ここで欠落が見つかると、最後の最後で工程が戻ります。

STEP 8の段階で記録を丁寧に積み上げてきた家は、この提出が静かに終わります。

STEP 11 建設性能評価書 発行

提出書類の不備解消と質疑応答が完了すると、ついに建設住宅性能評価書が発行されます。

これをもって、「耐震等級3相当」ではなく「正式に耐震等級3を取得した家」と説明できる状態が成立します。

評価書は、地震保険の耐震等級割引(等級3で50%)、フラット35Sの基準資料、将来の売却時の説明、家族への安心の根拠――そのすべての場面で活用できる、長期にわたって効いてくる資産になります。

つまずきやすい3つのポイント

第一は、STEP 1〜2の事前調査・診断を急いでしまうことです。

ここの精度が低いと、その後のすべての工程が薄くなります。

「とりあえず工事から」と進めた家ほど、評価書取得の段階で記録不足が表面化します。

第二は、STEP 4の基礎前提を曖昧にすることです。

「有筋基礎・健全」と仮置きしたまま計画を進めると、最終段階で評価対象外と判断されるリスクがあります。

原則「無筋基礎・健全」前提で計画する、という運用ルールを最初から組み込むのが安全です。

第三は、STEP 8の施工中記録を後回しにすることです。

隠蔽部分は撮り直しがききません。

記録を残すこと自体が証明力の中核であり、ここを軽く扱うと、評価書取得の根拠が薄くなります。

よくある失敗・誤解

最大の誤解は、「補強工事が終われば正式取得も自動的にできる」と考えてしまうことです。

正式取得は工事の延長線上にあるのではなく、設計・図面・記録・検査・評価書という別レイヤーが並走するプロジェクトです。

これを後から追加するのは難しく、最初から織り込んで進める必要があります。

もう一つの誤解は、「申請さえすれば評価書は出る」と考えてしまうことです。

申請は通過点であり、現況・設計・図面・記録の整合が取れて初めて評価書が交付されます。

評価書はゴール地点ではなく、すべての工程の整合性が形になった証だと理解しておくと、

各工程の意味が見えやすくなります。

この章のまとめ

第4章で押さえておくべきことは3点です。

第一に、正式取得は補強工事に「調査・診断・設計・図面・記録・検査・評価書交付」という証明工程が並走する全11STEPのプロジェクトであること。

第二に、費用と工期が増える理由はほぼすべて中盤以降の工程(STEP 5〜10)にあること。

第三に、STEP 1(解体後検査)・STEP 4(基礎前提の設定)・STEP 8(施工中記録)の3つが、

結果を最も大きく左右するチェックポイントであること。

ここまでで、流れの全体像と、各STEPで何が起きるかが見えてきました。

次章ではこの11STEPの最初の関門であるSTEP 1「解体後検査」と、

その手前の事前可否判断を、もう一段深く掘り下げます。

なぜ「最初の判断」が結果を決めるのか、その理由と、初期相談で確認すべきチェック項目を整理していきます。

第5章 最初に重要なのは「事前可否判断」

耐震等級3リフォームで最も大切な判断は、実は工事が始まる前にあります。

「この家で正式取得を目指せるか、それとも相当で進めるか」を最初に見極めること

――これが、後の費用・工期・記録・評価書取得のすべてを左右します。

第4章で全11STEPの流れを整理しましたが、その出発点であるSTEP 1(解体後検査)の前に、

もう一段手前のフェーズが存在します。

それが事前可否判断です。多くのリフォームで見落とされがちな段階ですが、

ここを丁寧に進めるかどうかで、プロジェクト全体の精度が大きく変わります。

この章は、「自宅の場合、最初の相談で何を確認すべきか」を判断軸に読み進めてください。

事前可否判断は、単なる初回ヒアリングではなく、プロジェクトの設計図そのものを描く工程です。

この章の結論ボックス
事前可否判断は、補強工事の見積もりではありません。
「この家で正式取得を目指せるか・目指す価値があるか」を見極める段階であり、ここを急ぐと後のすべての工程に歪みが出ます。

なぜ「最初の判断」が結果を決めるのか

事前可否判断の重要性は、手戻りの大きさで考えると分かりやすくなります。

たとえば、最初に「正式取得は難しい」と整理されないまま工事を進めてしまうと、

解体後に基礎の重大劣化が判明し、補強計画を組み直すことになります。

図面整備や申請書類の前提も崩れ、場合によっては評価書取得そのものが断念に追い込まれます。

工事費・調査費・設計費を投じた後で方針が変わるため、損失は時間とお金の両面で大きくなります。

逆に、最初の段階で「相当向き」「正式取得向き」「条件次第で正式取得可能」のいずれかが整理されていれば、

その後の工程は迷わず進みます。同じ家でも、最初の30分〜1時間の判断の精度が、半年後の結果を変えるのです。

事前可否判断は、プロジェクトの不確実性を最も安く減らせるフェーズでもあります。

現地に出向いて、図面と履歴を確認し、ヒアリングをまとめる

――この段階のコストは、補強工事や図面整備に比べて圧倒的に小さい一方で、削減できるリスクは最も大きい。

だからこそ、ここを省略せず、丁寧に行う価値があります。

事前可否判断で何を見るのか

初期相談では、4つの軸を整理します。それぞれが正式取得の可否に直結します。

1. 既存住宅の物理的条件

第3章で整理した「取得しやすい家/難しい家」の6軸が、ここで実物として確認されます。

基礎・図面・増改築履歴・建物形状・階数・劣化を、現地で目視できる範囲と、

書類で読み取れる範囲の両方からチェックします。

この段階では、すべてを完璧に把握する必要はありません。

「致命的な弱点があるかどうか」「弱点があった場合に補える可能性があるかどうか」を見極められれば十分です。

基礎の無筋・有筋判定や接合部の細部は、解体後検査(STEP 1)で改めて確認します。

2. 施主の目的と優先順位

物理条件が同じでも、施主の目的が違えば、取るべき方針は変わります。

事前可否判断では、次のような点を整理します。

  • 安全性の向上を最優先したいのか
  • 地震保険の割引を活用したいのか(等級3で50%)
  • フラット35Sの基準資料として評価書が必要か
  • 将来の売却を視野に入れているか
  • 家族への説明力を重視するか
  • 費用と工期にどれくらい余裕があるか

「相当でも十分な目的」と「正式取得が必要な目的」では、その後の工程設計がまったく変わります。

「強くしたい」だけなのか、「強いことを第三者に証明したい」のか

――この違いを最初に言語化することが、事前可否判断の核心です。

3. 過去の改修履歴と書類の状態

築年数だけでなく、過去にどんな改修が行われ、どんな書類が残っているかは、その後の工程の重さを大きく左右します。

確認申請図、構造図、増改築の履歴書類、過去の検査報告書

――これらが揃っていれば、現況検査と照合しながら効率的に進められます。

逆に、書類が一切残っていない家でも、現況を起点に図面を再整備していくルートは確保できます。

重要なのは「ある/ない」ではなく、「ない場合にどれだけ整備工程が増えるか」を最初に見積もることです。

4. 周辺条件・立地

地盤の状態、敷地の高低差、周辺の建物との距離、搬入経路、近隣への配慮事項なども、事前可否判断の対象です。

たとえば、軟弱地盤や傾斜地では基礎補強の方法が限定され、コストも変わります。

搬入経路が狭ければ、解体・施工の工程に追加の手間が発生します。

これらは「正式取得可否」には直結しないように見えて、「現実的な予算・工期で取得まで持っていけるか」という意味では決定的に効いてきます。

初期相談で確認すべきチェックリスト

事前可否判断の精度を上げるために、初期相談の段階で最低限確認したい項目を整理します。

施主の方が初回相談に向かう際、このリストを手元に置いておくだけで、相談の質が大きく変わります。

カテゴリ 確認項目 確認の意味
建物の基本情報 築年数・構造種別・階数 大まかな難易度の把握
  延床面積・建築面積 補強対象範囲の規模
  過去の確認申請の有無 図面整備の出発点
基礎の状態 鉄筋の有無(推定でも可) 基礎補強計画の前提
  床下点検口からの目視所見 劣化・湿気の概況
  基礎の外側のひび割れ・沈下 重大劣化のスクリーニング
図面・記録 確認申請図・構造図の有無 図面整備工程の重さ
  過去の改修履歴・検査記録 現況との整合確認の手間
  写真・台帳類の保管状況 申請書類への活用可能性
増改築履歴 増築・減築・用途変更の有無 構造のバランス・形状の複雑さ
  改修内容の記録の有無 解体後の想定外発生リスク
劣化・不具合 シロアリ被害・腐朽・雨漏り 補強と劣化是正の競合可能性
  過去の修繕履歴 弱点部位の特定
施主の目的 安全性/保険/ローン/売却/家族説明 相当向きか正式取得向きかの判断
  予算・工期の目安 現実的な選択肢の絞り込み
  譲れない条件(間取り・意匠) 設計衝突の早期発見

このチェックリストの多くは、初回相談(1〜2時間)と1回の現地簡易確認で揃います。

すべてを完璧に埋める必要はなく、空欄が多い項目があれば「そこが追加調査の対象」と分かるだけで十分です。

事前可否判断のアウトプット

丁寧な事前可否判断を行うと、施主に対して次の3つの情報が提供できる状態になります。

1. 方針の明確化

相当向き/正式取得向き/条件次第で正式取得可能、のいずれかに整理される。

曖昧な「やってみないと分からない」状態から脱する。

2. 概算費用と工期の見通し

正式取得を目指す場合の追加費用(調査費・診断費・図面整備費・申請費・検査対応費)と、

相当の場合の費用差が、概算レベルで提示される。

3. リスクの可視化

 「解体後に判明する可能性がある事項」「対応できる範囲・できない範囲」が事前に共有される。

施主側も心構えができる。

この3点が揃えば、施主は情報に基づいた意思決定ができます。

逆に、これが揃わないまま契約・工事に進むのは、施主・会社の双方にとってリスクの高い進め方です。

つまずきやすい3つのポイント

第一は、事前可否判断を「無料相談の延長」として軽く扱うことです。

初回相談は無料でも、その中で行う判断は、プロジェクト全体を方向づける重い意思決定です。

簡易的なヒアリングだけで「やれます」と即答してくる会社には、慎重になるべきです。

第二は、施主の目的を聞かずに進めることです。

物理条件だけを見て「正式取得可能です」と即答するのは、片手落ちの判断です。

施主の目的が「相当で十分」であれば、正式取得は過剰な提案になります。

逆に、目的が「保険・ローン・売却まで含む」なら、正式取得を前提に最初から組み立てる必要があります。

第三は、「とりあえず工事から始めて、途中で判断する」と進めることです。

これは最も損失の大きいパターンです。図面整備・申請・検査の前提が揃っていない状態で工事を進めると、

後から正式取得を目指すには大幅な手戻りが発生します。

最初の判断が曖昧な状態のまま工事を着工しないことが、事前可否判断の最低限のルールです。

よくある失敗・誤解

最大の誤解は、「相談の段階で判断できることは限られている」と考えてしまうことです。

たしかに、解体後にしか分からない事実は存在します。

しかし、「正式取得を目指せる可能性が高いかどうか」「相当で進めた方が現実的かどうか」という方針判断は、

相談段階でほぼ可能です。判断できないのではなく、判断するための情報整理を省略しているだけ、

というケースが多いのが実情です。

もう一つの誤解は、「事前可否判断と見積もりを混同してしまうこと」です。

見積もりは「いくらでやるか」を出す段階で、事前可否判断は「何をやるか・やる価値があるか」を整理する段階です。

順番が逆になると、目的不明のまま価格交渉が始まり、結局どこかでズレが表面化します。

まず方針、次に見積もりが、本来の順序です。

この章のまとめ

第5章で押さえておくべきことは3点です。

第一に、事前可否判断はプロジェクト全体の精度を決める出発点であり、

ここを丁寧に進めるかどうかで、半年後の結果が変わること。

第二に、判断軸は4つ――物理的条件・施主の目的・改修履歴と書類・周辺条件――であり、

これらを統合して「相当向き/正式取得向き/条件次第」のいずれかに整理すること。

第三に、初期相談のアウトプットは「方針・概算・リスク」の3点であり、この3点が揃わないまま工事に進まないこと。

ここまでで、正式取得を目指す前段階の整理ができました。

次章では、事前可否判断で「正式取得を目指す」と決まった後に発生する解体後検査の重要性を、

もう一段深く掘り下げます。なぜ解体後検査が、相当と正式取得の分水嶺になるのか、

その理由と現場で起きる事実を整理していきます。

第6章 解体後検査が耐震等級3リフォームの精度を左右する

事前可否判断で「正式取得を目指す」と方針が決まったら、次に待っているのが解体後検査です。

これは単なる工事手順の一つではなく、相当と正式取得を分ける分水嶺として位置づけられる重要なフェーズです。

第5章で「最初の判断が結果を決める」と整理しましたが、その判断の精度は、解体後検査によって現実と照合されます。

図面と現況の不一致、過去の改修跡、隠れていた劣化

――これらが姿を見せるのが、この段階です。ここでの記録の質が、評価書交付の根拠資料そのものになります。

この章は、「自宅で解体後検査を行うとしたら、何が見えてくるのか・何を残すべきか」を判断軸に読み進めてください。

解体後検査は、現場でしか得られない事実を、将来の証明力に変える工程です。

この章の結論ボックス
解体後検査は「工事の準備段階」ではなく、正式取得の根拠資料を作る最初の本格フェーズです。
ここで残した記録の精度が、半年後の評価書の重みを決めます。

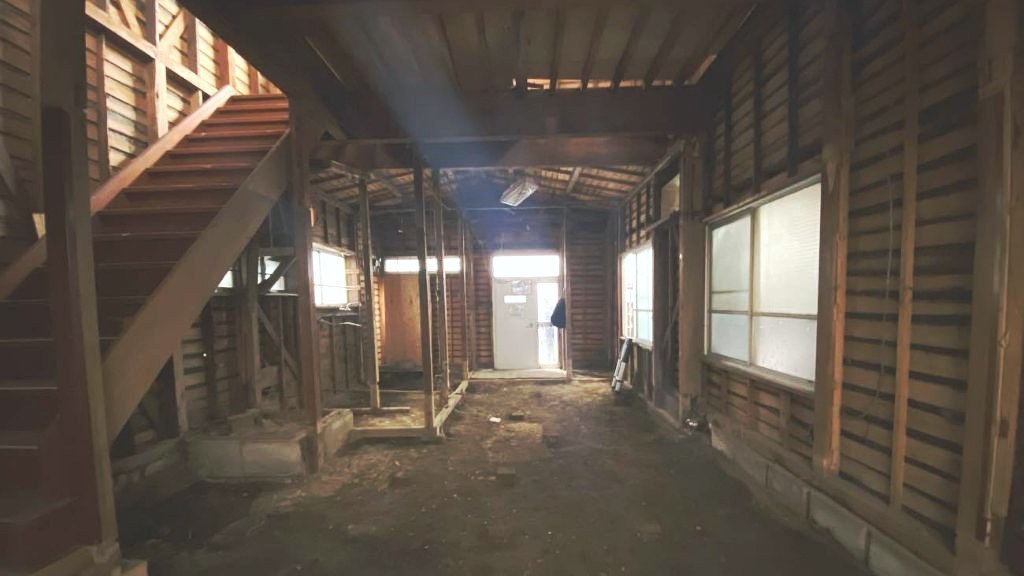

耐震等級3リフォームの解体後検査における木造既存住宅のスケルトン全景

解体後にしか見えない事実が、評価書の根拠になります。※自社施工現場・解体後検査時の様子(ハーフスケルトン状態の内部全景)

解体後検査が分水嶺になる理由

耐震等級3「相当」と「正式取得」の差は、第三者に証明できる状態かどうかにあります。

そして、その証明の出発点となるのが解体後検査です。

相当のリフォームでは、解体後の確認は「補強計画を組むため」だけに行われます。

図面と現況のズレを把握し、補強箇所を決めて、工事に進む。それで完結します。

一方、正式取得を目指すリフォームでは、解体後検査は性能保証機関の枠組みに準じた検査として実施され、

その結果が検査報告書としてまとめられます。

この報告書は、後の申請書類(STEP 6)にそのまま添付され、評価書交付の根拠資料になります。

つまり、同じ「解体後の確認」でも、目的・記録の深さ・残し方がまったく異なるのです。

ここで一つ重要な事実があります。解体後の事実は、写真と記録でしか残せません

仕上げが戻れば、柱脚や接合部、基礎の内側は見えなくなります。

「あの時こうだった」を後から証明する手段は、その瞬間に撮った写真と記録だけです。

だからこそ、解体後検査の段階で「証明できる状態に整える」という意識が決定的に効いてきます。

解体後に判明する代表的な事実

解体前の段階では、図面と外観から推測するしかありません。

しかし、解体が終わると、これまで見えなかった事実が一気に姿を見せます。代表的なものを整理します。

1. 図面と現況の不一致

確認申請図と実際の建物が一致していないケースは、既存住宅では珍しくありません。

柱の位置がずれている、梁の継手位置が図面と違う、増築時に構造が改変されている

――こうした事実は、解体後にはじめて確認できます。

図面と現況が違っていた場合、補強計画は現況に合わせて組み直す必要があります。

図面通りに金物や耐力壁を配置しても、柱がそこになければ意味がありません。

解体後検査で図面を更新し、現況図として再整備する作業が、ここから本格化します。

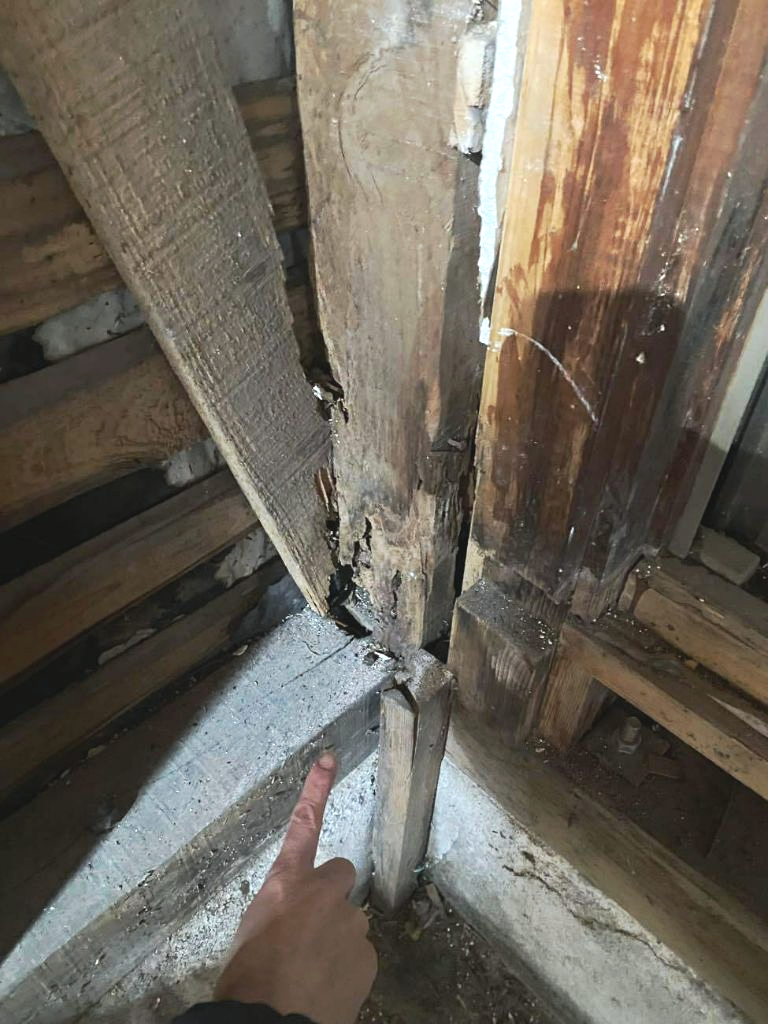

耐震等級3リフォームの解体後検査における柱脚・土台の劣化確認

柱脚・土台の劣化は、補強金物の効果を左右する重要な確認項目です。
※自社施工現場・解体後検査時の様子(柱脚と土台の接合部の腐朽確認)

2. 柱脚・土台・接合部の劣化

外観からは見えない部位の劣化は、解体後にしか確認できません。

柱脚の腐朽、土台のシロアリ被害、接合部の金物腐食、過去の雨漏り跡

――これらは、補強計画を立てる前に劣化是正の方針を決める必要がある事項です。

特に注意すべきは、柱脚や土台の劣化を見逃したまま新規金物を取り付けてしまうケースです。

母材が傷んでいれば、いくら高性能な金物を付けても本来の引抜き耐力は出ません。

解体後検査でこの点を厳密に確認することが、設計通りの補強を成立させる前提条件になります。

3. 基礎の内側・外側の状態

解体前は外側の一部しか見えなかった基礎も、解体後は内側の状態・床下の全体像を確認できます。

ひび割れの分布、鉄筋の有無の推定、湿気の状態、過去の補修跡、不同沈下の兆候

――これらを正確に記録しておくことで、第4章STEP 4の「基礎補強計画」が、現実的な前提のもとで策定できます。

ここで判明した基礎の事実が、「無筋基礎・健全」前提で計画を進められるか、

有筋基礎扱いで進められるかの判断材料にもなります。

第4章で説明した通り、有筋基礎扱いは健全性の証明が必要なため、

原則は無筋基礎前提ですが、現況確認の結果次第で例外的判断もあり得ます。

4. 過去の改修跡

過去にどんな改修が、どの範囲で行われたか

――これが解体後にはっきり見えてきます。

増築時の構造接合の状態、開口部の追加・縮小の痕跡、配管・配線の引き回し、断熱材の有無などは、

現況図の作成だけでなく、今回の補強計画と過去の改修との整合を取るうえで重要です。

過去の改修が、今回の補強と衝突するケースもあります。

たとえば、過去に開口部を広げたために偏心率が悪化していた、増築部の基礎が独立して沈下していた、

といった事実が解体後に見つかると、計画の前提を見直す必要が出てきます。

解体後検査で残すべき記録

正式取得を目指す解体後検査では、「補強計画を立てるための記録」と「評価書の根拠となる記録」の両方を残す必要があります。具体的には次の要素を漏れなく記録します。

記録対象 残し方 評価書への効き方
柱・梁・土台・接合部の現況 写真台帳(番号・位置・所見付き) 補強前の状態の客観記録
基礎の内外・配管周辺 写真台帳+スケール写し込み 基礎補強計画の前提資料
図面と現況の不一致箇所 現況図+差異リスト 計画の正当性の根拠
劣化・腐朽・雨漏り跡 写真+劣化マップ 劣化是正計画の根拠
過去の改修跡 写真+経緯メモ 構造計算の前提条件
外部劣化状況 屋根・外壁・基礎外側の写真 JIO枠組みの追加項目

ここで重要なのは、「あとで見返したときに、何を撮ったか・なぜ撮ったかが分かる状態」で残すことです。

撮影日時、位置、所見が紐づいた写真台帳は、評価書交付時の質疑応答にも対応できる資料になります。

想定外を減らすための事前準備

解体後検査は「未知の発見の場」と思われがちですが、実は事前準備の質によって想定外の発生量が変わります

準備が薄ければ、解体後に大きな計画変更が必要になり、工期と費用が膨らみます。

準備が厚ければ、想定の範囲内に収まり、計画通りに進められます。

事前準備として有効な項目は次の通りです。

  • 第5章の事前可否判断で、致命的な弱点の有無を整理しておく
  • 既存図面を可能な限り集めておく(確認申請図・構造図・改修記録)
  • 施主ヒアリングで過去の修繕・雨漏り・違和感のある箇所を聞き出しておく
  • 現地簡易確認で床下点検口・小屋裏点検口からの目視所見を取っておく
  • 解体範囲を補強計画と整合する形で事前に決めておく

これらが揃った状態で解体後検査に入ると、「予想していた事実の確認」と「真の想定外の発見」が分離できます。

真の想定外だけに集中できる状態が、結果的に最も効率的な検査につながります。

つまずきやすい3つのポイント

第一は、解体後検査を「写真をたくさん撮ればよい」と考えてしまうことです。

撮影点数ではなく、「何を証明するための写真か」が明確であることが重要です。

意味づけのない大量の写真より、所見・位置・撮影意図が紐づいた100枚の方が、評価書交付の場面ではるかに有効です。

第二は、図面と現況の不一致を軽く扱うことです。

「だいたい合っている」で済ませると、補強計画が机上のものになります。

ズレている箇所は現況図として再整備し、計画の前提を更新する。

この作業を省略すると、施工中検査(STEP 8)で記録の整合が取れなくなります。

第三は、劣化部位の判断を施工側に丸投げすることです。

腐朽の範囲、雨漏り跡の影響、シロアリ被害の進行度は、設計と施工の両方が確認してはじめて補強計画に正しく反映できます。「とりあえず取り換えればよい」「軽微だから問題ない」といった即断が、後の評価書取得の前提を崩します。

よくある失敗・誤解

最大の誤解は、「解体後検査は工事の中の一工程」と考えてしまうことです。

解体後検査は、第4章のSTEP 1として位置づけられた、独立した検査フェーズです。

工事のついでに行うのではなく、JIO等の枠組みに準じて実施し、報告書としてまとめる

――この意識が、相当と正式取得の差として現れます。

もう一つの誤解は、「解体後の写真は施工側が撮るもの」と考えてしまうことです。

たしかに撮影する手は施工側ですが、何を撮るか・どう残すかを決めるのは設計と検査の責任です。

施工側だけに任せると、補強の根拠資料としては不足する可能性があります。

設計・検査・施工が三位一体で記録を残す体制が、正式取得を目指す現場の標準形です。

この章のまとめ

第6章で押さえておくべきことは3点です。

第一に、解体後検査は相当と正式取得の分水嶺であり、ここで残す記録の精度が、評価書の重みを決めること。

第二に、解体後に判明する事実は4つ――図面と現況の不一致、柱脚・土台・接合部の劣化、基礎の内外の状態、過去の改修跡

――であり、これらを写真台帳・現況図・劣化マップとして体系的に残すこと。

第三に、事前準備の質が想定外の発生量を決めるため、第5章の事前可否判断と、既存図面・施主ヒアリング・現地簡易確認を活用して、解体後検査に入る前にできるだけ「予想の範囲」を広げておくこと。

ここまでで、正式取得の最初の本格フェーズである解体後検査の意味と進め方が見えてきました。

次章では、解体後検査の結果を受けて行う主な補強内容

――基礎補強・耐力壁追加・接合部金物・床と屋根の剛性向上――を、

それぞれが「どんな状況で必要になるか」とセットで整理していきます。

第7章 耐震等級3リフォームで行う主な補強内容

耐震等級3リフォームにおける基礎補強・柱頭柱脚金物・耐力壁の連動設計を示すコラージュ(増改築.com実証)

補強は単品の足し算ではなく、全体が連動した一つの設計として成立します。
※自社施工現場・基礎配筋/柱頭柱脚金物/基礎補強完了後の現場記録(増改築.com実証)

ここまでで、事前可否判断(第5章)と解体後検査(第6章)を経て、

現状の家にどんな弱点があるかが数値と記録の両面で見えている状態になりました。

第7章では、いよいよそれぞれの弱点に対して、どんな補強をどんな状況で行うのかを整理していきます。

耐震等級3リフォームの補強は、「壁を増やせば強くなる」という単純な話ではありません。

基礎・耐力壁・接合部・床・屋根・劣化是正

――これらが連動した一つの設計として組み立てられて、はじめて等級3が成立します。

どれか一つだけが強くても、他が弱ければ、地震の力はそこから抜けてしまいます。

この章は、「自宅でこの補強が必要になるとしたら、どんな状況で・なぜ必要になるのか」を判断軸に読み進めてください。

補強名を覚えることではなく、補強の必要性と前提条件を理解することが、目的です。

この章の結論ボックス
補強は「単品の足し算」ではなく、基礎・耐力壁・接合部・床・屋根・劣化是正が連動した一つの設計として成立します。
一箇所だけ強くしても全体は強くなりません。全体バランスで等級3を満たすという視点が、補強計画の核心です。

補強内容を「目的」から整理する

補強項目を理解するうえで、最も重要なのは「なぜそれをやるのか」を先に押さえることです。

耐震等級3を構成する要素は、目的ベースで整理すると次の4つに分けられます。

目的 主な補強項目 効き方
倒れないようにする 耐力壁の量・配置、基礎補強 地震の水平力に抵抗する基本性能
バラバラにならないようにする 柱頭柱脚金物、接合部金物 引抜き・せん断力で部材が外れるのを防ぐ
力をきちんと伝える 床剛性・屋根剛性 水平構面で力を耐力壁に伝達する
基礎条件を整える 劣化是正、雨漏り・シロアリ対策 補強の前提となる母材の健全性を確保

この4つは独立しているように見えて、実は連動しています

耐力壁を増やせば柱への引抜き力が増え、接合部金物の強化が必要になります。

床剛性が低ければ、せっかくの耐力壁も力を受け取れません。

基礎が劣化していれば、上部の補強は土台ごと動いてしまいます。

つまり、補強計画は「どこから始めるか」よりも「全体としてどう成立させるか」で決まるのです。

基礎補強

どんな状況で必要か

耐震等級3リフォームの基礎補強工事における配筋の様子

基礎補強は、上部の補強が成立するための土台です。
※自社施工現場・基礎補強配筋の様子(あばら筋ピッチ150〜200mm)

基礎補強が必要になるのは、主に次の3パターンです。

1. 無筋基礎の場合 築年数が古い家では、鉄筋が入っていない無筋コンクリート基礎が一般的でした。鉄筋がなければ、引張に対する耐力が極端に低く、地震時にひび割れから一気に崩れる危険があります。第4章STEP 4で整理した通り、無筋基礎・健全前提で計画する場合は、ここで補強が前提になります。

2. 既存基礎にひび割れ・劣化がある場合 たとえ有筋基礎でも、ひび割れが進行していたり、湿気や水侵入で鉄筋が腐食していたりすれば、計算上の耐力は出ません。解体後検査(第6章)で確認された劣化状態によって、補強範囲が決まります。

3. 上部の耐力壁を増やす場合 耐力壁が増えれば、その下の基礎にかかる力も増えます。既存基礎が健全でも、増えた力に耐えられるかは別問題です。構造計算で確認したうえで、必要に応じて基礎を補強します。

どう補強するか

代表的な工法は次の3つです。

  • 抱き合わせ基礎 既存基礎の内側または外側に、新規の鉄筋コンクリート基礎を打設して一体化させる工法
  • ツイン基礎 既存基礎の両側に鉄筋を組み、計算上新規鉄筋コンクリート基礎として成立する状態を作る工法
  • ベタ基礎化 既存の布基礎の床下にスラブを打設し、面で支える基礎に変える工法

どの工法を選ぶかは、敷地条件、床下スペース、予算、上部構造との取り合いで決まります。

どの工法でも共通するのは、「計算上、新規基礎として評価できる状態」を作ることが目的だという点です。

【基礎補強の関連記事】

➡️基礎補強工事【耐震補強】の工法や費用について

旧耐震基準で建てられた戸建て住宅の基礎補強工事を網羅的に解説。ツイン基礎(100〜200万円)、ベタ基礎補強(150〜250万円)、アラミド繊維補強(60〜100万円)の3工法を費用とともに比較。鉄筋探知機による調査からコンクリート打設までの7段階プロセスも詳説しています。

➡️ツイン基礎(無筋基礎への増し基礎補強)

無筋基礎を持つ旧耐震建物への「抱き基礎(ツイン基礎)補強」を写真付きで詳細解説。建物をコの字型に囲む増し基礎工法により、基礎と耐力壁を一体化させ、最大6.3倍の壁倍率を実現する施工プロセスを紹介しています。

➡️布基礎からベタ基礎への変更工事

布基礎からベタ基礎への補強工事の流れを解説。鋤取りから配筋、コンクリート打設までの工程を詳述。ただし、ベタ基礎は建物全体と同程度の荷重がかかるため、軟弱地盤では抱き合わせ基礎が適切な場合もあることを警告しています。

➡️大谷石の基礎補強

築60年以上の建物に多い大谷石基礎への補強方法を解説。大谷石はあと施工アンカーが効かないため、内側と外側から添え基礎で挟み込む特殊工法を採用。東京都台東区の築60年超の長屋住宅での施工事例を写真で詳細に記録しています。

➡️なぜ「基礎補強」なくして評点1.5は不可能なのか

旧耐震住宅における基礎補強の必須性を500棟以上の現場経験から解説。2013年の法改正で基礎補強が任意となった結果、「上部構造だけ強化すれば評点1.5達成可能」という業界の誤った提案を厳しく批判。土間打ちのみの"なんちゃってベタ基礎"など、間違った基礎補強の具体例も紹介しています。

➡️基礎補強の費用は?工法別の相場と選び方を500棟のプロが徹底解説

500棟以上の実績から基礎補強の費用相場を工法別に解説。アラミド繊維シート(60〜100万円)、ツイン基礎(100〜200万円)、ベタ基礎補強(150〜250万円)の3工法を比較。「基礎補強だけでは耐震等級は上がらない。基礎・壁量・金物の三位一体で決まる」という重要な視点と、2025年建築基準法改正への対応も解説しています。

基礎補強は耐震補強の第一歩です。基礎から屋根裏まで、一貫した耐震補強の流れは『耐震リフォームガイド』で解説しています。

耐力壁の追加とバランス配置

どんな状況で必要か

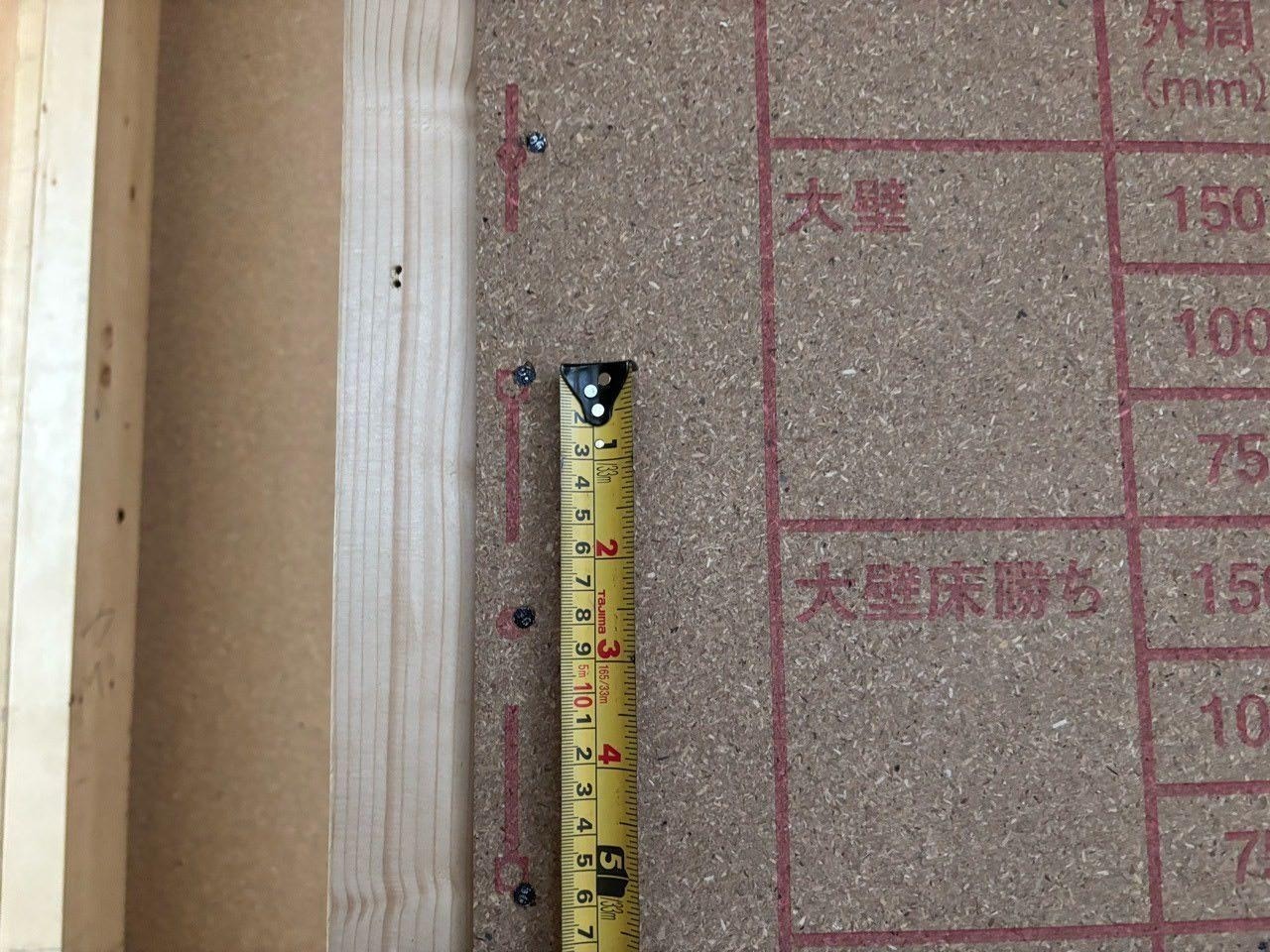

耐震等級3リフォームの耐力壁施工(構造用パーティクルボード)の様子

耐力壁は、量と配置と施工精度の三拍子が揃って、はじめて計算通りの性能を発揮します。

耐力壁の追加が必要になるのは、ほぼすべての耐震等級3リフォームです。

なぜなら、既存住宅の多くは現行基準の壁量を満たしておらず、配置バランスも悪いからです。

ここで重要なのは、「壁量」と「配置」は別の問題だという点です。

壁量 建物全体で見たときの耐力壁の総量。等級3を満たすには、現行基準の1.5倍が必要です。

配置バランス 壁が建物の中で偏っていないか。偏心率という指標で評価されます。配置が偏っていると、地震時にねじれが生じて、壁量が足りていても倒壊に至る可能性があります。

「壁を増やしたから等級3になる」のではなく、「壁が必要な場所に、必要な量、バランス良く入っているか」が問われます。

どう補強するか

代表的な手法は次の通りです。

  • 構造用合板の追加 既存の柱・間柱に構造用合板を貼って、面で力を受ける耐力壁にする
  • 構造用パーティクルボード(ノボパン等)の使用 壁倍率の高い面材で、限られたスペースで必要な耐力を確保する
  • 筋かいの追加・補強 既存の筋かいを増し打ちしたり、新規の筋かいを追加する

どの手法でも、釘の種類・ピッチ・打ち付け方で壁倍率が変わります

指定通りの仕様で施工されていなければ、計算上の耐力は出ません。

第4章STEP 8で「耐力壁検査は全数対象」と整理したのは、この施工精度を一つひとつ確認する必要があるからです。

➡️ リノベーションの壁倍率計画:面材耐力壁「ノボパン」剛床工法で実現する“三位一体”の耐震補強

柱頭柱脚金物・接合部金物

どんな状況で必要か

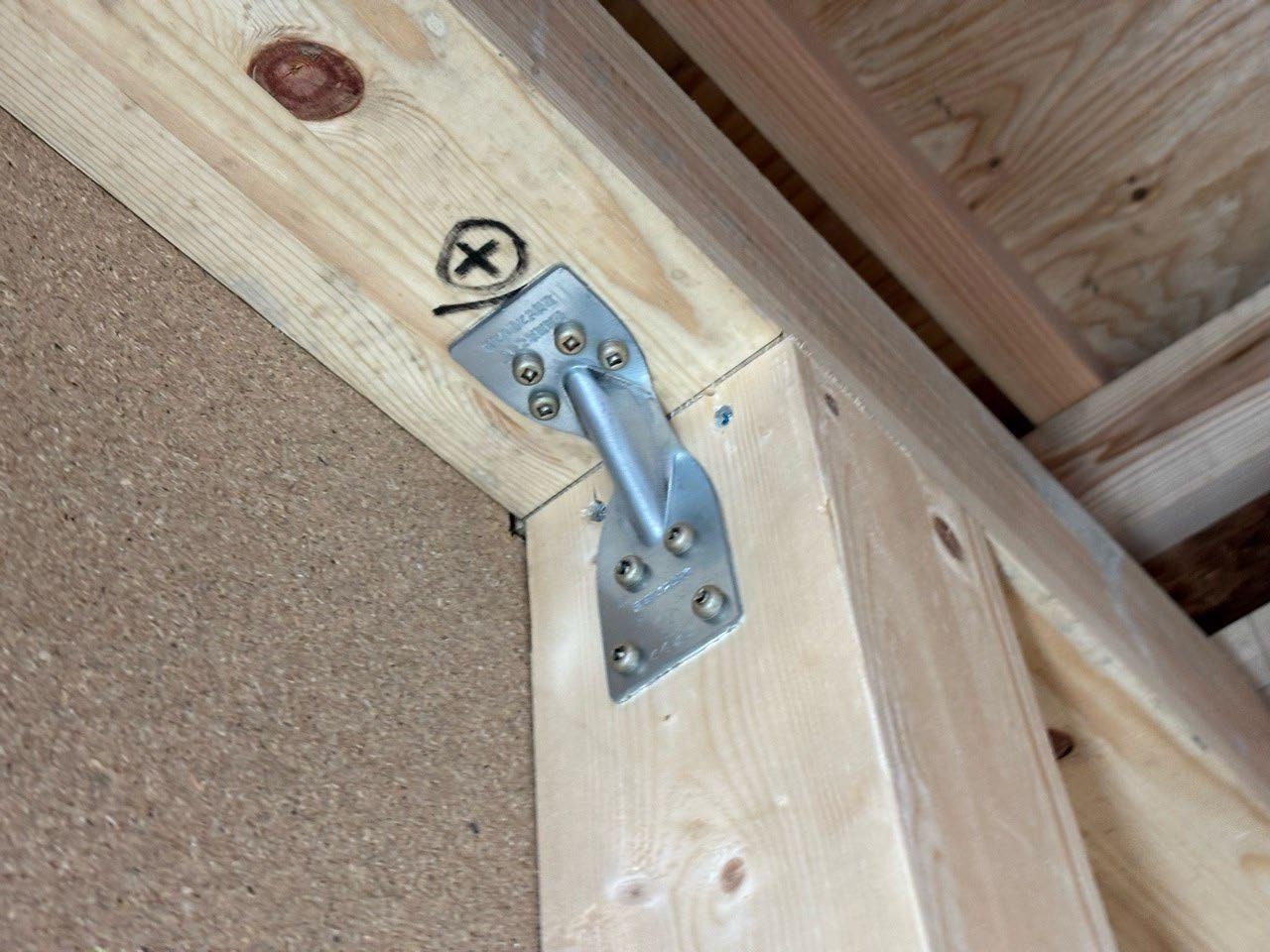

耐震等級3リフォームの柱頭柱脚金物

金物の性能は、母材の健全性が前提です。

接合部金物の補強は、耐力壁を増やすほど必要になります。地震時、耐力壁は水平力に抵抗しますが、その反力として柱を引き抜こうとする力が働きます。この引抜き力に耐えられなければ、柱が土台や梁から外れて、せっかくの耐力壁が機能しません。

特に重要なのは柱頭柱脚金物です。柱の上下接合部で発生する引抜き力は、N値計算によって柱ごとに算出され、必要な強度の金物が決まります。

どう補強するか

第4章STEP 3で整理した通り、計算結果に応じて次のような金物を取り付けます。

  • ホールダウン金物(HD金物) 最も大きな引抜き力に対応する金物。アンカーボルトで基礎または土台に固定し、柱の引抜きを防ぐ
  • 山形プレート・かど金物 中程度の引抜き力に対応する金物。柱と梁、柱と土台の接合部に取り付ける
  • 筋かい金物 筋かいの端部を柱・横架材に固定する金物
  • 羽子板ボルト 梁と梁、梁と柱の接合部を固定する金物

ここでの最大の落とし穴は、母材の劣化を見逃すことです。

第6章でも触れましたが、柱脚や土台が腐朽していれば、いくら高性能な金物を取り付けても本来の引抜き耐力は出ません。金物の性能は、母材の健全性が前提だと理解しておくことが重要です。

➡️ 柱の抜けを防ぐ生命線「N値計算」:500棟の経験が明かす、本当に意味のある耐震金物補強の全貌

床剛性・屋根剛性の向上

どんな状況で必要か

耐震等級3リフォームの床剛性向上における新規床梁・受け材・受金物の取り付け

床と屋根の剛性が、耐力壁に力を届ける前提条件になります。
※自社施工現場・床組補強の様子(既存床梁/既存根太/新規床梁/受け材/受金物の納まり)

床と屋根の剛性向上は、耐力壁が地震の力を受け取るための前提条件です。

地震の水平力は、床や屋根の面(水平構面)を伝って、耐力壁に集まります。

床や屋根が「やわらかい」と、力が途中で逃げてしまい、せっかくの耐力壁に届きません。

これは、いくら壁を強くしても解決できない問題です。

既存住宅で床剛性が不足するケースは多く、特に古い在来工法の床(根太組み・荒板敷き)は、

現行基準の剛性に届かないのが一般的です。

どう補強するか

代表的な手法は次の通りです。

  • 構造用合板による床剛性確保 既存の床下地の上、または既存床を撤去して、構造用合板を張る
  • 剛床工法への変更 根太を省略し、太い大引きの上に厚い構造用合板を直接張る工法
  • 屋根面の構造用合板化 既存の野地板に加えて、構造用合板を増し張りする
  • 小屋組の補強 火打ち梁、雲筋かい等を追加して、小屋組の剛性を確保する

床と屋根は、見た目の補強感が薄い分、施主から「本当に必要なの?」と聞かれやすい部位です。

しかし、床と屋根が弱いまま耐力壁を増やすのは、口だけ大きくして喉を細くするようなものです。

力の流れを成立させるために、不可欠な工程です。

➡️ リノベーションの壁倍率計画:面材耐力壁「ノボパン」剛床工法で実現する“三位一体”の耐震補強

劣化是正・雨漏り・シロアリ対策

どんな状況で必要か

劣化是正は、他のすべての補強の前提として必要になります。

腐朽した柱、シロアリ被害のある土台、雨漏りで濡れた構造材

――これらに新規金物や新規耐力壁を取り付けても、母材が動けば補強は効きません。

第6章で整理した「解体後に判明する代表的な事実」のうち、

柱脚・土台の劣化、過去の雨漏り跡、シロアリ被害は、補強計画の前にすべて整理しておくべき項目です。

どう対応するか

代表的な対応は次の通りです。

  • 腐朽部位の交換 柱・土台の腐朽部分を健全材で取り替える(根継ぎ、土台交換)
  • シロアリ被害の駆除と再発防止 被害材の交換、防蟻処理、湿気対策
  • 雨漏り原因の特定と止水 屋根・外壁・開口部の雨水侵入経路を特定し、根本的に止める
  • 湿気対策 床下換気、防湿シート、基礎パッキンによる通気確保

この工程は、補強というより「補強が成立する条件を整える工程」です。

費用と工期に大きく影響するため、事前可否判断(第5章)と解体後検査(第6章)の段階で、

できるだけ範囲を見積もっておくことが重要です。

つまずきやすい3つのポイント

第一は、補強を「個別の足し算」と考えてしまうことです。

「壁を増やした、金物を付けた、基礎を補強した」と項目を積み上げても、

全体として連動していなければ等級3は成立しません。構造計算で全体バランスを確認することが、補強計画の核心です。

第二は、床剛性・屋根剛性を軽視することです。

「壁を強くすれば家は強くなる」という直感に反して、床と屋根が弱ければ壁の効果は出ません

見た目の補強感が薄いからといって省略しないことが、本物の耐震性能につながります。

第三は、劣化是正の範囲を過小評価することです。

解体前に予想した範囲より、解体後に判明する劣化が広いことは珍しくありません。

補強計画は、劣化是正の範囲が広がっても成立できる予算・工期の余裕を持って組むのが安全です。

よくある失敗・誤解

最大の誤解は、「耐震等級3=壁を増やすこと」と単純化してしまうことです。

耐力壁は補強の主役の一つですが、それ単独では等級3になりません。

基礎・接合部・床・屋根・劣化是正のすべてが揃って、はじめて等級3が成立します。

「等級3=総合性能の引き上げ」と理解するのが正解です。

もう一つの誤解は、「金物さえ強ければ大丈夫」と考えてしまうことです。

金物の性能は、取り付け先の母材が健全であることが前提です。

柱脚が腐朽していれば、HD金物の引抜き耐力は計算通りに出ません。金物の選定よりも、母材の状態確認が先です。

この章のまとめ

第7章で押さえておくべきことは3点です。

第一に、補強は「基礎・耐力壁・接合部・床・屋根・劣化是正」の連動した設計であり、どれか一つだけ強くしても全体は強くならないこと。

第二に、目的ベースで補強を理解すること――「倒れない」「バラバラにならない」「力を伝える」「前提を整える」の4つの目的に、補強項目が紐づいていること。

第三に、金物・耐力壁の効果は母材の健全性が前提であり、劣化是正は補強の付け足しではなく、補強が成立するための必須条件であること。

ここまでで、補強の全体像と、それぞれの補強がなぜ必要になるかが見えてきました。

次章では、この補強計画を断熱改修と同時に進めるメリット

――性能向上リノベーションとしての統合視点を整理していきます。

耐震だけ・断熱だけ、ではなく、一体で計画することで初めて得られる合理性を見ていきます。

第8章 耐震診断・補強計画・断熱改修は一緒に考えるべき

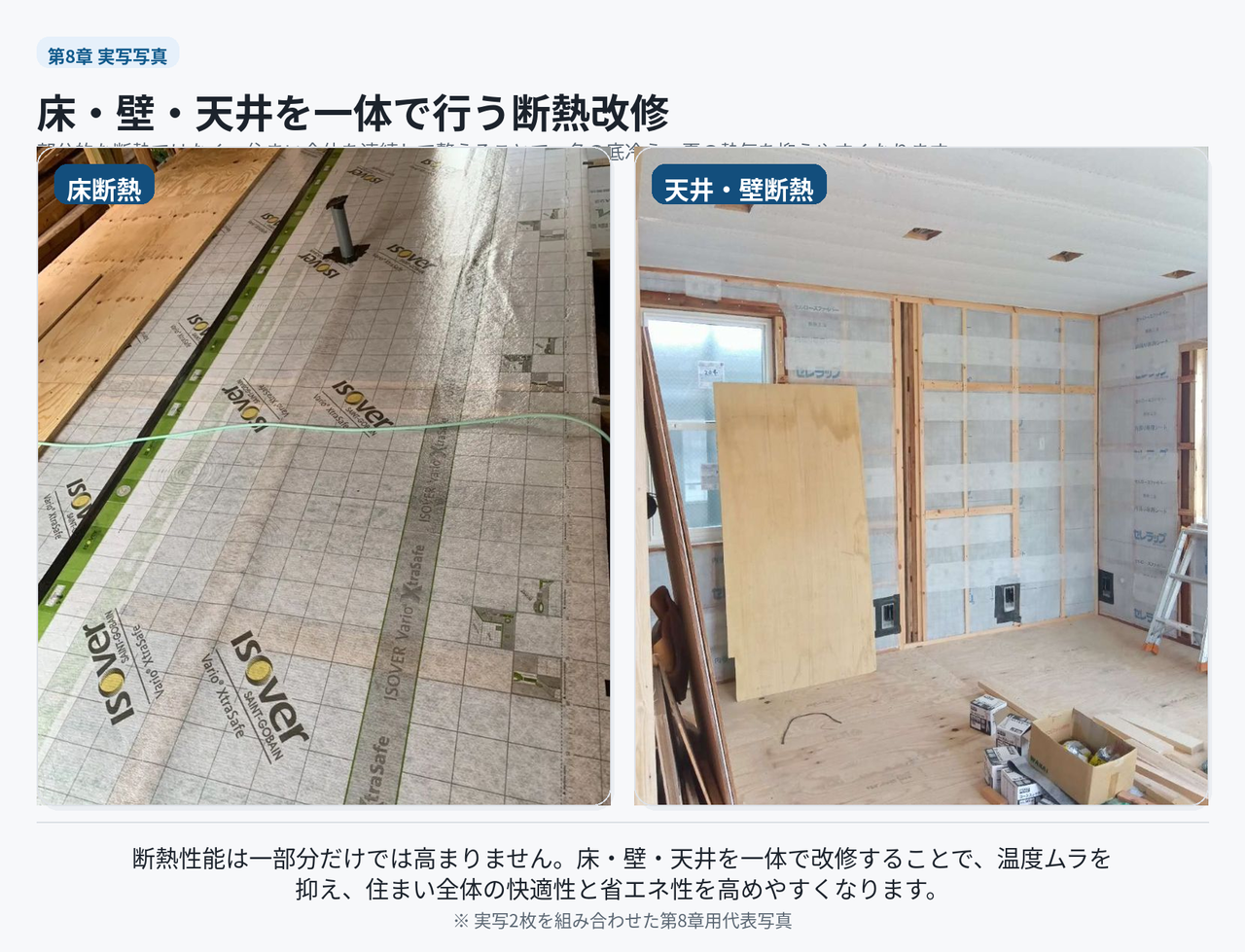

床断熱と天井・壁断熱の実写を並べ、断熱改修は床・壁・天井を一体で行うことが重要

第7章までで、補強の各項目――基礎・耐力壁・接合部金物・床と屋根・劣化是正――が、それぞれ独立した工事ではなく、連動した一つの設計として組み立てられる必要があることを整理してきました。

第8章では、その連動の輪を一段広げます。耐震だけで完結させるのではなく、

断熱改修まで含めて性能向上リノベーションとして一体で計画することの意味を、具体的に見ていきます。

耐震等級3リフォームと断熱等級6(HEAT20 G2)以上を別々のプロジェクトとして進めるのは、

現場感覚として「もったいない」だけではありません。

同じ家を二度開けることになり、費用・工期・施工品質のすべてで損失が出ます

スケルトン状態にしてから断熱を入れるか、断熱を済ませた後に再度壁を開けて補強するか

――この選択が、最終的な家の性能と資産価値を左右します。

この章は、「自宅で耐震等級3リフォームを考えるなら、断熱改修も同時に進めるべきか」を判断軸に読み進めてください。同時施工の合理性設計衝突の予防性能向上リノベーションとしての全体像――この3点が、本章の主題です。

【この章の結論ボックス】

耐震と断熱は、同じスケルトン状態を共有して初めて合理的に成立します。別々に進めれば、二度の解体・二度の仕上げ・二度の足場が発生し、費用と工期は単純合算ではなく1.5〜2倍に膨らみます。性能向上リノベーションとは、耐震・断熱・設計を一体で計画する考え方そのものです。

なぜ「統合」が必要か

耐震と断熱は、別々の専門領域として語られがちです。

しかし、現場では同じ壁・床・屋根を共有して施工します。

耐力壁を作る面材も、断熱材を入れる構造体も、根太や大引きが構成する床組も、すべて同じ建物の同じ部位です。

これを別々のタイミングで進めると、何が起きるか

――一度補強した壁を、断熱を入れるためにもう一度開ける必要が出てきます。

耐力壁の面材は剥がせないため、断熱材を入れるためだけに別ルートで施工するか、

最悪の場合は耐力壁を一度撤去してやり直すことになります。

これは費用の二重発生だけでなく、計算上の耐力壁性能を担保し直す手間も生じます。

逆に、最初から統合して計画すれば、スケルトン状態の一回で耐震・断熱・配管・配線・劣化是正がすべて完結します。

図面整備(第4章STEP 5)も、検査記録(STEP 8)も、評価書交付(STEP 11)も、一本の流れの中で進められます。

同時施工で得られる4つのメリット

1. 費用の合理化

耐震単独・断熱単独で進めるより、同時施工の方が総費用は20〜30%低くなるのが一般的です。

理由は、解体・仕上げ・足場・養生・搬入経路といった共通工程を一回で済ませられるからです。

さらに、設計費・申請費・検査費も、別々に発生させずに一本化できます。

2. 工期の圧縮

同じ家を二度開ける場合、施主は二度仮住まいを経験することになります。

引越しの手間、家賃の二重負担、生活への影響

――これらが一度で済むのが、同時施工の最大のメリットです。

一般的に、耐震等級3+断熱等級6を同時に進めると、工期は6か月程度で収まります。

3. 性能の最大化

耐震と断熱は、気密・通気・湿気の扱いでも干渉します。

耐力壁の面材は気密層を兼ねることがあり、断熱材の連続性は壁・床・屋根のすべてで確保する必要があります。

これらを一つの設計図の上で同時に解くと、後付けでは到達できないレベルの気密性能(C値1.0以下)が現実的な目標になります。

4. 評価書・補助金の整合

建設住宅性能評価書(第4章STEP 11)は、耐震だけでなく断熱・劣化対策・維持管理など複数項目が記載されます。

耐震と断熱を別々に進めると、評価書取得の前提条件が揃わず、結局取り直しになるケースがあります。

同時施工なら、一度の申請・検査で評価書が完結します。

長期優良住宅化リフォームなどの補助金制度も、耐震・断熱の同時実施を前提として設計されているものが多く、

同時施工は制度活用面でも有利です。

設計衝突を避けるための統合視点

耐震と断熱を統合する際に、最も多い失敗が設計衝突です。

それぞれ単独では合理的な設計でも、組み合わせると干渉する――こうしたケースが現場では頻繁に起こります。

代表例を整理します。

耐力壁と断熱材の納まり衝突

耐力壁として構造用面材(合板・パーティクルボード)を貼る位置に、付加断熱の下地が干渉する。

あるいは、断熱層の連続性を確保するために必要な位置に、耐力壁が入ってしまう。

面材を内側にするか外側にするか付加断熱の厚みをどこで確保するかを、最初の設計段階で決めておく必要があります。

窓位置と耐力壁配置の衝突

断熱性能を上げるために窓を小さくする・位置を変える計画と、耐震バランスのために必要な耐力壁の位置が、

同じ壁面でぶつかることがあります。

偏心率を悪化させずに窓計画を変えるには、構造計算を断熱計画と同時に回す必要があります。

床下断熱と基礎補強の衝突

基礎補強で抱き合わせ基礎やベタ基礎化を行うと、床下のスペースが変わります。床断熱の納まり、配管の取り回し、

点検口の位置などが、基礎補強計画とぶつかることがあります。

これも事前統合で解消すべき項目です。

気密層と耐力壁面材の役割分担

気密層をどこで確保するかは、断熱計画の中核です。耐力壁面材を気密層として兼用するか、専用の気密シートを別途設けるかで、施工の手順と精度が変わります。これも単独では決められず、耐震計画と同時に決定すべき事項です。

統合計画の進め方

耐震と断熱を統合するための実務手順は、第4章のSTEP 1〜11の中に自然に組み込めます。

具体的には、次の段階で断熱の設計検討を並走させることが鍵になります。

【耐震×断熱の並走作業対応表】

STEP 耐震側の作業 断熱側の同時並走作業
STEP 1 解体後検査 構造現況の確認・記録 既存断熱の有無、断熱欠損部位の確認
STEP 2 耐震診断 評点・偏心率・N値の算出 UA値・Q値の算定、結露リスクの評価
STEP 3 耐震改修計画 耐力壁・接合部金物の配置設計 断熱仕様(壁・床・屋根・窓)の決定
STEP 4 基礎補強計画 抱き合わせ基礎・ベタ基礎化等の設計 床断熱・基礎断熱・気密ライン設計
STEP 5 申請図面整備 構造図・伏図 断熱仕様書・気密層図・サッシ仕様
STEP 8 施工中検査 耐力壁・金物・基礎配筋の全数検査 断熱施工後検査・気密測定・サッシ施工確認
STEP 11 評価書交付 耐震等級3 断熱等級6(HEAT20 G2)等の認定

この表で重要なのは、耐震と断熱が同じ工程の中で並走しているという点です。別の専門会社が別の図面で動くのではなく、同じ設計者・同じ施工チームが一本の図面で進めることが、性能向上リノベーションの実体です。

つまずきやすい3つのポイント

第一は、「耐震会社」と「断熱会社」を別々に発注してしまうことです。

それぞれが独立した提案を持ち寄ると、現場で必ず衝突します。

耐震・断熱・設計の三位一体で対応できる会社に一本化することが、統合の前提条件です。

第二は、断熱を「後からでも入れられる」と判断してしまうことです。

たしかに技術的には後付けも可能ですが、耐力壁を貼った後の断熱施工は、性能・費用・気密のすべてで不利になります。

スケルトン状態というチャンスは、人生で何度も訪れる工程ではありません。

第三は、気密性能の目標値を決めずに進めることです。

断熱材の厚みだけで性能は決まりません。C値(隙間相当面積)の目標値を最初に設定し、

施工中に気密測定を行う計画を組み込むことが、断熱性能を担保する最低条件です。

よくある失敗・誤解

最大の誤解は、「耐震が最優先で、断熱は予算が余ったら」と考えてしまうことです。

命を守る耐震が最優先なのは正しい判断ですが、同時施工なら断熱を後回しにする必要はありません

むしろ後回しにすると、断熱単独工事として高い費用を支払うことになります。

耐震と断熱は競合関係ではなく、補完関係です。

もう一つの誤解は、「断熱は壁に断熱材を入れれば済む」と単純化してしまうことです。

断熱は壁・床・屋根・窓・気密層・換気計画を一体で設計してはじめて性能が出ます。

耐震計画と同じ複雑さを持つ別の専門領域であり、これも統合視点で扱うべき対象です。

この章のまとめ

第8章で押さえておくべきことは3点です。

第一に、耐震と断熱は同じ建物の同じ部位を共有するため、別々に進めると費用・工期・性能のすべてで損失が出ること。

第二に、同時施工の4つのメリット――費用の合理化・工期の圧縮・性能の最大化・評価書/補助金の整合――は、

いずれもスケルトン状態を共有することで初めて成立すること。

第三に、耐震・断熱・設計を三位一体で扱える会社に発注することが、統合計画を成立させる最低条件であること。

別発注で進めて現場で衝突するパターンが、もっとも避けるべき失敗です。

ここまでで、補強の連動と、断熱との統合視点が見えてきました。

次章では、この統合計画を正式取得の証明力に変えるために必要な――書類・図面・写真記録の整備を、

もう一段深く掘り下げます。

「設計と施工はできた、でも評価書交付の直前で記録が足りない」という最後の落とし穴を、どう避けるかを整理していきます。

第9章 正式取得に必要な書類・図面・写真記録

9-1 なぜこの章を独立させるのか

耐震等級3を正式に取得した家と、等級3相当で止まる家との違いは、現場の補強内容そのものよりも、

「紙の世界が、第三者の目で追えるかどうか」にあります。

どれだけ筋交いを入れても、どれだけ金物を打っても、どれだけ基礎を補強しても、

それを設計図・計算書・現場写真・検査報告書として残し、

第三者の評価機関が時系列で追えるように整えていなければ、評価書は発行されません。

この章では、「等級3相当」で止まってしまう家と、「正式取得」までたどり着く家との差を生んでいる、

書類・図面・写真記録の世界を、実務目線で順を追って解きほぐしていきます。

9-2 正式取得に必要な書類・図面・記録の全体像

正式取得のために整える資料は、大きく次の6カテゴリに分かれます。

① 既存住宅の基本情報書類
登記事項証明書、検査済証または建築確認済証、過去の増改築履歴、図面の現存状況、固定資産課税台帳の写し、敷地測量資料など、「この家が、どんな素性の家か」を第三者に説明するための土台資料です。

図面が現存していない家でも、復元図面の作成方針と合わせて整理すれば、評価対象として進められます。

② 現況調査・耐震診断資料
既存住宅の現況平面図、現況伏図、劣化事象一覧、床下・小屋裏調査写真、基礎クラック・鉄筋有無調査、耐震診断結果報告書(精密診断法または所定の方法に準拠)など、「補強前にどの程度の耐震性能だったか」を客観的に示す資料です。これが評価書の出発点になります。

③ 補強設計図書一式
意匠図(平面・立面・矩計)、構造伏図(基礎伏図・床伏図・小屋伏図)、軸組図、耐力壁配置図、金物リスト、構造計算書(壁量計算・偏心率・四分割法または許容応力度計算)、N値計算書など、**「どこを、どのように、なぜ補強したのか」**を、設計者が責任をもって表現する図書です。

④ 申請関係書類
建設住宅性能評価申請書、設計住宅性能評価申請書、確認申請が必要な範囲の確認申請図書、各種チェックシート、必要に応じた構造計算適合性判定関係書類など、「評価機関に向けた手続き上の資料」です。

⑤ 工事中の検査・写真記録
着工前現況写真、解体後の現況写真、基礎補強写真、土台据付・アンカーボルト写真、柱頭柱脚金物写真、耐力壁釘ピッチ写真、床・屋根剛性写真、断熱施工写真、配筋検査・中間検査・完了検査各時点の検査記録、評価機関による現場検査記録などです。正式取得とは、この「写真と検査の積み重ね」が、図面と一致していることの証明でもあります。

⑥ 完了書類・引き渡し書類
建設住宅性能評価書、各種保証書、住宅履歴情報(いえかるて)に登録するためのデータ、完了写真集、長期点検計画書、メンテナンスマニュアルなど、「家の生涯を、紙と画像で残すための最終整理」にあたります。

9-3 図面整備の現実 ― 多くの既存住宅は「図面が足りない」

中古戸建ての耐震等級3取得で、最初の壁になるのが図面の現存状況です。

実務では、次のような状態が珍しくありません。

  • 確認申請図はあるが、構造伏図がない
  • 平面図はあるが、軸組図・基礎伏図がない
  • 図面そのものがほぼ残っておらず、確認済証だけがある
  • 増改築を繰り返しており、現状と図面が一致していない

このまま等級3を取得することはできません。評価機関は「現存する図面」ではなく、

「現状を正しく表現した図面」を見るからです。

そこで実務では、

  • 現地調査と床下・小屋裏調査の結果から現況図面を復元する
  • 増改築履歴を踏まえて現況伏図を新たに作成する
  • 補強設計と整合させた最終図書一式を作り直す

という、「図面を取り戻す作業」が必要になります。

これが、等級3相当で止まる家と、正式取得まで進める家との分岐点です。

9-4 写真記録の作法 ― 「撮ってある」ではなく「証明できる」状態に

正式取得において、写真は単なる工事記録ではありません。評価書の根拠資料です。

そのため、撮り方そのものに作法があります。

  • 位置がわかる:間取り図と対応した撮影位置番号、方位、階数
  • 対象がわかる:何の部位(基礎、土台、柱、耐力壁、金物、床下地など)
  • 状態がわかる:補強前・施工中・完了後など、時系列での比較
  • 数値がわかる:釘ピッチ、ボルト径、金物型番、配筋径とピッチ
  • 同一性がわかる:着工前と完了後で同じアングルからの比較が取れている

この5要素が揃うと、写真は「現場の思い出」ではなく、「等級3を裏付ける証拠」になります。

等級3相当で止まる現場の多くは、写真が「取りあえず撮ってある」状態にとどまっており、

評価機関の質問に時系列で答えられないケースが目立ちます。

9-5 検査の重層構造 ― 第三者の目が、複数のタイミングで入る

正式取得では、検査が重層的に組まれます。

設計段階の検査として、設計住宅性能評価のための図書審査、構造計算書のチェック、

補強方針と既存躯体の整合性審査が行われます。

着工前後の検査として、解体後の現況確認、基礎・土台・アンカーボルト位置の確認、配筋検査(基礎補強がある場合)、中間時点での金物検査・耐力壁検査などが入ります。

完了段階の検査として、評価機関による完了検査、図面と現場の最終整合確認、書類一式の最終チェックが行われます。

これらの検査は、「設計どおりに、設計どおりの順序で、設計どおりに記録されているか」を確認するものです。

検査の合間に図面・写真・記録が整っていなければ、正式取得にはたどり着けません。

9-6 「等級3相当」と「等級3取得」を分けているのは、ここである

ここまで見てきて、ほとんどの読者が気付いているはずです。

等級3「相当」と等級3「取得」の差は、

補強内容そのものではなく、補強を支える書類・図面・写真記録の整い方である、という現実です。

  • 補強の中身は同じでも、図面が現状と一致していなければ正式取得はできません。
  • 金物が設計どおりに打たれていても、写真と検査記録がなければ評価書は出ません。
  • 計算書が揃っていても、現場と整合していなければ意味を持ちません。

逆に言えば、ここを最初から段取りして進める会社と工事するなら、

「等級3相当で止まる家」を「等級3を正式取得する家」に変えるのは、現場の力ではなく、

設計と書類運用の力だということになります。

9-7 費用の目安 ― 130万円前後で見ておきたい「紙と検査」の世界

正式取得に伴う、調査・診断・図面整備・申請・検査・記録対応にかかる費用の目安は、おおむね130万円前後です。

内訳は概ね次のような構成になります。

  • 現況調査・耐震診断:現地調査、床下・小屋裏調査、劣化事象調査、基礎調査、耐震診断計算と報告書作成
  • 図面整備・補強設計:現況図面の復元・整備、補強設計、構造計算書の作成、各種申請図書の整備
  • 評価機関への申請・審査対応:設計住宅性能評価・建設住宅性能評価の申請費用、審査対応費用
  • 工事中の現場検査・写真記録:評価機関の現場検査立会、施工写真の整理・編纂、検査記録のとりまとめ
  • 完了書類・履歴整備:完了書類一式の作成、評価書受領、住宅履歴情報の登録対応

この130万円前後は、補強工事費そのものとは別に発生する、「家の素性を、第三者が読めるように整える費用」です。

これを高いと感じるか、安いと感じるかは、住み手のスタンスによって変わります。一方で、

  • 地震保険料の長期割引
  • 住宅ローン・フラット35Sなどでの優遇活用余地
  • 売却・相続時の説明力
  • 災害時の安心と、家族の生活維持

生涯コストとして見たとき、この紙と検査の世界に投じる130万円前後は、

「補強された家」を「証明された家」に変える費用として、十分な合理性を持ちます。

9-8 第10章へのつなぎ

ここまでで、正式取得を支える書類・図面・写真記録の世界を見てきました。
次の第10章では、いよいよ**「では、その書類と検査を引き受けてくれる会社を、どう見極めるか」**という、依頼先選びの基準に入っていきます。

「等級3相当」で止めない会社と、「等級3取得」までやり切る会社は、最初の打ち合わせの言葉づかいから、すでに違っている――そのリアルなチェックポイントを、次章で具体的に解いていきます。

第10章 依頼先の見極め基準 ― 「等級3相当」で終わる会社と、「等級3を正式取得」までやり切る会社は、最初の打ち合わせから違っている

10-1 なぜ「会社選び」が、補強内容そのものより重要なのか

ここまで読み進めていただいた社長・読者の方なら、もう感覚的に理解されているはずです。

耐震等級3リフォームというのは、「どこまで補強するか」よりも、「誰と一緒にやるか」で結果が変わる工事です。

同じ築年数、同じ間取り、同じ予算の家でも、

  • ある会社に頼めば「等級3相当」で止まり、
  • 別の会社に頼めば「等級3を正式取得」までたどり着く。

この差を生んでいるのは、職人の腕や材料の差ではなく、会社としての段取り力・設計力・書類運用力・第三者対応力です。

そしてその差は、最初の打ち合わせの数十分のうちに、ほぼ表面化します。

この章では、そのリアルな見分け方を、現場の言葉で整理していきます。

10-2 まず押さえる大前提 ― 「相当でいい派」と「正式取得派」は、ビジネスモデルが違う

ここを誤解すると、見極めはずっと難しくなります。

「等級3相当で十分です」と言う会社と、「正式に取得しましょう」と言う会社は、腕の差ではなく、

ビジネスモデルそのものが違うことが少なくありません。

等級3相当を主戦場にする会社は、設計・申請・第三者検査の負荷を抱え込まず、

現場の補強工事を回転よく進めることに最適化されています。

コストを抑えやすく、工期も読みやすい一方で、

図面整備・構造計算・写真記録・評価機関対応のための社内体制を持たないケースが目立ちます。

正式取得を当たり前に組み込んでいる会社は、設計部門・構造担当・現場監督・書類担当が、

最初から「評価書が出るゴール」から逆算して動いています。

打ち合わせの語彙、見積りの内訳、写真の撮り方、書類のファイリングまで、

すべてが「第三者の目で追える状態」を前提に設計されています。

つまり、見極めとは「良い会社・悪い会社」を当てる作業ではなく、

「自分が望むゴールに合った会社かどうか」を見極める作業です。

10-3 初回打ち合わせで分かる ― 言葉づかいの差

最初の打ち合わせで、依頼先を見極める一番分かりやすいサインは、会社側が使う言葉づかいです。

「等級3相当」で止まりやすい会社では、こうした言葉が頻出します。

  • 「等級3相当でやっておきますね」
  • 「壁量は十分なんで大丈夫ですよ」
  • 「金物はちゃんと入れますから」
  • 「うちの今までのやり方で問題なくやれます」
  • 「評価書まで取らなくても、地震には強くなりますよ」

これらは間違ってはいません。間違ってはいませんが、「第三者が読める形で残す」という発想が抜けています。

一方、正式取得までやり切る会社の言葉は、自然とこうなります。

  • 「現況の伏図がない場合は、まず図面の復元から入ります」
  • 「精密診断法で評点を出してから、補強方針を決めます」
  • 「構造計算は壁量だけでなく、N値・偏心率・四分割法、必要に応じて許容応力度計算までやります」
  • 「評価機関は●●で予定しています。中間検査と完了検査の段取りをお伝えします」
  • 「写真は施工前・施工中・完了後を、位置番号と部位で残します」

主語が「現場」ではなく、「設計と評価」に置かれていることが、明確な違いです。

「初回打ち合わせのメモを取り、上の語彙のどちら寄りか」を確認するだけで、

ほぼ判別できる、と伝えてよいレベルです。

10-4 見積書で分かる ― 「補強だけの見積り」か「補強+紙の世界の見積り」か

会社の姿勢は、見積書の項目構成にきれいに現れます。

「等級3相当」で終わる見積書には、たいてい次のような項目しか並びません。

  • 解体工事費
  • 基礎補強工事費
  • 木工事(柱・梁・耐力壁)
  • 金物工事費
  • 内装復旧費
  • 諸経費

これは「壊して、補強して、戻す」工事の見積りです。

一方、正式取得までやり切る会社の見積りには、第9章で整理した「紙と検査の世界」の費用が、独立した行として明示されます。

  • 現況調査費・耐震診断費
  • 構造設計・補強設計費
  • 構造計算(壁量・N値・偏心率・四分割法・許容応力度計算等)費
  • 図面整備費(現況図面の復元・補強図面一式)
  • 設計住宅性能評価・建設住宅性能評価申請費
  • 評価機関の検査対応費(配筋検査・中間検査・完了検査)
  • 写真記録・履歴整備費

この「設計・申請・検査・記録」が独立行で見えるかどうかが、会社のスタンスを見抜く実務的な指標です。

第9章で示した130万円前後は、まさにこの行たちが積み上がる金額帯です。
この行が見積書に存在しない会社は、構造的に正式取得の体制を持っていない可能性が高い、と考えてよいレベルだと言えます。

10-5 図面・計算書を見せてもらえるか ― 過去案件の開示姿勢

正式取得までやり切れる会社かどうかを見極める、もう一つの強力な視点が、

過去案件の図面・構造計算書・写真記録の開示姿勢です。

打ち合わせの場で、こちらから次のように尋ねてみるのが有効です。

  • 「過去に正式取得した案件の、補強設計図書を一式見せていただけますか」
  • 「構造計算書はどの方式で、どこまで作っていますか」
  • 「施工中の写真は、どんな粒度で残していますか」
  • 「評価機関の現場検査記録は、どういう体裁で保管していますか」

ここでの反応は、ほぼ三層に分かれます。

第一層:「ちょっと出せないですね」「写真はあるけど整理してないんで」と、現物を出せない会社
第二層:写真はあるが、図面・計算書・検査記録とのひも付けが取れていない会社
第三層:案件ごとにフォルダ・ファイルが整理されており、図面・計算書・写真・検査記録が一気通貫で読める会社

第三層に達している会社は、件数の多寡にかかわらず、

「等級3を正式取得する家を、再現性をもって作れる体制を持っている」と判断してよいレベルにあります。

10-6 「相当で十分」と勧める会社の見抜き方

ここは、読者に最も丁寧に伝えるべきポイントです。

「等級3相当で十分ですよ」「うちのやり方で大丈夫ですよ」と勧めてくる会社が、

必ずしも悪い会社というわけではありません。

むしろ、自社の体制と顧客のコスト感覚を踏まえて、誠実に提案している会社も多くあります。

次の3点を必ず確認してから決めてください、と伝えるべきです。

① 「相当」で止める根拠が、コスト都合か、診断結果か
診断結果に基づき、「ここまでやれば等級3相当で十分」と論理的に説明できているかどうか。

「うちはいつもこのやり方だから」だけが根拠なら要注意です。

② 第三者評価の選択肢を、最初に提示してくれたか
「正式取得するルートもありますが、コスト・工期・必要性を踏まえると、相当で止める選択肢の方が合うと考えています」と、

両ルートを提示したうえで提案してくれたか。

最初から正式取得の選択肢を出さない会社は、ビジネスモデル上、扱えない可能性があります。

③ 将来、評価書取得に切り替えたいと言ったときに、対応可能か
途中から「やはり正式取得したい」となったとき、現場記録・写真・図面が、評価機関の求める粒度で残してあるか

ここで詰まる会社は、最初から正式取得は難しいと判断してよいです。

10-7 「正式取得までやり切る会社」に共通する5つの特徴

ここまでの内容を、依頼先候補のチェックリストとして整理し直します。

特徴1:構造設計と書類整備の社内体制を持っている
構造担当・設計担当・現場担当・書類担当の役割が分かれているか、

または外部パートナーと恒常的に連携できているか。属人的に一人で抱え込んでいる会社は、

検査・申請のピーク時に詰まりやすくなります。

特徴2:精密診断法・構造計算を当たり前にやっている
壁量計算止まりではなく、N値・偏心率・四分割法、必要に応じた許容応力度計算まで、「やる前提」で話が進むかどうか。

特徴3:評価機関とのやり取りを、日常業務として回している
特定の評価機関と継続的に取引があり、現場検査の段取り・差し戻しへの対応がフローとして整っているかどうか。

特徴4:写真と図面が、案件単位で一気通貫に整理されている
施工写真が間取り図と対応付けられ、補強箇所・金物・釘ピッチ・配筋・断熱施工が、時系列でファイリングされているか。

特徴5:売却・相続・保険まで含めた説明ができる
「等級3を取ると、地震保険・ローン・売却・相続でこういう違いが出ます」と、

生涯コスト視点で語れる会社かどうか。ここまで語れる会社は、補強工事を「家の生涯設計の一部」として扱っています。

この5つのうち、3つ以上に明確に当てはまる会社であれば、正式取得まで進められる体制を持っていると考えて差し支えありません。

10-8 こちら側(住み手側)が、最初に決めておくべきこと

会社選びは、こちら側のスタンスが固まっていないと、どれだけ良い会社に当たっても噛み合いません。

読者には、依頼先と会う前に、最低限次の3点を決めておくことを勧めるべきです。

① ゴールを「等級3相当」に置くか、「等級3取得」に置くか
このどちらに置くかで、見積りも、工期も、会社の絞り込み方も変わります。

② 生涯コストで判断するのか、初期費用で判断するのか
紙と検査の世界に130万円前後を投じることを、長期の安心と説明力への投資として捉えるか、それとも今回の支出としてのみ捉えるか。

③ 売却・相続・保険を視野に入れるか、住み続けるだけで十分か
将来の売却や相続を視野に入れるなら、評価書の有無は意思決定に大きく効いてきます。

この3点をこちら側が言語化したうえで初回打ち合わせに臨むだけで、会社選びの精度は一段上がります。

10-9 「等級3相当で終わる会社」と「正式取得までやり切る会社」の差・要約

最後に、ここまでの内容を、読者がそのまま判断軸として使えるよう、対比形式で整理します。

初回打ち合わせの語彙
等級3相当で終わる会社:「相当でやっておきます」「うちのやり方で十分」
正式取得までやり切る会社:「精密診断」「構造計算」「評価機関」「中間検査」「完了検査」

見積書の構成
等級3相当で終わる会社:解体・補強・復旧中心の見積り
正式取得までやり切る会社:設計・診断・計算・申請・検査・記録が独立行で計上される

図面・計算書の扱い
等級3相当で終わる会社:壁量計算が中心、図面整備の予算がない
正式取得までやり切る会社:現況図面復元、補強図面、構造計算書一式が標準装備

写真記録
等級3相当で終わる会社:思い出としての写真
正式取得までやり切る会社:位置・部位・状態・数値・同一性が揃った証拠としての写真

第三者対応
等級3相当で終わる会社:評価機関とのやり取り経験が浅い
正式取得までやり切る会社:評価機関との継続的な取引・検査フローが定着

生涯コスト視点
等級3相当で終わる会社:工事完了で説明が終わる
正式取得までやり切る会社:地震保険・ローン・売却・相続・履歴整備まで含めて説明できる

この6項目を、「初回打ち合わせ後にチェックする6マス」として読者に提示するだけで、依頼先選びの精度は劇的に上がります。

ここまでで、依頼先を見極めるための判断軸が揃いました。
次の第11章では、「では、実際の費用と工期は、どのくらいで考えておけば現実的なのか」という、

より具体的なお金と時間の話に入っていきます。

第9章で示した正式取得に伴う紙と検査の世界の130万円前後と、補強工事費そのもの、断熱・内装・水回りなどの周辺工事費とを、同じテーブルの上に並べて、住み手の判断材料に変えていく章になります。

第11章 工事費だけではない|正式取得で延びる工程とスケジュール感

11-1 なぜ「費用と工期」を、独立した章として整理するのか

耐震等級3リフォームの相談で、最後まで噛み合わないことが多いテーマが、費用と工期です。

理由はシンプルで、世の中に出回っている数字の多くが、

「何を含むのか」「どのゴールに対しての金額か」が曖昧なまま比較されているからです。

  • 補強工事費だけを指している数字
  • 補強+内装復旧まで含めた数字
  • 補強+断熱+水回りまで含めた全面リノベとしての数字
  • そこに第9章で整理した130万円前後の紙と検査の世界が乗っているか、いないか

これらが整理されないまま比較されると、A社の見積りが安く見え、B社の見積りが高く見える、という錯覚が生まれます。
この章では、費用の中身を分解し直したうえで、工期と合わせて、生涯コストで判断するための見取り図を提示します。

11-2 まず分けるべき2つの軸 ―「補強の深さ」と「工事の範囲」

費用感を整理するには、最初に2つの軸を分ける必要があります。

軸1:補強の深さ

  • 等級1相当(現行基準ぎりぎり)
  • 等級2相当
  • 等級3相当
  • 等級3を正式取得

軸2:工事の範囲

  • 構造補強のみ(耐震工事に絞り込む)
  • 構造補強+断熱改修
  • 構造補強+断熱+水回り・内装まで含めた性能向上フルリノベーション

このマトリクスで、自分の案件がどこに位置するのかを定めないまま金額の話をすると、必ず比較がぶれます。

社長の読者に伝えるべきは、「金額を比較する前に、まず自分が立っている升目を決める」という順序です。

11-3 費用の全体構造 ― 「補強工事費」だけでは終わらない

耐震等級3リフォーム、特に正式取得を視野に入れる場合、費用は大きく6つの塊で組み立てられます。

塊1:現況調査・耐震診断
床下・小屋裏調査、基礎調査、劣化事象調査、精密診断法による評点算出、診断報告書作成。等級3を本気で目指す家では、ここを薄くすると後で必ず手戻りが出ます。

塊2:設計・構造計算・図面整備
意匠設計、補強設計、構造計算(壁量・N値・偏心率・四分割法、必要に応じて許容応力度計算)、現況図面の復元、補強図書一式。第9章で見たとおり、等級3相当で終わる家と正式取得まで進む家の分岐点は、ここに集中します。

塊3:本体工事費(補強工事)
解体・基礎補強・土台据え直し・柱頭柱脚金物・耐力壁の追加と入れ替え・床剛性・屋根剛性の確保。家のグレードを決めるコア部分です。

塊4:周辺工事費
断熱改修、サッシ更新、内装復旧、水回り更新、外装、設備など。「ついでにやるかどうか」の選択次第で、総額が大きく変わる領域です。

塊5:申請・第三者検査・記録対応
設計住宅性能評価・建設住宅性能評価の申請費、評価機関の現場検査対応、写真記録の編纂、住宅履歴情報の整備。第9章で示した130万円前後の世界は、ここに集約されます。

塊6:諸経費・予備費
仮住まい費用、引越し代、駐車場、保険料、登記費用、税金、設計監理費、現場諸経費、そして想定外への予備費

「見積書を受け取ったら、この6つの塊が独立して見えるかを必ず確認してください」と伝えるのが、

費用判断の第一歩になります。

11-4 費用レンジの目安 ― 「金額」より「内訳の構造」を見る

具体的な数字に踏み込みますが、ここで重要なのは金額そのものではなく、内訳の構造です。

A:構造補強のみ・等級3相当ライン
本体工事費を中心に、おおむね数百万円台前半〜中盤で組まれることが多い領域です。診断と簡易な設計、補強工事、最低限の内装復旧で構成されます。正式取得の費用(塊5)は、ほとんど計上されていません。

B:構造補強+断熱改修・等級3相当ライン
本体工事費+断熱改修(床・壁・天井の連続断熱、サッシ更新含む)で、数百万円台中盤〜後半になることが多い領域です。第8章で整理した「床・壁・天井を一体で行う断熱改修」はここに入ります。等級3「相当」までは届きやすく、生活の快適性は大きく変わります。

C:構造補強+断熱+水回り・内装の性能向上フルリノベ・等級3取得ライン
ここが、本記事の中心読者層が想定する領域です。
塊1〜塊6まで、すべてが独立行で計上されることが前提となり、第9章で示した130万円前後の「紙と検査の世界」が、明確に乗ってきます。
総額としては、家の規模・既存の状態・周辺工事の選択次第ですが、1,000万円台後半〜数千万円の幅で組まれることが多い領域になります。

ここで読者に強調すべきは、「総額が高い・安いではなく、内訳が見える状態で比較されているか」という一点です。
130万円前後の塊5が見積書に存在しないC案の見積りと、塊5まで見えているC案の見積りは、

たとえ総額が近くても、ゴールが別の家を作っています。

11-5 工期の目安 ― 「現場の月数」より「全体の月数」で見る

工期も、現場の解体〜引き渡しまでだけで考えると、必ず見誤ります。
本記事の読者層に必要なのは、全体プロセスの月数です。

フェーズ1:相談・初期判断(おおむね2〜4週間)
ヒアリング、現地簡易確認、図面の現存状況確認、想定ゴール(相当か正式取得か)の擦り合わせ。

フェーズ2:現況調査・耐震診断・図面整備(おおむね1〜2か月)
床下・小屋裏調査、基礎調査、劣化事象調査、精密診断、現況図面の復元、補強方針の初期立案。

フェーズ3:基本設計・構造計算・補強設計・申請準備(おおむね1〜3か月)
意匠と構造の整合、構造計算、性能評価申請に向けた図書整備。ここを薄くすると、現場に入ってから手戻りが起きます。

フェーズ4:本体工事(おおむね3〜6か月、規模・範囲次第)
解体・補強・断熱・内装・水回り・外装、現場検査対応。フルリノベ規模になると6か月前後を見込みます。

フェーズ5:完了検査・評価書発行・引き渡し(おおむね2〜4週間)
完了検査、是正対応、書類整理、評価書交付、住宅履歴情報の登録、引き渡し。

合計すると、等級3を正式取得する前提のフルリノベでは、相談開始から引き渡しまでで、おおむね半年〜1年程度を見ておくのが現実的です。

「現場の3〜6か月だけを工期だと思わない」ことを、強くお伝えするのが親切だと考えます。

仮住まいの段取り、子どもの学区、仕事の繁忙期、相続・売却の予定など、全体の月数で生活設計を組むことが、

結局はストレスとコストを抑えることに直結します。

11-6 予算オーバーが起きる5つの典型パターン

ここからは、現場で実際に起きやすい予算オーバーの典型を、5つに整理します。

これを知っているだけで、トラブルの大半は事前回避できます。

パターン1:現況調査を薄くしたまま、本体工事費を概算で出してしまう
床下・小屋裏・基礎の本格調査をしないまま見積りを作ると、解体後に腐朽・シロアリ・無筋基礎・想定外の増改築履歴が出てきて、追加費用が跳ねます。最初のフェーズ2をケチらないことが、結果的に最大のコスト管理です。

パターン2:「ついで工事」を後から足し続ける
当初は構造補強と最小限の内装復旧の予定だったのに、現場が始まってから「ついでに水回りも」「ついでに外壁も」と追加していくパターンです。最初に塊4(周辺工事)の範囲を決め切ることが、総額管理の急所になります。

パターン3:塊5(申請・検査・記録)を、後から差し込もうとする
「相当でいいや」で進めていた家を、途中から「やっぱり正式取得したい」と切り替える場合、写真記録・図面整備・検査タイミングが間に合わず、追加費用が大きく乗ります。最初にゴールを決め切ることの重要性は、ここに直結します。

パターン4:仮住まい費用・引越し費用を見落とす
工期が3か月延びると、家賃3か月分・駐車場3か月分・引越し追加分が、丸ごと予算外として乗ります。塊6の予備費の中に、仮住まい延長分を最初から織り込んでおくのが現実的です。

パターン5:見積書を「総額」だけで比較してしまう
6つの塊が独立行で見えていない見積りを、総額だけで比較すると、安い会社が「中身が薄い会社」だったというパターンが起きます。読者には、「総額の安さではなく、内訳の構造が見える側を選ぶ」ことを、はっきり伝えるべき領域です。

11-7 予算オーバーを防ぐ「3つの先決め」

予算オーバーを防ぐ実務上のコツは、シンプルに「3つの先決め」に集約されます。

先決め1:ゴールを最初に決める
等級3「相当」で止めるのか、等級3を「正式取得」するのか。第10章で整理したとおり、会社のビジネスモデルそのものが変わるため、ここを途中で動かすと、ほぼ確実に総額が跳ねます。

先決め2:工事範囲を最初に決め切る
構造補強のみで止めるのか、断熱まで一体で行うのか、水回り・内装まで含めた性能向上フルリノベにするのか。塊3と塊4の範囲を、初期段階で確定させることが、最大のコスト管理になります。

先決め3:予備費を「総額の一定割合」で先に確保する
既存住宅は、開けてみないと分からない要素が必ず残ります。塊6の中に、本体工事費の1割前後を予備費として最初から積んでおくことで、追加費用が発生しても、心理的にも資金繰り的にも揺らがずに進められます。

この3点をこちら側が決めて、そのうえで会社と詰めることが、結局のところ最も再現性のある予算管理になります。

11-8 生涯コストで見る ― 「家を持っている期間」全体で考える

ここが、本章のもっとも伝えたい部分です。

費用は、工事完了までの初期費用と、家を持ち続けている期間にかかる維持費・保険料・税金、そして売却・相続まで含めた長期コストの、両面で見るべきものです。

短期側で見れば、第9章で示した正式取得に伴う130万円前後の塊5は、明らかに「上乗せ費用」に見えます。

しかし長期側で見ると、

  • 地震保険の長期割引(等級3で50%、等級2で30%、等級1で10%)
  • フラット35Sなど住宅ローン優遇の活用余地
  • 売却時に「等級3取得」の評価書を提示できる説明力
  • 相続時に、家の素性を第三者の評価書で語れる安心感
  • 大地震後に、家族の生活拠点を失わないことによる生活そのものの維持

これらが、家を持ち続ける期間の全体コストを、静かに、しかし確実に下げ続けます

社長の読者は、住宅を短期の出費ではなく、家族の生涯設計の一部として捉える層が中心になります。

だからこそ、本章では「初期費用×期間」というレンズではなく、「初期費用+長期コスト+万一のときの生活維持」というレンズで判断していただくよう、強くお伝えするのが筋だと考えています。

11-9 第11章のまとめ ― 読者がそのまま使える「判断の見取り図」

ここまでの内容を、読者が自分の案件に当てはめて使えるよう、判断の見取り図として要約します。

ステップ1:升目を決める
補強の深さ(相当 / 正式取得)と、工事範囲(補強のみ / 補強+断熱 / フルリノベ)の組み合わせから、自分の案件がどの升目に入るかを決める。

ステップ2:見積書の中身を6塊で読む
現況調査・耐震診断/設計・構造計算・図面整備/本体工事/周辺工事/申請・第三者検査・記録/諸経費・予備費。この6塊が独立行で見えるかを確認する。

ステップ3:工期は「現場の月数」ではなく「全体の月数」で見る
相談から引き渡しまで、フェーズ1〜5の合計で計画する。フルリノベ+正式取得なら、半年〜1年を視野に入れる。

ステップ4:3つの先決めをこちら側で固める
ゴール、工事範囲、予備費。この3つを最初に決めて、会社と擦り合わせる。

ステップ5:長期コストで判断する
保険・ローン・売却・相続・万一の生活維持まで含めた生涯コストで、初期費用の意味を捉え直す。

この5ステップを意識して進められれば、耐震等級3リフォームの費用と工期は、「不安なお金の話」から、「家族の生涯設計を支える具体的な計画」へと、性質そのものが変わります。

ここまでで、費用と工期を生涯コスト視点で判断するための見取り図が揃いました。

次の第12章では、ここで整理した費用・工期の前提を踏まえて、「実際の家ではどう適用していくのか」という、

現場プロセスのリアルへと踏み込んでいきます。

具体的には、調査から設計、補強、断熱、検査、引き渡しまでの1案件の流れを、現場目線でつないでいく章にする想定です。

第11章の「数字と段取りの見取り図」と、第12章の「現場の手触り」が組み合わさることで、

読者は自分の家を本記事の上に重ねて読めるようになります。

第12章 現場プロセスのリアル ― 調査から引き渡しまで通しで見る

12-1 なぜ「現場プロセス」を、1本の時間軸として見せるのか

第11章までで、補強の中身、書類と検査の世界、依頼先の見極め、費用と工期の見取り図まで、

判断材料はひととおり揃いました。

ところが、ここまでをすべて読み込んだ読者でも、いざ自分の家のこととなると、

「結局、月曜の朝から、何が始まって、どう進んでいくのか」というリアルなイメージが湧いていないことが、ほとんどです。

理由はシンプルで、耐震等級3リフォームのプロセスは、目に見えない時間が長いからです。

解体や金物工事のような目に見える時間は、全体の半分にも満たず、その前後に、

調査・診断・設計・計算・申請・検査・記録という目に見えない時間が、長く分厚く横たわっています。

この章では、ある1軒の家を想定し、初回相談から引き渡しまでを1本の時間軸として通しで描きます。
読者には、自分の家を本章のタイムラインの上に重ねながら読み進めていただくのが、

っとも実用的な使い方になります。

12-2 第0週 ― 相談前夜:読者の頭の中で起きていること

ほとんどの依頼者は、初回相談の前に、すでに長い助走期間を過ごしています。

  • 古い家を買って住もうとしているが、地震が不安
  • 親から相続した実家をどうするか、家族で話し合っている
  • 子どもが小さく、これから30年単位で住む家の安全性が気になる
  • 売却・活用・住み続けるの3択で迷っている
  • 補助金や税制優遇の存在を知り、動き出すか迷っている

この「動き出す前の数か月」は、見えない工程ですが、最終的な意思決定の質を決定的に左右します。

12-3 第1〜2週 ― 初回相談:語彙のすり合わせから始まる

初回相談は、見積りを取る場ではありません。
「お互いの語彙をそろえる場」です。

第10章で示したとおり、この段階で会社側が使う言葉(等級3「相当」止まりか、

評価書まで取りに行くか)、依頼者側が口にするゴール(住み続けるか、売却・相続まで視野に入れるか)が、自然と出てきます。

この場で確認しておきたいことは、おおむね次のとおりです。

  • 家の現状(築年数、構造、増改築履歴、図面の有無)
  • ゴールの初期仮置き(等級3相当か、正式取得か)
  • 工事範囲の初期仮置き(補強のみか、断熱まで一体か、フルリノベか)
  • 概算予算の上限と、生涯コストの考え方
  • 工期の制約(子どもの学区、仕事の繁忙期、相続スケジュールなど)
  • 仮住まいの可否と、引越しの段取り

ここでは確定ではなく仮置きで構いません。

むしろ仮置きで止めて、次の現況調査の結果を見てから本確定に進むのが、結果として手戻りの少ない進め方です。

12-4 第3〜6週 ― 現地調査・耐震診断:見えていなかった家の素性を、見える形にする

ここから、「見えない時間」のうち最重要の数週間が始まります。

現地調査は、外回りを一周見ただけでは終わりません。具体的には、

  • 床下にもぐり、土台・大引・束・基礎・配筋有無を直接確認
  • 小屋裏に上がり、梁・桁・小屋束・屋根下地・雨漏り痕・結露痕を確認
  • 基礎のクラック・幅・深さ・連続性、無筋基礎の可能性を確認
  • 既存壁の構成(筋交いの有無、面材の有無)を、内装をはがさずに推定
  • 増改築履歴と、図面と現状の食い違いを記録
  • 劣化事象(腐朽、シロアリ、雨漏り、金物の錆)の有無を一つひとつ確認

このうえで、精密診断法による評点を算出し、補強前の現状値を客観的に固定します。

依頼者から見ると、この時期は現場が静かで、何も進んでいないように見える数週間です。

しかし、ここで一次データの粒度が確保できているかどうかが、後続の構造計算・補強設計・正式取得の可否を左右します。

ここを焦らせないことを、読者には強くお伝えするのが親切です。

12-5 第7〜10週 ― 図面整備と方針決定:紙の世界を作り直す

中古戸建ての多くは、第9章で見たとおり、図面が現状と一致していない、または存在しない家です。
そのため、調査結果をもとに、

  • 現況平面図の復元
  • 現況伏図(基礎・床・小屋)の作成
  • 軸組図の作成
  • 増改築履歴と整合する形での図面再構築

を進めます。これと並行して、

  • 等級3「相当」で止める案
  • 等級3を正式取得まで取りに行く案
  • 工事範囲を補強のみに絞る案
  • 断熱まで一体で行う案
  • 水回り・内装まで含めた性能向上フルリノベ案

など、いくつかの選択肢を、同じ俎上に並べて提示します。
読者にとって、ここが意思決定のピークになります。
費用、工期、生涯コスト、家族の生活設計が、一気に重なって見えてくる時期です。

ここで重要なのは、「会社が決めるのではなく、依頼者がゴールを決め、会社がそれを技術と段取りで支える」

という構造を崩さないことです。社長の読者層には、ここを丁寧に伝えるのがふさわしいと考えます。

12-6 第11〜18週 ― 補強設計・構造計算・申請準備:目に見えない時間のクライマックス

ゴールが決まると、補強設計と構造計算が動き出します。

  • 耐力壁の配置と種類(筋交い、面材、ノボパン等)の決定
  • 柱頭柱脚金物・引き寄せ金物の選定とN値計算
  • 偏心率・四分割法の確認
  • 必要に応じた許容応力度計算
  • 床剛性・屋根剛性の確保方針
  • 基礎補強の範囲と仕様(あと施工アンカー、増し打ち、配筋方針)
  • 断熱改修の仕様(床・壁・天井の連続断熱、サッシ更新)
  • 設備・内装・水回りの仕様

これらが意匠図・構造図・計算書・仕様書として一式整うことで、ようやく次の申請段階に進めます。
正式取得を目指す場合は、ここで設計住宅性能評価の申請を行い、評価機関による図書審査が走ります。

依頼者から見ると、この時期は「打ち合わせは多いのに、現場ではまだ何も起きていない」期間です。

図面と仕様の細部が次々に決まっていく一方で、外形的には何も動いていないように見えるため、

心理的な不安が出やすい時期でもあります。

ここで読者に伝えるべきは、「この期間に整えた紙の厚みが、そのまま完成後の家の安心感の厚みになる」という事実です。

等級3相当で止まる家と、正式取得まで進む家の差は、まさにこの数か月の濃さに集約されます。

12-7 第19〜20週 ― 着工準備:仮住まい・引越し・近隣挨拶

着工の2〜3週間前から、現実の生活が動き始めます。

  • 仮住まいの契約・入居
  • 引越しと家財の整理(残置物・処分品・保管品の仕分け)
  • 駐車場・郵便物・宅配・公共料金の手続き
  • 近隣への挨拶と工事案内
  • 仮設電気・仮設水道・仮設トイレの設置
  • 足場・養生・防音シートの設置

ここは生活側の段取りが中心になります。第11章で触れたとおり、

仮住まい費用や引越し費用は、工期が延びると最も大きく跳ねるコストですので、

仮住まいの契約は工期+1か月の余裕を持って組むことを、読者には強く勧めるべきです。

12-8 第21〜26週 ― 解体と「家の素性」が露わになる瞬間

着工後、最初に動くのは解体です。
内装・天井・床・必要に応じて外装の一部までを丁寧にはがし、

構造躯体だけの状態(スケルトンまたはハーフスケルトン)に戻します。

ここが、現場でもっともドラマが起きる時期です。

  • 想定外の腐朽が見つかる
  • シロアリ被害が露見する
  • 増改築の継ぎ目が、図面と一致していなかったことが判明する
  • 無筋基礎の範囲が想定より広いことが分かる
  • 雨漏り痕が、屋根ではなく外壁周りから来ていたことが発覚する

第11章で触れた予備費の意味が、ここで一気に問われます。
ここで重要なのは、現場で「想定外」が出ること自体は失敗ではない、ということです。

中古戸建てを扱う以上、想定外はゼロにはできません。

評価軸は、「想定外が出たときに、設計者・現場監督・構造担当・依頼者が、同じテーブルで意思決定できる体制を持っているか」です。等級3を正式取得までやり切る会社は、この意思決定の段取りを、最初から組み込んでいます。

12-9 第27〜36週 ― 補強工事・断熱工事の本番:第三者の目が、複数回入る

スケルトン状態が確定すると、いよいよ補強工事の本番です。

  • 基礎補強(必要箇所への増し打ち、あと施工アンカー、配筋検査)
  • 土台据え直し・アンカーボルトの位置確認
  • 柱頭柱脚金物・引き寄せ金物の取り付け
  • 耐力壁の追加・入れ替え(筋交い、面材、ノボパン等)
  • 床剛性の確保(火打、構造用合板の張り替え、受材・受金物の追加)
  • 屋根剛性の確保
  • 第8章で扱った床・壁・天井を一体で行う断熱改修
  • サッシ更新、気密処理、防湿層の連続化

正式取得の現場では、この期間中に中間検査が、複数回入ります。

  • 基礎・配筋段階の検査
  • 金物・耐力壁段階の検査
  • 断熱・気密段階の確認(評価項目に含まれる場合)

この検査ごとに、写真記録・施工状況報告書・是正記録が、図面とひも付いた形で残されていきます。

第9章で示した「位置・部位・状態・数値・同一性」の5要素が揃った写真は、まさにこの期間に厚みを増していきます。

依頼者から見ると、この時期は現場の音と動きが最大化する時期です。

週1回ペースで現場確認に行ける状態にしておくと、完成後の納得感が大きく変わります

12-10 第37〜44週 ― 仕上げ工事と設備:住む家の表情が立ち上がってくる

補強と断熱が決まると、家の表情を作る工程に入ります。

  • 内装下地・ボード張り・パテ処理
  • フローリング・建具・造作家具
  • キッチン・浴室・洗面・トイレ等の水回り設備
  • 電気設備・換気設備・給湯設備
  • 外装の最終仕上げ(必要に応じて)
  • 外構の調整

この期間は、補強の世界から、生活の世界へとゆるやかに重心が移っていく時期です。
ここでありがちなのが、「現場で仕様を変えたい」というご要望が頻発する時期であることです。

第11章の予算オーバーパターンで触れた、「ついで工事」が後から積み上がる現象は、まさにこの時期に起きます。

読者には、仕様変更は週単位ではなく、最初に決めた仕様書とのズレ管理として扱うことを勧めるのが、

結果としてストレスもコストも抑えやすい進め方です。

12-11 第45〜48週 ― 完了検査・評価書発行・引き渡し:紙と現場が、最終的に一致する瞬間

工事完了が見えてくると、完了検査と書類整理が同時並行で動き始めます。

  • 評価機関による完了検査(図面と現場の最終整合確認)
  • 是正対応(指摘があれば、その場で是正→再確認)
  • 各種試験(必要に応じて、気密測定など)
  • 写真記録の最終編纂
  • 各種保証書・取扱説明書・点検計画書の整備
  • 住宅履歴情報(いえかるて)への登録準備
  • 設計住宅性能評価書・建設住宅性能評価書の交付

ここで、「等級3相当」で終わる家と、「等級3を正式取得した家」との差が、

ようやく1冊のファイルとして目に見える形になります。

引き渡しの場で、依頼者の手元には、

  • 設計図書一式
  • 構造計算書
  • 補強設計図と完成図
  • 工事中の写真記録一式
  • 各種検査記録
  • 評価書(設計・建設の両方)
  • 各種保証書とメンテナンスマニュアル

が、整理された一式として届きます。

これが、家の生涯にわたって、保険会社・金融機関・買主・相続人に向けて、家の素性を語ってくれる資料になります。

12-12 引き渡し後 ― 「家の生涯」が、ここから始まる

引き渡しは、ゴールではなく、家の生涯のスタート地点です。

  • 半年点検・1年点検・以降の定期点検
  • 住宅履歴情報の継続的な更新
  • 大規模修繕・設備更新のタイミング設計
  • 災害発生時の被害確認・保険対応
  • 売却・相続・贈与の各タイミングでの評価書活用

正式取得まで進んだ家は、ここから先の長い時間でこそ、その価値を発揮します。
社長の読者層に対しては、「引き渡しの瞬間ではなく、その後の30年・50年で、評価書とファイルが何度も家族を助ける」

という長期視点で、本章を締めくくるのがふさわしいと考えます。

12-13 第12章のまとめ ― 1本の時間軸として持ち帰っていただくために

この章を、読者がそのまま自分の家のスケジュール表に変換できるよう、1本の時間軸として要約します。

  • 第0週:相談前夜。家族でゴールを言語化する
  • 第1〜2週:初回相談。語彙とゴールの仮置き
  • 第3〜6週:現地調査・耐震診断
  • 第7〜10週:図面整備と方針決定
  • 第11〜18週:補強設計・構造計算・申請準備
  • 第19〜20週:着工準備・仮住まい・引越し
  • 第21〜26週:解体と「家の素性」の確認
  • 第27〜36週:補強工事・断熱工事・中間検査
  • 第37〜44週:仕上げ工事と設備
  • 第45〜48週:完了検査・評価書発行・引き渡し
  • 引き渡し後:点検・履歴更新・生涯運用

合計で、相談開始から引き渡しまで、おおむね半年〜1年
この1本の時間軸が、読者の頭の中にイメージとして入ったとき、

「耐震等級3リフォームは、自分の家でも、ちゃんと組み立てられる工事である」という確信が芽生えます。

ここまでで、現場プロセスを1本の時間軸として通しで見てきました。

ここから先は、**「では、このプロセスを、実際の家でどう実行に移していくのか」**という、より個別具体の話に踏み込んでいきます。

次の第13章では、実際の事例(ビフォー・アフター・補強プロセス・写真記録・費用と工期)を通じて、本記事の全体像を1軒の家として読み返せる章を用意していきます。第12章で描いた時間軸の上に、実在の家を1軒重ねて見せることで、読者は本記事の上に自分の家を投影できる状態へと進みます。

第13章 実例で読む耐震等級3リフォーム

13-1 なぜ「事例章」を、ガイドの中盤に置くのか

ここまで第1章から第12章までを通して、耐震等級3リフォームの全体像、構造の考え方、補強の現場、紙と検査の世界、依頼先の見極め、費用と工期、現場プロセスの時間軸まで、判断材料はひととおり揃いました。

ところが、ここで多くの読者にもう一段の壁が現れます。

「全体は分かった。ただ、自分の家ではどう転ぶのか、いまひとつ像が結ばない」という壁です。

本章ではその抽象を、1軒の家に落とし込みます。

一軒の家を、ビフォーから引き渡しまで通しで眺めることで、読者は本記事の上に自分の家を重ねて読む状態へと進みます。

事例として扱うのは、個人情報を伏せた合成事例です。

実際の現場で繰り返し起きていることを、1軒の家の物語として再構成しています。

13-2 ある1軒の家 ― Aさん邸のプロフィール

舞台になるのは、首都圏郊外に建つ築約35年の木造2階建てです。仮にAさん邸と呼びます。

  • 構造:在来軸組工法、木造2階建て
  • 延床面積:約96㎡(1階・2階あわせて)
  • 建築年:旧耐震基準と新耐震基準の境目付近
  • 増改築:1階水回りに一度、サンルーム的な小増築が一度
  • 図面の現存:確認申請図はあるが、構造伏図がほぼ残っていない
  • 現状:夫婦と子ども2人、当面はここに住み続ける予定

依頼者であるAさんご夫婦の入り口は、ごく自然なものでした。

  • 親から譲り受けた家を活かしたい
  • 子どもが小さく、これから30年単位で住む家の安全性が気になる
  • 古い家ゆえの寒さ・暑さ・結露も同時に解決したい
  • 将来、相続や売却が視野に入る場面でも、説明しやすい家にしておきたい

13-3 第1章の上にAさん邸を重ねる ― 「相当か、正式取得か」

Aさんご夫婦は、最初は「等級3相当でいいのでは」と考えていました。
ところが、第1章で整理した「相当」と「正式取得」の本質的な違いを踏まえて話を進めるうちに、判断は静かに動いていきます。

決定打となったのは、「家の生涯にわたって、誰に向かって安全性を説明することになるか」という視点でした。

  • 自分たちが住む間は、自分たちが納得していればよい
  • しかし、相続が動くとき、家族の誰かが説明を引き受ける
  • 売却が選択肢になるとき、買主と金融機関に対して説明する
  • 地震保険・住宅ローン優遇の場面で、客観資料が問われる

この視点に立った瞬間、「補強の中身は同じでも、説明できる紙があるかないかで、家の生涯価値は変わる」

という第1章の主張が、Aさんご夫婦の中で輪郭を持ち始めました。

ゴールは「等級3を正式取得するルート」に仮置きされます。

13-4 第3章の上にAさん邸を重ねる ― 取得しやすい家か、難しい家か

次に、第3章の判断軸でAさん邸を見直します。

取得しやすい側に効く要素

  • 整形に近い2階建てである
  • 屋根形状が比較的素直
  • 大規模な不整形増築はしていない
  • 図面の一部が現存している(平面図・確認申請図)

難しさに効く要素

  • 建築年が旧耐震・新耐震の境目で、構造仕様が読みにくい
  • 構造伏図がほぼ残っていない
  • 過去の小増築の継ぎ目が、図面と現状で不一致の可能性
  • 床下・基礎の現況が未確認

総合判断は、「取得しやすい側に寄っている家。ただし、現況調査と図面整備に丁寧な手数を入れることが前提」でした。
ここでAさんご夫婦が学んだのは、「等級3取得の難易度は、家のスペックではなく、調査と図面整備をどこまでやり切るかで動く」という事実です。

これは、自分の家を過小評価しないための重要な気付きになります。

13-5 第4章の上にAさん邸を重ねる ― 11STEPロードマップ上の現在地

ここからは、第4章で整理した11STEPロードマップを、Aさん邸の現在地として動かしていきます。

  • STEP1:初期相談・ゴールの仮置き
  • STEP2:現況の予備確認、図面の現存状況確認
  • STEP3:現地調査・耐震診断
  • STEP4:現況図面の復元と整備
  • STEP5:補強方針と工事範囲の決定
  • STEP6:補強設計・構造計算
  • STEP7:設計住宅性能評価の申請
  • STEP8:着工準備・仮住まい・引越し
  • STEP9:解体と現況の最終確認
  • STEP10:補強工事・断熱工事・各種検査
  • STEP11:完了検査・評価書発行・引き渡し

Aさん邸は、ゴールを正式取得に置いたことで、STEP4(図面整備)に最初の重心が落ちました。

13-6 第6章の上にAさん邸を重ねる ― 解体後に見えた「家の素性」

着工後、Aさん邸の内装と天井がはがされ、ハーフスケルトンの状態が現れました。

そこで見えてきたのは、図面と現況の差でした。

  • 1階一部の柱脚に、雨水の滲入による軽度の腐朽が確認された
  • 浴室周りの土台に、シロアリ被害の痕跡(古い被害で、現状活動なし)があった
  • 過去の小増築部分が、既存躯体と十分に緊結されていないことが分かった
  • 基礎の一部に、幅0.3mmを超えるクラックが点在していた
  • 一方で、無筋基礎ではなく、配筋のある布基礎であることが確認できた

ここがまさに、第6章で整理した「ハーフスケルトンで初めて見える、家の素性」です。
Aさんご夫婦にとっては、想定よりも深い劣化が見えた一方で、

基礎が無筋ではなかったことが大きな安心材料となりました。

ここでAさんご夫婦に対して、設計者・現場監督・構造担当が同じテーブルに着き、

  • 腐朽部分の根継ぎ・部分交換
  • 浴室周り土台の交換と防蟻処理
  • 増築継ぎ目の構造的緊結強化
  • 基礎クラックへの注入補修と必要箇所の増し打ち

を一括で意思決定しました。
この「想定外が出たときに、同じテーブルで意思決定できる体制」こそ、

第10章で整理した「正式取得までやり切る会社」の特徴そのものです。

13-7 第7章の上にAさん邸を重ねる ― 補強の核心がどう入ったか

スケルトン状態が確定したAさん邸では、

第7章で整理した補強の核心が、設計どおりに組み立てられていきます。

基礎まわり
クラック注入、必要箇所への増し打ち、あと施工アンカーによる土台緊結を実施。配筋検査が評価機関立会いで行われ、写真記録は配筋径・ピッチ・かぶり厚の計測値とともにファイル化。

耐力壁
1階・2階を通してバランスよく耐力壁を配置し直しました。一部に構造用面材、必要箇所に筋交いを併用。偏心率と四分割法を満たす配置にすることが、構造計算上の最重要ポイントでした。

柱頭柱脚金物・引き寄せ金物
N値計算に基づき、全柱に対して必要な金物を選定。施工写真は、金物の型番・取り付け状態・釘ピッチが1枚ずつ判別できる粒度で残されました。

床剛性・屋根剛性
1階床・2階床ともに、構造用合板の張り替えと火打・受材・受金物による補強を実施。屋根面も、必要な補強を加えて水平構面を確保しました。

劣化是正
柱脚の根継ぎ、土台交換、シロアリ被害部の処理と防蟻、雨水滲入の根本是正を、補強と同じタイミングで一気に実施。

これが、補強した家を「補強がいつまで効くか」まで含めて成立させるための要点でした。

社長の読者には、「補強の中身そのものより、補強の前提条件として、劣化是正と素性確認が同時に終わっていること」こそが、

Aさん邸の本当の核心だったとお伝えするのが本章の意図です。

13-8 第8章の上にAさん邸を重ねる ― 床・壁・天井の連続断熱

Aさんご夫婦は、当初から「寒さ・暑さ・結露」も解決したいと考えていました。
そこで、第8章で整理した床・壁・天井を一体で行う断熱改修を、補強と同じタイミングで実施しました。

  • 床:ISOVERのVario XtraSafeをはじめとする気密・防湿層を連続化した床断熱
  • 壁:既存の壁内にセルロースファイバー系の充填断熱、内側に防湿気密層
  • 天井:野地裏側に断熱層を連続させる仕様で施工
  • サッシ:外部建具を樹脂サッシ+複層ガラス相当へ更新
  • 気密処理:配管・配線貫通部、サッシ取合いの気密処理を一つひとつ確認

引き渡し後の体感としては、

  • 冬の朝、1階リビングの底冷えが明らかに減った
  • 浴室・脱衣室と居室との温度差が小さくなった
  • 結露が発生する場所と量が、目に見えて減少した
  • 冷暖房の立ち上がりが早くなり、運転時間が短くなった

という変化が出ています。

13-9 第9章の上にAさん邸を重ねる ― 紙と検査の世界がどう動いたか

Aさん邸では、第9章で整理した130万円前後の紙と検査の世界が、実際にどのように動いたかを記録しています。

  • 現況調査・耐震診断:精密診断法による評点算出、報告書作成
  • 設計・構造計算・図面整備:現況図面の復元、補強図書一式、構造計算書
  • 申請・第三者検査:設計住宅性能評価・建設住宅性能評価の申請、評価機関の中間検査・完了検査
  • 写真記録:基礎・金物・耐力壁・断熱・是正の各時点で、位置・部位・状態・数値・同一性が揃った写真をファイル化
  • 完了書類:評価書、各種保証書、住宅履歴情報の登録、長期点検計画書

引き渡し時、Aさんご夫婦の手元には、1冊のしっかりとしたファイルが届きました。
そのファイルは、地震保険の手続き、住宅ローンの相談、将来の売却・相続のあらゆる場面で、

家の素性を語ってくれる資料として機能していきます。

ここで読者に強調すべきは、「この130万円前後は、補強した家を、説明できる家に変えるための費用である」という事実です。

13-10 第10章の上にAさん邸を重ねる ― 依頼先の見極め基準が、現場でどう機能したか

Aさんご夫婦は、複数社にお声がけしたうえで、最終的に正式取得の体制を持つ会社へ依頼しました。
振り返ってみると、第10章の見極め基準が、そのまま判断材料になっていました。

  • 初回打ち合わせの語彙:精密診断、構造計算、評価機関、中間検査、完了検査
  • 見積書の構成:6つの塊が独立行で計上されていた
  • 過去案件の開示:図面・計算書・写真・検査記録が一気通貫で読めるファイルが提示された
  • 第三者対応:特定の評価機関と継続的な取引があり、検査フローが定着していた
  • 生涯コスト視点:保険・ローン・売却・相続まで含めて、最初の打ち合わせで言及があった

Aさんご夫婦は、総額の安さで決めなかったことが、結果として最大のコスト管理になったと話されています。
社長の読者には、「Aさんご夫婦と同じ判断軸を、自分の最初の打ち合わせに持ち込めるか」を、

ここで自問していただく構成です。

13-11 第11章の上にAさん邸を重ねる ― 費用と工期がどう積み上がったか

Aさん邸の費用は、第11章で整理した6つの塊の構造どおりに積み上がりました。

  • 塊1 現況調査・耐震診断
  • 塊2 設計・構造計算・図面整備
  • 塊3 本体工事(補強)
  • 塊4 周辺工事(断熱・水回り・内装・外装)
  • 塊5 申請・第三者検査・記録対応(第9章で示した130万円前後の世界)
  • 塊6 諸経費・予備費(仮住まい・引越し含む)

総額としては、性能向上フルリノベ+等級3正式取得のラインに収まる金額帯で組まれました。

お伝えしたいポイントは、Aさん邸では、

  • 塊5を最初から織り込んだうえで予算を組んだ
  • 塊6の予備費を本体工事費の1割前後で確保していた

という2つの先決めが、解体後に出た想定外の劣化に対して、追加費用の心理的負担を最小化する効果を発揮したことです。

工期は、相談開始から引き渡しまでおおむね10か月でした。

うち現場の工事期間は約半年、残りの4か月が目に見えない時間(調査・図面整備・設計・申請)です。

第12章で示した「現場の月数ではなく、全体の月数で見る」が、Aさん邸でも実証されました。

13-12 第12章の上にAさん邸を重ねる ― 1本の時間軸として並べる

第12章で示した48週相当の時間軸の上に、Aさん邸を重ねると、ほぼ次のように動きました。

  • 第0週:相続を含めた家族会議で、家を残す方針を共有
  • 第1〜2週:複数社に初回相談、語彙とゴールの仮置き
  • 第3〜6週:現地調査・床下・小屋裏調査、精密診断
  • 第7〜10週:現況図面の復元、補強方針と工事範囲の最終決定
  • 第11〜18週:補強設計、構造計算、設計住宅性能評価の申請
  • 第19〜20週:仮住まい契約・引越し・近隣挨拶
  • 第21〜26週:解体、ハーフスケルトン化、想定外劣化の意思決定
  • 第27〜36週:基礎補強、耐力壁、金物、床剛性、断熱、各種中間検査
  • 第37〜44週:仕上げ・水回り・内装・外装
  • 第45〜48週:完了検査、評価書発行、引き渡し
  • 引き渡し後:半年点検・1年点検・住宅履歴情報の継続更新へ

13-13 引き渡しから半年後、1年後 ― 「家の生涯」が動き始める

引き渡しから半年後、Aさんご夫婦は次の変化を実感していました。

  • 真冬の早朝、リビングと脱衣室の温度差が小さく、生活動線にストレスがない
  • 結露の発生量が大きく減り、カビ・木部劣化の進行リスクが下がった
  • 冷暖房の運転時間が減り、電気代が前年同月比で穏やかに下がった
  • 子どもが過ごす時間の長い部屋で、夜間の温度低下が緩やかになった

1年後には、保険会社・金融機関とのやり取りで、評価書を提示できることの説明力を実感する場面が出てきました。

  • 地震保険の長期割引(等級3で50%)の手続きがスムーズに進んだ
  • 親族の相続話題が出た際、家の素性を1冊のファイルで説明できた
  • 将来の売却・住み替えの選択肢を、心理的負担なく検討できるようになった

13-14 Aさん邸の事例から、持ち帰っていただきたい7つのこと

ここまでの流れを、そのまま自分の家に翻訳できるよう、7つの持ち帰りポイントとして整理します。

1. ゴールは最初に決めるが、決め直す勇気も持っておく
Aさんご夫婦は、初期は「相当でいい」と考え、生涯コスト視点で「正式取得」へ判断を動かしました。

2. 図面が足りない家でも、正式取得は十分に狙える
鍵は、家のスペックではなく、図面整備と現況調査の手数の量です。

3. 解体後の想定外は、失敗ではなく前提として扱う
予備費と、同じテーブルで意思決定できる体制が、想定外を吸収します。

4. 補強と断熱と劣化是正は、同じタイミングで一気に行う
別々にやると、コストも工期も確実に跳ねます。

5. 紙と検査の世界(130万円前後)は、家を「説明できる家」に変える費用
工事の上乗せではなく、生涯価値を支える別のレイヤーです。

6. 工期は、現場の月数ではなく、全体の月数で組む
Aさん邸も、相談から引き渡しまで約10か月でした。

7. 引き渡しは、ゴールではなく家の生涯のスタート
半年点検・1年点検・住宅履歴情報の継続更新まで、家の生涯の伴走が前提です。

ここまでで、Aさん邸という1軒の家を通じて、本記事の全体像を実例として再統合してきました。

読者の頭の中には、自分の家をAさん邸の物語の上に重ねて読む状態が、ようやく立ち上がっています。

次の第14章では、Aさん邸が活用したような補助金・税制優遇・地震保険の世界を、

「制度を使う前提で家を計画する」という発想で整理していきます。

第14章 耐震等級3リフォームで補助金・税制優遇・地震保険の活用

14-1 なぜ「制度活用」を、独立した章として置くのか

耐震等級3リフォームの相談現場では、補助金・税制・保険の話題が、ほぼ毎回登場します。
ところが、その扱われ方には大きな偏りがあるのが実情です。

  • 補助金が取れたらラッキーという前提で、計画の最後に取って付けたように検討される
  • 税制優遇の存在は知られているが、確定申告の段階で初めて意識される
  • 地震保険は契約後に思い出すもの、と捉えられがちである

これらはすべて、「制度を、計画の後ろに置いている」状態です。
本章では発想を逆転させます。

制度は、計画の後ろではなく、計画の最初に置く

——これが、本章で読者にお持ち帰りいただきたい、いちばん大切な姿勢です。

第11章で見た6つの塊で構成される費用構造、第13章で見たAさん邸の生涯コストは、制度を計画の前に置いた瞬間に、まったく別の表情を見せ始めます。

14-2 制度の全体像を、3つのレイヤーで捉え直す

耐震等級3リフォームに関係する制度は、種類が多く、毎年のように改廃が起きます。
ここを個別の制度名で覚えようとすると、必ず追いつけなくなります。

そこで本章では、制度を3つのレイヤーで捉え直すことを提案します。

レイヤー1:工事に対して効く制度
耐震改修・省エネ改修・長期優良住宅化リフォームなどに対する補助金や助成金。国の制度、都道府県の制度、市区町村の制度の3階建てで動いています。

レイヤー2:税金に対して効く制度
所得税(住宅ローン控除・耐震改修特別控除・省エネ改修特別控除)、固定資産税の減額、贈与税の非課税枠、登録免許税・不動産取得税の軽減など、支払う税金を減らす方向に効く制度です。

レイヤー3:保険に対して効く制度
地震保険の耐震等級割引(等級3で50%、等級2で30%、等級1で10%)、住宅ローンの金利優遇(フラット35Sなど)、火災保険の長期割引など、家を持ち続ける期間にわたって効き続ける制度です。

この3レイヤーを、まず1枚の地図として頭に入れておくと、制度の中身が変わっても、自分の家のどこに効くのかを判断できる状態を保てます。

■ 表1:制度カテゴリ別・全体マップ

レイヤー 効くタイミング 効果が出る期間 主な制度の例 主な目的
レイヤー1 工事に効く 工事のとき(着工前申請が原則) 一時的(その工事1回分) 国の耐震改修・省エネ改修補助金、長期優良住宅化リフォーム支援、都道府県の耐震助成、市区町村の独自助成 初期費用の圧縮
レイヤー2 税金に効く 工事の翌年以降 数年〜十数年 所得税の耐震改修特別控除・省エネ改修特別控除・住宅ローン控除、固定資産税減額、贈与税非課税枠、登録免許税・不動産取得税の軽減 払う税金の軽減
レイヤー3 保険・ローンに効く 契約・更新のたび 家を持ち続ける期間ずっと 地震保険の耐震等級割引、フラット35Sなど住宅ローン金利優遇、火災保険の長期割引 生涯コストの低減

ここから先は、3つのレイヤーを順に開いていきます。

14-3 レイヤー1:工事に効く補助金 ― 「重ね取り」と「タイミング」が要

工事に対して効く補助金は、国・都道府県・市区町村の3階建てで運用されているのが基本構造です。

国の制度は、年度ごとに名称や枠が変わる前提で見ておく必要があります。耐震改修系、省エネ改修系、長期優良住宅化リフォーム系、子育て・若者夫婦世帯向けの大型枠など、目的別に複数の制度が並走しているのが通常です。

都道府県の制度は、耐震診断・耐震改修への助成、特定地域における耐震化促進策、ブロック塀対策などが代表的です。

市区町村の制度は、自治体ごとに最も細かく差が出る領域で、耐震診断費の全額補助・耐震改修費の上限つき助成・住宅リフォーム一般助成・空き家活用助成などが並びます。

ここで皆様にお伝えすべき要諦は、3つです。

① 併用の可否を、最初に確認する
国・都道府県・市区町村の制度は、併用可能なものと、併用不可のものが混在します。最大化を狙うなら、「どの組み合わせで申請するか」を計画初期に決め切ることが必須です。

② 申請のタイミングが命
ほとんどの工事系補助金は、着工前の申請が前提です。着工してしまった後では、対象外になることが多くあります。第12章で示した時間軸でいえば、現地調査・設計と並走する形で、補助金申請のスケジュールを動かしておくことが必要です。

③ 年度切り替わりに振り回されない設計
補助金は年度予算で動くため、早期に枠が終了することも、年度途中で増額されることもあります。計画は補助金ありきで組まず、「取れれば差額分が浮く」という設計にしておくのが、現実的かつ堅実です。

レイヤー1の主要カテゴリを、対象者・条件・申請タイミング・注意点で並べると、次のとおりです。

■ 表2:レイヤー1「工事に効く補助金」 ― 詳細比較

制度カテゴリ 対象者 主な条件 申請タイミング 注意点
国の耐震改修系補助金 既存住宅の所有者(自己居住が原則) 旧耐震建物または耐震性が不足する家の改修、所定の耐震基準への適合 着工前申請が原則 年度予算で動くため枠の早期終了あり。年度ごとに名称・要件が変わる前提
国の省エネ改修系補助金 既存住宅の所有者・購入者 断熱・サッシ更新等、所定の省エネ基準を満たす改修 着工前申請が原則 子育て・若者夫婦世帯向けの上乗せ枠が設定される年度がある
長期優良住宅化リフォーム関連支援 性能向上リノベを行う所有者 劣化対策・耐震・省エネ等の複数性能を一体で向上 計画認定後、着工前申請 計画認定の取得が前提。書類整備の負荷が大きい
都道府県の耐震助成 当該都道府県内の既存住宅所有者 耐震診断の実施、所定の改修内容 診断・設計・着工の各段階で別申請となる場合あり 市区町村制度との重ね取り可否を最初に確認
市区町村の独自助成 当該自治体内に居住する所有者 自治体ごとに大きく異なる(耐震診断費全額補助、改修費上限つき助成、住宅リフォーム一般助成など) 着工前申請が大半 自治体差が最も大きい領域。最新版の要綱を申請直前に再確認

14-4 レイヤー2:税金に効く制度 ― 工事の翌年・翌々年に効いてくる

補助金が工事のタイミングで効くのに対し、税制優遇は工事の翌年以降に効いてきます。

所得税に効くものとして、耐震改修工事を行った場合の耐震改修特別控除、省エネ改修を行った場合の省エネ改修特別控除、

長期優良住宅化リフォームに対応する特別控除などが、工事内容に応じて適用対象となります。

住宅ローンを利用する場合は、住宅ローン控除の枠でも捕捉される可能性があります。

これらは、併用可否のルールが制度ごとに細かく定められているため、

税理士または各自治体の納税相談窓口での確認が前提となります。

固定資産税に効くものとして、耐震改修・省エネ改修・バリアフリー改修などを行った住宅に対して、

翌年度以降の固定資産税が一定期間減額される制度が用意されています。

減額を受けるには、工事完了後の所定期間内に申告することが必要です。

「黙っていても自動で減額される制度ではない」点が、もっとも見落とされがちなポイントです。

贈与税・登録免許税・不動産取得税に効くものとして、住宅取得・リフォームに伴う資金援助を受ける場合、

住宅取得等資金の贈与税非課税の枠が活用できる可能性があります。

さらに、性能要件を満たす住宅については、登録免許税や不動産取得税の軽減が設けられている場合もあります。

リフォームと取得を組み合わせるケースほど、初期計画段階で検討することの効果が大きくなります。

皆様にお伝えすべき本節の主張はシンプルです。
「税制優遇は、工事の翌年以降に手元のお金を取り戻す制度である。

手続きを忘れた瞬間に、その分は永遠に戻ってこない」——この一文だけは、必ず受け取っていただきたい部分です。

レイヤー2の主要制度を、対象者・条件・申請タイミング・注意点で並べると、次のとおりです。

■ 表3:レイヤー2「税金に効く制度」 ― 詳細比較

制度 対象者 主な条件 申請タイミング 注意点
耐震改修特別控除(所得税) 自己居住用住宅で耐震改修を行った個人 所定の耐震基準を満たす改修であること 改修した年の翌年の確定申告 他の住宅税制との併用ルールを事前確認。証明書類の保管が必須
省エネ改修特別控除(所得税) 自己居住用住宅で省エネ改修を行った個人 所定の省エネ基準を満たす改修(断熱・窓改修等) 改修した年の翌年の確定申告 耐震・バリアフリー等との組み合わせ要件あり
住宅ローン控除 ローンを組んで住宅取得・リフォームをした個人 借入要件・床面積要件・所得要件・性能要件を満たすこと 入居の翌年から確定申告(初年度)→以降は年末調整可 リフォームでの適用可否は工事内容と借入条件次第。要事前確認
固定資産税の減額 耐震改修・省エネ改修・バリアフリー改修等を行った所有者 所定の改修要件を満たすこと 工事完了後、所定期間内に自治体へ申告 黙っていても自動適用されない。引き渡し時にリマインド必須
住宅取得等資金の贈与税非課税 親・祖父母から資金援助を受ける個人 取得する住宅の性能要件、年齢・所得要件など 贈与を受けた年の翌年の確定申告 性能要件を満たす家ほど非課税枠が大きくなる傾向
登録免許税・不動産取得税の軽減 住宅を取得する個人 性能要件・床面積要件等 登記・取得のタイミング リフォームと取得を組み合わせるケースほど効果が大きい

14-5 レイヤー3:保険・ローンに効く制度 ― 「家を持ち続ける期間」全体に効く

第11章・第13章で繰り返し触れてきた生涯コスト視点に、もっとも直接効いてくるのが、このレイヤー3です。

地震保険の耐震等級割引として、耐震等級が正式に評価されている家には、地震保険料に等級別の割引が適用されます。

  • 耐震等級3:50%割引
  • 耐震等級2:30%割引
  • 耐震等級1:10%割引

これは、契約期間中ずっと効き続ける割引です。家を持っている期間が長いほど、累積メリットは大きくなります。

住宅ローンの金利優遇として、フラット35Sなどの制度では、住宅性能評価で一定の等級を満たした住宅に対して、

借入後の一定期間、金利が引き下げられる仕組みが用意されています。

耐震等級3を正式取得した家は、この金利優遇の対象として説明しやすくなります。

火災保険の長期割引は、火災保険そのものが耐震等級と直接連動するわけではないものの、

長期契約による割引や、性能評価書を活用した契約交渉が可能な場合があります。

ここで強調すべきは、「これら3つの優遇は、いずれも『正式取得』で初めて、文句なく適用される」という事実です。

「等級3相当」では、正式書類がないため、保険会社・金融機関の側で評価しきれない

——この差が、家の生涯コストに静かに、しかし確実に効いてきます。

第9章で示した130万円前後の紙と検査の世界は、

まさにこのレイヤー3の優遇を生涯にわたって受け取り続けるための入場券でもあるのです。

レイヤー3の主要制度を、対象者・条件・適用タイミング・注意点で並べると、次のとおりです。

■ 表4:レイヤー3「保険・ローンに効く制度」 ― 詳細比較

制度 対象者 主な条件 適用タイミング 注意点
地震保険 耐震等級割引(等級3:50%) 地震保険契約者(住宅所有者) 正式に評価された耐震等級の等級証明書類の提示 契約締結時・更新時 「等級3相当」では適用されない。正式取得の評価書が必須
地震保険 耐震等級割引(等級2:30%) 同上 同上 同上 同上
地震保険 耐震等級割引(等級1:10%) 同上 同上 同上 同上
フラット35S 等の金利優遇 住宅取得・性能向上リノベでローンを組む個人 住宅性能評価で所定の等級を満たすこと 借入申込時 借入後の一定期間金利引き下げ。評価書が説明力を底上げ
火災保険の長期契約割引 火災保険契約者 長期契約の選択 契約締結時 耐震等級と直接連動はしないが、性能評価書の活用余地あり

14-6 「制度を計画の前に置く」という発想転換

ここまでの整理を踏まえて、読者にお勧めしたいのは、計画初期からの逆算です。
具体的には、初回相談の段階で、次の3つのマップを同時に俎上に載せます。

① 補助金マップ

  • 国の制度
  • 都道府県の制度
  • 市区町村の制度

の3階建てで、自分の家に適用可能な制度を一覧化します。

重ね取りの可否、申請タイミング、必要書類、対象工事の範囲を、設計が動き出す前にテーブルに並べておきます。

② 税制マップ

  • 所得税系(耐震改修・省エネ改修・長期優良住宅化リフォーム・住宅ローン控除)
  • 固定資産税系(翌年度以降の減額)
  • 贈与税・登録免許税・不動産取得税系(取得を伴う場合)

この3系統で、自分の家の工事内容と取得状況に紐づけて、適用可能性を整理します。

③ 保険・ローンマップ

  • 地震保険(等級別割引)
  • 住宅ローン(金利優遇)
  • 火災保険(長期契約による割引)

家を持ち続ける期間の長さを前提に、累積メリットの試算を、ざっくりでよいので並べます。

この3マップを初回相談時のテーブルに並べることが、本章の最重要メッセージです。

3つのマップを工程表に重ねるためには、いつ、何を動かすかを時系列で見える化しておくことが欠かせません。

■ 表5:申請タイミング・タイムライン早見表

時期 行うこと 対応するレイヤー
計画初期(初回相談〜設計開始前) 補助金マップ・税制マップ・保険ローンマップの3マップ作成 全レイヤー
設計フェーズ(着工前) 国・都道府県・市区町村の補助金申請、計画認定の取得 レイヤー1
着工〜完了 性能評価の中間検査・完了検査、写真記録・検査記録の整備 レイヤー1・3の前提整備
引き渡し直後 評価書受領、固定資産税減額申告、地震保険契約・更新、住宅履歴登録 レイヤー2・3
工事翌年の確定申告 耐震改修特別控除・省エネ改修特別控除・住宅ローン控除等の適用 レイヤー2
以降毎年・更新時 地震保険の更新、火災保険の更新、ローン金利優遇期間の管理 レイヤー3

14-7 「相当 vs 正式取得」を、制度活用の観点で読み直す

本記事の縦糸である「等級3相当 vs 等級3正式取得」は、

制度活用のレンズを通すと、もう一段はっきりとした輪郭を見せます。

レイヤー1(工事補助金)は、制度ごとに性能評価書の提示が要件となるかが分かれるため、

正式取得の家ほど、要件を満たす制度に文句なく乗りやすい構造になります。

レイヤー2(税金)は、工事内容そのものに紐づく制度が中心ですが、

書類整備が確実な正式取得の家ほど、申告時の取りこぼしが起きにくい側面があります。

レイヤー3(保険・ローン)は、正式取得の評価書がなければ文句なくは適用されない領域であり、

ここで両者の差は決定的になります。

■ 表6:「等級3相当」と「等級3正式取得」で、制度活用がどう変わるか

項目 等級3相当 等級3正式取得
レイヤー1 工事補助金 適用可否は制度ごとに分かれる(性能評価書の提示が要件の制度では不利) 性能評価書をもって説明可能。要件を満たす制度に文句なく乗りやすい
レイヤー2 所得税系控除 工事内容次第で適用可能 工事内容次第で適用可能(取得自体が直接の要件ではないが、書類整備が確実)
レイヤー2 固定資産税減額 工事要件を満たせば適用可能 同上
レイヤー3 地震保険等級3割引(50%) 証明書類がないため、文句なくは適用されない 評価書をもって正式適用
レイヤー3 住宅ローン金利優遇 説明資料が薄く、扱いが不利になりやすい 評価書による説明力が圧倒的に強い
売却・相続時の説明力 工事写真・口頭説明が中心 第三者の評価書で語れる

第9章で示した130万円前後の紙と検査の世界は、表6の右側の世界に到達するためのコストであり、同時に、その後の生涯にわたる優遇を受け取り続けるための入場券でもあります。

14-8 制度活用の落とし穴 ― 現場で繰り返し起きる5つの典型

実際の現場で、制度活用が取りこぼされる典型パターンを、5つに整理しておきます。

落とし穴1:着工後に補助金を検討してしまう
ほとんどの補助金は着工前申請が前提です。着工後に存在を知っても、もう間に合いません。

落とし穴2:重ね取りの併用ルールを見落とす
国の制度と自治体の制度が併用不可だったために、片方を諦めることになる、というケースが起きます。最初の制度設計の段階で確認すれば防げる事故です。

落とし穴3:固定資産税減額の申告を忘れる
工事完了後、所定の期間内に自治体への申告を行わなかったために、減額が受けられなくなるケースです。**「黙っていれば自動で適用される制度ではない」**という事実を、引き渡し時に必ず確認しておく必要があります。

落とし穴4:相当で進めてしまい、保険・ローンの優遇に届かない
等級3「相当」で工事は終わったものの、評価書がないために、保険・ローンの優遇に文句なく乗れない——ここは、第9章・第10章で繰り返し述べてきた構造と直結します。

落とし穴5:制度の改廃に振り回される
年度ごとに制度が改廃されるため、前年度の情報をそのまま使ってしまい、外れるケースがあります。「最新版を、申請直前にもう一度確認する」運用が必須です。

そのまま自分のチェックリストとして使えるよう、5つの落とし穴を1表にまとめておきます。

■ 表7:落とし穴回避チェックリスト

チェック項目 確認するタイミング 取りこぼした場合のリスク
□ 補助金は着工前申請で動かしているか 設計フェーズ 着工後は対象外。1回分丸ごと取りこぼし
□ 国・都道府県・市区町村の重ね取り可否を確認したか 計画初期 併用不可制度を見落とし、片方を諦めることに
□ 固定資産税減額の申告を引き渡し時のリマインドに入れたか 引き渡し直後 黙っていると自動適用されない
□ 等級3を正式取得するルートで進めているか 計画初期(ゴール設定時) 保険・ローン優遇に文句なく乗れない
□ 最新年度版の制度要綱を申請直前に再確認したか 各申請の直前 前年度情報のままで要件外になる事故

14-9 第13章のAさん邸に、制度を重ねるとどう見えるか

第13章のAさん邸を、本章の3レイヤーで読み直してみます。

レイヤー1(工事に効く補助金)
Aさん邸では、計画初期段階で、国・都道府県・市区町村の補助金マップを作成。耐震改修系・省エネ改修系・長期優良住宅化系の併用可否を確認したうえで、着工前申請のスケジュールを、設計工程と並走させて組みました。
結果として、本体工事費の一部に対して複数の制度を組み合わせて適用する形となり、当初予算と比較して、実質負担額が軽減されました。

レイヤー2(税金に効く制度)
工事翌年の確定申告では、適用可能な所得税系の特別控除を忘れずに申告。あわせて、市役所への固定資産税減額申告も、所定の期間内に提出。引き渡し時の段取りに「税制申告のリマインド一覧」を組み込んでおいたことが、取りこぼし防止に直結しました。

レイヤー3(保険・ローンに効く制度)
正式取得した評価書を提示し、地震保険の耐震等級3割引(50%)を適用。住宅ローンの選択肢検討の場面でも、評価書が金融機関への説明力を底上げしました。家を持ち続ける期間にわたり、この優遇は毎年静かに効き続ける性格を持っています。

第9章で見た130万円前後の紙と検査の世界は、Aさん邸において、レイヤー1で工事費の一部を取り戻し、レイヤー2で税金の戻りを呼び込み、レイヤー3で保険料を生涯にわたって軽くする、3層の入場券として機能していました。

14-10 制度活用を、家族の意思決定の道具に変える

ここまで読んでいただくと、制度活用は単なるお金の話ではないことが見えてきます。

制度活用は、

  • 家族の意思決定を支える材料
  • 生涯コストを可視化する翻訳機
  • 「家にお金をかける」ことへの納得感の源泉

として機能します。

夫婦のどちらかが「そこまでお金をかけるのは…」とためらっているとき、

「これだけの制度を生涯にわたって使い続ける家になる」という事実は、説得材料ではなく、共通の判断材料になります。

売却や相続の話題が出たとき、「制度に裏打ちされた家であること」は、家族間の意思決定の摩擦をやわらげます。

14-11 第14章のまとめ ― 読者がそのまま使える、制度活用の見取り図

本章の内容を、読者がそのまま自分の家に翻訳できるよう、5ステップで要約します。

ステップ1:制度を3レイヤーで捉える
工事に効く補助金/税金に効く制度/保険・ローンに効く制度の3階建てで、自分の家に効きうる制度を一覧化する(表1)。

ステップ2:制度を計画の前に置く
初回相談の段階で、3マップ(補助金マップ・税制マップ・保険ローンマップ)をテーブルに並べる(表2〜表4)。

ステップ3:申請タイミングを工程表に組み込む
着工前申請、完了後申請、翌年確定申告、固定資産税申告、保険契約のタイミングを、設計工程と並走させる(表5)。

ステップ4:正式取得を生涯コストの入場券として理解する
レイヤー3(保険・ローン)の優遇に文句なく乗るために、等級3相当ではなく正式取得を選ぶ意義を、長期で受け取る(表6)。

ステップ5:申請の取りこぼしを、段取りで防ぐ
申告リマインド一覧、必要書類リスト、年度更新チェックを、引き渡し時の標準資料として整える(表7)。

この5ステップを意識して進められれば、補助金・税制・保険の世界は、

「気が向いたら検討する付録」から、「家族の生涯設計を支える本編」へと、性格そのものが変わります。

ここまでで、制度を計画の前に置くという発想転換を、3レイヤーの見取り図と7枚の比較表として整理してきました。

次の第15章では、その先にあるもっとも長い時間軸——売却・相続・住み替えの場面に踏み込みます。

第14章のレイヤー3(保険・ローン)が家を持ち続ける期間に効く制度であったのに対し、

第15章は家を手放す瞬間、または次世代に渡す瞬間に、等級3の正式取得がどれだけの説明力を発揮するか、という章です。

第13章のAさん邸が、引き渡しから半年・1年で実感したように、

「等級3を取った家は、引き渡しの瞬間ではなく、その後の30年・50年で価値を発揮する」という主張を、

出口の局面まで通して見届ける章として用意していきます。

第15章 売却・相続・住み替えで効く「等級3取得」の説明力

15-1 なぜ「出口」を、独立した章として置くのか

ここまでの章は、家を持ち、住み続ける時間軸を中心に書いてきました。

第11章で費用と工期を整理し、第13章でAさん邸の物語をたどり、第14章で制度活用を3レイヤーで読み解いてきた流れの上に、

本章はもっとも長い時間軸——家を手放す瞬間、または次世代に渡す瞬間——を据えます。

ここを独立章として置く理由は、ひとつだけです。

家の価値は、工事完了の瞬間ではなく、家を手放すか、次世代に渡す瞬間に、もっとも厳しく問われる。

このとき、家を語ってくれるのは、住んでいた家族の思い出ではなく、第三者の評価書と、整ったファイルです。

第9章で示した130万円前後の紙と検査の世界が、ここでようやく長期の価値として回収されます。

社長の読者層は、自分が住むためだけでなく、家族の生涯設計の一部として家を捉えている方が多いはずです。

本章は、その読者にもっとも深く届く章になります。

15-2 出口は3つある ― 売却・相続・住み替え

「家の出口」と聞くと、多くの方が真っ先に売却を思い浮かべます。
しかし実際の出口は、3つの方向に枝分かれしています。

出口1:売却
住まなくなった家を、他の誰かに渡して、現金化する出口です。

タイミングは、住み替え、転勤、子の独立、相続後の整理など、人生のさまざまな節目で訪れます。

出口2:相続
家を、子や孫の世代に引き継ぐ出口です。

相続発生のタイミングは選べないため、準備されているか、いないかで、家族にかかる負担が大きく変わります。

出口3:住み替え
今の家を売るか、貸すか、人に渡すかしながら、自分自身は別の住まいへ動く出口です。

子育てフェーズの終わり、夫婦二人世帯への移行、地方移住など、近年とくに増えている動きです。

3つの出口は、それぞれ異なる相手と話すことになります。

  • 売却:買主と、買主側の金融機関と、仲介する不動産会社
  • 相続:相続人(配偶者・子・孫)と、税理士、司法書士、家庭裁判所
  • 住み替え:売却・賃貸・譲渡それぞれの相手方と、自分自身の次の住まいの担当者

これら三者三様の相手に対して、家の素性を語ることが、出口の局面に共通する課題です。
そして、その課題に対してもっとも強く効くのが、第三者の評価書である——これが、本章の中心命題です。

15-3 売却の場面で効く ― 「等級3取得」が買主と金融機関に与える安心感

中古戸建ての売却交渉では、買主の頭の中で、ほぼ確実に同じ問いが立ち上がります。

  • この家は、本当に大丈夫なのか
  • 何が補強されていて、何が補強されていないのか
  • 図面と現状は一致しているのか
  • 大地震が来たら、家族をここに住ませて大丈夫なのか
  • ローンを組むときに、銀行に説明できる材料はあるのか

この問いに対して、口頭の説明や売主の体験談で答える家と、第三者の評価書と整ったファイルで答える家とでは、

買主の心理が決定的に変わります。

等級3「相当」で止まっている家では、売主は次のような立場に置かれます。

  • 「補強はちゃんとやりました」と説明はできるが、第三者の証明がない
  • 工事写真や領収書はあるが、評価機関の検査記録は出せない
  • 構造計算書はあったとしても、性能評価書として残っていない

買主側からすると、これは「売主の主観に依存した安心」にしか見えません。
不動産会社や買主側の金融機関も、確証のない情報には、慎重にならざるを得ません。

一方、等級3を正式取得した家では、状況が一変します。

  • 設計住宅性能評価書・建設住宅性能評価書をそのまま提示できる
  • 構造計算書、補強設計図、施工写真、検査記録が1冊のファイルになっている
  • 買主側の金融機関も、評価書をベースに審査を進められる
  • 仲介会社は、物件説明資料に「耐震等級3取得済み」と明記できる

ここで効いてくるのは、価格そのものへの直接的な影響だけではありません。

「成約までの時間」と、「買主の納得度」に、静かに、しかし確実に差が出ます。

社長の読者には、「売却価格の交渉力よりも、売却までの時間と、買主側からの問い合わせの質が変わる」という事実を、

ここで丁寧にお伝えするのが本節の役割です。

15-4 相続の場面で効く ― 「家の素性が、第三者の言葉で語られている」という安心

相続の局面は、家の出口の中でも、もっとも家族の感情と論理が交錯する場面です。

  • 親が長く住んだ家を、誰が引き継ぐのか
  • 売却するのか、住み続けるのか、貸すのか
  • 兄弟姉妹間で、どのように話を進めるのか
  • 相続税の申告までに、何を整えておくべきか
  • 残された家族に、どこまで負担をかけるのか

ここで起きがちなのは、「家の素性が分からない」ことによって、家族の判断が止まる現象です。

  • 図面がどこにあるか分からない
  • 過去にどんな工事をしたか、誰も覚えていない
  • 補強したと聞いていたが、何をどこまでやったのかは不明
  • 売却するにも、リフォームするにも、起点となる情報がない

このとき、等級3「相当」で止まった家は、家族の側に「家を読み解く負担」を残します。

残された家族が、図面を探し、当時の業者を探し、領収書を探すところから始めることになります。

これに対して、等級3を正式取得した家は、1冊のファイルが、そのまま家族の意思決定の起点になります。

  • 設計図書・構造計算書・補強設計図・完成図
  • 施工中の写真記録
  • 評価機関の検査記録
  • 設計住宅性能評価書・建設住宅性能評価書
  • 各種保証書・取扱説明書・点検計画書
  • 住宅履歴情報(いえかるて)の登録データ

このファイルがあれば、家族は「家のスペックを読み解く時間」を省き、

「これからどうするかを話し合う時間」にいきなり入れます。

「等級3取得とは、相続のとき、家族が話し合う時間を生むための準備でもある」という視点を、

ここでお持ち帰りいただきたい部分です。

相続は、いつ起きるか選べません。だからこそ、今の段階で家のファイルを整えておくことが、

もっとも家族思いの段取りになります。

15-5 住み替えの場面で効く ― 「次の住まい」と「今の住まい」の双方を支える

住み替えは、今の家の出口と次の家の入口が、同じ時間軸で同時に動く局面です。

  • 今の家を売るのか、貸すのか、家族に渡すのか
  • 次の住まいは、新築か、中古か、賃貸か
  • 引っ越しのタイミングを、どう設計するか
  • 二重ローン・仮住まい・引越し費用をどう抑えるか
  • 売却が長引いたとき、生活設計をどう守るか

ここで等級3取得は、今の家の側で、買主・借主・譲受人に対する説明力として効きます。
さらに、次の住まいを選ぶ側でも、住み替え経験者として「性能評価書のある家とそうでない家の違い」を体感している強みが、

判断の質を底上げします。

特に重要なのは、「住み替えが長期化したとき」の効き方です。
売却が想定より長引いた場合、家を空き家のまま管理することになります。

このとき、評価書とファイルが整っている家は、売却市場に再投入する際の説明力を維持できます。

一方、相当で止まった家は、時間の経過とともに記憶が薄れ、説明資料が散逸していくリスクを抱えます。

15-6 「等級3相当」と「等級3取得」を、出口の局面で並べてみる

第10章・第14章でも触れてきた縦糸を、本章では出口の局面で改めて並べ直してみます。

売却の場面
等級3相当の家は、売主の主観的な安心が中心になります。
等級3取得の家は、第三者の評価書をもって、買主・金融機関・仲介会社に対して客観的に語れる家になります。

相続の場面
等級3相当の家は、残された家族に家を読み解く負担を残しがちです。
等級3取得の家は、1冊のファイルが家族の意思決定の起点として機能します。

住み替えの場面
等級3相当の家は、出口と入口が同時に動く局面で、説明資料の散逸リスクを抱えます。
等級3取得の家は、出口の説明力を維持したまま、次の住まいへの移行を進められます。

地震保険・住宅ローンの場面(第14章レイヤー3)
等級3相当の家は、証明書類がないため、文句なくは適用されない世界に置かれます。
等級3取得の家は、評価書をもって正式適用を受けられます。

ここで読者に強くお伝えしたいのは、

「等級3取得は、住んでいる間にも効くが、もっとも大きな差が出るのは、家を手放す瞬間と、次世代に渡す瞬間である」

という事実です。

15-7 評価書とファイルは、家のもうひとつの履歴書

ここまでの内容を踏まえて、等級3取得の本質を、もう一段抽象度を上げて言い直してみます。

等級3取得とは、家のためのもうひとつの履歴書を作る作業です。

人で言えば、住民票や戸籍、職務経歴書、健康診断結果のように、

第三者が見て、その人のことを客観的に語れる資料にあたります。

家にとっての履歴書は、

  • 設計図書・構造計算書・補強設計図・完成図
  • 施工中の写真記録
  • 評価機関の検査記録
  • 設計住宅性能評価書・建設住宅性能評価書
  • 各種保証書・取扱説明書・点検計画書
  • 住宅履歴情報(いえかるて)

これら一式によって構成されます。

この履歴書は、

  • 売却の局面では、買主と金融機関への説明資料になり、
  • 相続の局面では、残された家族の意思決定資料になり、
  • 住み替えの局面では、今の家と次の家の橋渡しになり、
  • 大地震や災害の場面では、保険会社・行政への申請資料にもなります。

15-8 「住み続ける家」でも、出口の準備をしておく意味

ここで一度、「自分はずっとこの家に住むつもりです」という読者にも、丁寧に語りかけたいことがあります。

ずっと住むつもりの家でも、出口の準備をしておく意味は、確実にあります。

  • 自分の意思とは別に、健康・仕事・家族の事情で、出口が動くことがある
  • 子や孫の世代になったとき、出口の選択肢を狭めずに残してあげられる
  • 大地震や災害が起きたとき、保険・行政の手続きが整然と進む
  • 家にかけてきたお金とこだわりが、第三者にも伝わる形で残る

ずっと住む家こそ、出口の準備が、家族への思いやりとして機能します。
社長の読者には、「出口の準備は、家を手放すための準備ではなく、家族の選択肢を残しておくための準備である」

という視点を、ここで強くお伝えしたい部分です。

15-9 旧耐震建物だからこそ、出口で効く

序文でも触れたとおり、旧耐震基準の建物で耐震等級3を正式取得できる会社は、日本国内でもごくわずかです。
だからこそ、旧耐震建物で正式取得した家は、出口の局面で、市場の中で際立った位置に立ちます。

  • 同じ築年帯の中古戸建ての中で、第三者の評価書を提示できる物件は限られる
  • 買主・金融機関・仲介会社は、説明資料の整った物件を自然と優先する
  • 相続の場面で、「旧耐震だが、等級3を正式取得した家」という来歴は、家族の判断の安心材料になる
  • 住み替えの場面でも、他の中古戸建てと比較したときの差別化要素として機能する

旧耐震建物の正式取得は、もっとも難易度が高く、もっとも実装できる会社が限られている領域です。
だからこそ、ここに到達した家は、出口で報われる構造を持っています。

増改築.comが、自社の現場と全国の工務店へのアドバイスを通じて積み上げてきた知見は、

まさにこの「旧耐震建物の正式取得」の領域に集中しています。

15-10 出口の準備として、今からできる5つのこと

本章を、読者がそのまま自分の家に翻訳できるよう、出口の準備として今からできる5つのこととして要約します。

1. ゴールを「等級3相当」ではなく「等級3正式取得」で組む
出口の局面で効くのは、第三者の評価書です。最初のゴール設定が、出口の説明力を決めます。

2. 図面・計算書・写真・検査記録を、1冊のファイルとして整える
家のための履歴書を、工事と並行して組み立てます。引き渡し時に整ったファイルが手元に残ることが、出口の局面の起点になります。

3. 住宅履歴情報(いえかるて)に登録する
個別の書類だけでなく、家の履歴を制度として残す仕組みを使います。家族の世代交代があっても、履歴は引き継がれます。

4. 引き渡し後も、点検記録・修繕記録・更新記録を継続的に積み上げる
等級3取得は、引き渡しの瞬間で終わりません。引き渡し後の継続的な記録が、出口の局面でさらに説明力を高めます。

5. 出口の選択肢を、家族で言語化しておく
売却・相続・住み替えの3つの出口について、家族の中で大まかな方針を話し合っておくこと。これだけで、いざその時が来たときの判断が、ぐっと滑らかになります。

15-11 第15章のまとめ ― 出口で効く家は、住んでいる間も効いている

本章で見てきた構造を、最後にひとことで束ねるとすれば、こうなります。

出口で効く家は、住んでいる間も効いている。

  • 売却で買主と金融機関に対して説明力を持つ家は、住んでいる間の保険・ローンの優遇にも、文句なく乗れる家です。
  • 相続で家族の意思決定の起点になるファイルを持つ家は、住んでいる間も、家族で家のことを話しやすい家です。
  • 住み替えで出口と入口を同時に支えられる家は、住んでいる間も、生活設計の選択肢が広い家です。

第13章のAさん邸が、引き渡しから半年・1年で実感したように、

等級3取得の本当の価値は、引き渡しの瞬間ではなく、その後の30年・50年で発揮されます。

社長の読者には、「住んでいる間の安心と、出口の説明力は、同じものの両面である」という事実を、

ここで一度受け取っていただくのが、本章のいちばん大切な役割です。

15-12 第16章へのつなぎ

ここまでで、家の出口

——売却・相続・住み替え——の局面で、等級3取得がどのように説明力を発揮するのかを、長期の時間軸として整理してきました。

次の第16章では、ここまでの第1章〜第15章を読み終えた読者の頭の中に、

それでもなお残るであろう疑問を、よくある質問(FAQ)としてまとめます。
相談現場で繰り返し出てくる質問

——「うちの家でも本当に取れるのか」「相当ではダメなのか」「費用はどこまで覚悟すべきか」「会社選びで失敗しないためには」——を、本記事の答えとして整然と並べる章として用意していきます。

第16章 よくある質問(FAQ) ― 相談現場で繰り返し出てくる疑問への回答

16-1 なぜ「FAQ章」を、本記事の終盤に置くのか

ここまで第1章から第15章までを通読してきた読者の頭の中には、本記事の主張がひととおり残っているはずです。

  • 「等級3相当」と「等級3正式取得」の違い
  • 紙と検査の世界、130万円前後の意味
  • 依頼先の見極め基準と、生涯コスト視点
  • 出口(売却・相続・住み替え)での説明力

ところが、自分の家のこととして本気で考え始めた瞬間、

通読の中では拾いきれなかった、より個別具体の疑問が、必ず浮かび上がります。

  • 「うちの築年数でも、本当に取れるのか」
  • 「図面がないのだけれど、どうしたらいいのか」
  • 「相当じゃダメなのか、もう一度、自分の言葉で確かめたい」
  • 「家族のために、何から動けばよいのか」

本章は、その「あと一歩の疑問」に、本記事の答えを返すための章です。
相談現場で繰り返し聞かれる質問を、本記事の縦糸に沿って整然と並べ直し

読者が自分の不安を1つずつ降ろしていけるよう構成しました。

16-2 「相当」と「正式取得」の違いに関するFAQ

Q1. 「等級3相当」でも、地震に対して十分に強い家になりますか?

A. 補強の中身そのものとしては、相当でも十分に強い家になり得ます。
ただし、「強いと説明できるかどうか」は、別の問題です。

第三者の評価書がない家は、保険・ローン・売却・相続の場面で、

家族や買主・金融機関に向けて、客観的に強さを語る材料を持たない状態になります。

本記事の立場は、「強い家を作る」ことと、「強いと説明できる家を残す」ことは別の作業であり、

生涯にわたって効くのは後者である、というものです。

Q2. 「相当」と「正式取得」では、工事の中身そのものが違うのですか?

A. 補強の主要要素(基礎・耐力壁・金物・床/屋根剛性・劣化是正)については、

両者の工事内容は重なる部分が多いです。決定的に違うのは、

  • 設計住宅性能評価・建設住宅性能評価の申請と審査の有無
  • 評価機関による第三者の現場検査の有無
  • 図面・計算書・写真・検査記録が第三者の目で読める形で整っているか

の3点です。第9章で示した130万円前後の世界は、まさにここに集約されます。

Q3. 後から「相当」を「正式取得」に切り替えることはできますか?

A. 残念ながら、ほぼできません。
正式取得は、設計段階・施工中・完了時の検査と記録の積み重ねで成立します。

途中まで「相当」で進めていた家は、評価機関が必要とする粒度の写真・検査記録が残っていないことが大半で、

後から差し戻して整えることが極めて困難です。
だからこそ、本記事はゴールを最初に決め切ることを、繰り返しお伝えしています。

16-3 自分の家で取得できるかに関するFAQ

Q4. 旧耐震基準で建てられた家でも、等級3を正式に取得できますか?

A. 取得できます。ただし、実装できる会社が日本国内でもごくわずかであることは、序文でお伝えしたとおりです。
旧耐震建物の正式取得には、現況図面の復元、精密診断、構造計算、評価機関対応、写真記録、劣化是正までを一つのプロジェクトとして矛盾なく回せる体制が要求されます。第10章で整理した「正式取得までやり切る会社」の見極め基準が、ここでそのまま効いてきます。

Q5. 図面が残っていないのですが、それでも取得を目指せますか?

A. 目指せます。第9章で詳述したとおり、図面が現存しない、あるいは現状と一致していない家であっても、

  • 床下・小屋裏調査
  • 基礎調査
  • 増改築履歴の整理
  • 既存躯体の現況確認

を踏まえて、現況図面を復元・整備することで、評価対象として進められます。

「図面がないから無理」ではなく、「図面整備から始めるプロジェクト」として捉えるのが、現実的な進め方です。

Q6. 増改築を繰り返した家でも、取得できますか?

A. 取得できる場合と、難易度が高くなる場合があります。
判断軸となるのは、

  • 増改築の継ぎ目が、構造的に既存躯体と緊結されているか
  • 増改築履歴を整理・把握できるか
  • 増改築によって、平面・立面が著しく不整形になっていないか

の3点です。現地調査の段階で、増改築履歴を丁寧に追うことで、取得の可否はかなりの精度で見立てられます。

Q7. 3階建てでも取得できますか?

A. 木造3階建ての場合、構造計算の前提が複雑になり、許容応力度計算が前提となるケースが増えます。

2階建てに比べて難易度は上がりますが、設計・構造の体制が整っている会社であれば、対応可能な領域です。

Q8. 基礎が無筋だったら、もう取得は無理ですか?

A. ただちに無理、ということではありません。
無筋基礎であっても、必要箇所への増し打ち補強・あと施工アンカー・既存基礎との一体化などの設計判断を加えて、

構造計算上の要件を満たしていく道があります。重要なのは、基礎の現況を正確に把握したうえで、

補強設計の中で論理的に解いていくことです。

Q9. 自分の家で取得できるかどうか、最初に何で見立てればいいですか?

A. 第3章で整理した「取得しやすい家・難しい家」の判断軸を、まず自分の家に当てはめてみるのが現実的です。
そのうえで、第10章の
依頼先の見極め基準を満たす会社に、現地予備確認を依頼するのがもっとも精度の高い見立てになります。

16-4 費用と工期に関するFAQ

Q10. 結局のところ、総額はいくら見ておけばいいですか?

A. 第11章で整理したとおり、升目(補強の深さ × 工事範囲)によって大きく変わります。
構造補強のみの「相当ライン」と、性能向上フルリノベ+等級3正式取得の「取得ライン」では、桁の感覚が変わるレベルの差が生まれます。
本記事の立場は、金額の絶対値ではなく、見積書の中身が6つの塊で見えているかを最重要視するというものです。

Q11. 130万円前後の「紙と検査の世界」は、本当に必要ですか?

A. 等級3を正式取得するゴールに置くのであれば、必要です。
この130万円前後は、補強した家を、説明できる家に変えるための費用です。

第14章レイヤー3、第15章の出口戦略まで通して見ると、生涯にわたって効き続ける入場券としての性格が見えてきます。

Q12. 予算オーバーが起きやすいのは、どんな場合ですか?

A. 第11章で整理した5つの典型パターンが、ほぼ毎回登場します。

  • 現況調査を薄くしたまま見積りを出してしまう
  • 「ついで工事」を後から追加し続ける
  • 後から「正式取得」に切り替えようとする
  • 仮住まい・引越し費用を見落とす
  • 総額の安さだけで会社を選ぶ

予防策は、3つの先決め(ゴール・工事範囲・予備費)を、最初に確定させることです。

Q13. 工期はどれくらい見ておけばいいですか?

A. 第12章で示したとおり、相談開始から引き渡しまで、おおむね半年〜1年を見ておくのが現実的です。
うち現場の工事期間は3〜6か月程度で、残りは目に見えない時間(調査・図面整備・設計・申請・検査)です。現場の月数だけで工期を捉えないことが、生活設計の安定につながります。

Q14. 仮住まいは必須ですか?

A. 補強の深さと工事範囲によります。
構造補強と断熱を一体で行うレベルになると、スケルトンまたはハーフスケルトンまで開ける必要があるため、仮住まいが前提となるケースが大半です。第11章でも触れたとおり、仮住まい契約は工期+1か月の余裕を持って組むのが現実的です。

16-5 補助金・税制・保険に関するFAQ

Q15. 補助金は、どのタイミングで動き始めればいいですか?

A. 計画初期、設計が動き出す前です。
第14章で整理したとおり、ほとんどの工事系補助金は着工前申請が前提です。「とりあえず工事を進めながら、後で補助金を探す」という順序では、ほぼ間に合いません。

Q16. 国・都道府県・市区町村の補助金は、全部使えるのですか?

A. 併用可能なものと、併用不可のものが混在します。
第14章で示した「重ね取りの可否を最初に確認する」が、ここで効いてきます。

最大化を狙うなら、どの組み合わせで申請するかを、計画初期に決め切る必要があります。

Q17. 地震保険の50%割引は、本当に「正式取得」でないと受けられないのですか?

A. 文句なく適用されるのは、正式に評価された耐震等級を提示できる家です。
「等級3相当」では、第三者の証明書類がないため、保険会社の側で評価しきれない構造になっています。

第14章の表4・表6で示したとおり、ここはレイヤー3の優遇の中でも、もっとも差が出る部分です。

Q18. 固定資産税の減額は、自動で適用されますか?

A. 自動では適用されません
工事完了後、所定の期間内に自治体への申告が必要です。第14章の落とし穴チェックリスト(表7)で示した、もっとも見落とされやすいポイントの1つです。

16-6 会社選びに関するFAQ

Q19. 「等級3相当で十分」と勧められたら、断ったほうがよいですか?

A. ただちに断る必要はありません。
第10章で整理したとおり、「相当」を勧める会社にも、誠実な提案をしている会社が多くあります。確認すべきは、

  • 「相当」で止める根拠が、コスト都合か診断結果か
  • 正式取得の選択肢を、両ルート提示してくれたか
  • 後から正式取得に切り替えたいと言ったとき、対応可能か

の3点です。ここで詰まる会社は、ビジネスモデル上、扱えない可能性があります。

Q20. 初回打ち合わせで、どんな言葉を使う会社を選べばいいですか?

A. 第10章で示したとおり、

  • 「現況伏図がない場合は、図面の復元から入ります」
  • 「精密診断法で評点を出してから、補強方針を決めます」
  • 「壁量だけでなく、N値・偏心率・四分割法、必要に応じて許容応力度計算までやります」
  • 「評価機関は◯◯で予定しています」
  • 「写真は施工前・施工中・完了後を、位置番号と部位で残します」

主語が「現場」ではなく「設計と評価」に置かれている会社が、正式取得まで進められる体制を持っていると判断してよいレベルです。

Q21. 過去案件の図面・計算書・写真を見せてもらえる会社は、信頼してよいですか?

A. はい、それは強い指標です。
第10章で整理した「第三層」

——案件ごとにフォルダ・ファイルが整理されており、図面・計算書・写真・検査記録が一気通貫で読める会社——は、

件数の多寡にかかわらず、等級3を正式取得する家を、再現性をもって作れる体制を持っています。

Q22. 見積書の比較で、何を見るべきですか?

A. 総額の大小ではなく、内訳の構造です。
第11章で示した6つの塊

——現況調査・耐震診断/設計・構造計算・図面整備/本体工事/周辺工事/申請・第三者検査・記録/諸経費・予備費——が、

独立行で見えているかを確認してください。

塊5(申請・第三者検査・記録)が見積書に存在しない会社は、構造的に正式取得の体制を持っていない可能性が高い、と考えてよいレベルです。

16-7 暮らしと長期視点に関するFAQ

Q23. 等級3を取った家は、住み心地もよくなりますか?

A. よくなります。
第8章・第13章で見たとおり、床・壁・天井を一体で行う断熱改修を補強と同じタイミングで実施することで、

  • 冬の底冷えと結露の減少
  • 夏の熱気の抑制
  • 部屋間の温度差の縮小
  • 冷暖房運転時間の短縮

といった毎日の生活の質の底上げが期待できます。等級3取得は、地震への備えにとどまらず、暮らしそのものへの投資でもあります。

Q24. 子育てや高齢期の生活にも、等級3取得は意味がありますか?

A. 大いにあります。
子どもが過ごす時間の長い部屋の温度安定、ヒートショックリスクの軽減、災害時に家族の生活拠点を失わないこと——これらはすべて、家族のライフステージにわたって静かに効き続ける効果です。
地震保険の長期割引、住宅ローンの金利優遇は、ライフプラン全体の中で毎年効いてくる性格を持っています。

Q25. 売却や相続を、いま視野に入れていなくても、等級3取得は意味がありますか?

A. 意味があります。
第15章で整理したとおり、出口の準備は、家を手放すための準備ではなく、家族の選択肢を残しておくための準備です。
ご自身の意思とは別に、健康・仕事・家族の事情で出口が動くことは、人生の中で起こりえます。そのときに、家族に「家を読み解く負担」を残さないことは、もっとも誠実な備えのひとつだと、本記事は考えています。

16-8 進め方に関するFAQ

Q26. 結局、何から始めればいいですか?

A. 次の3つを、順に動かしてください。

1. 家族でゴールを言語化する
「相当」で止めるのか、「正式取得」まで進むのか。住み続けるのか、出口を視野に入れるのか。

2. 自分の家の素性を、簡易にでも見立てる
第3章の判断軸(取得しやすい家/難しい家)を、自宅に当てはめてみる。

3. 第10章の見極め基準を満たす会社に、現地予備確認を依頼する
語彙、見積書の構成、過去案件の開示姿勢を、その場で確認する。

この3ステップを順に踏むだけで、判断の解像度が一段上がります

Q27. 増改築.comでは、何を支援してもらえますか?

A. 増改築.comは、自社で木造の性能向上リノベーションを旧耐震建物を含む実案件で積み上げてきた立場から、現在は全国の工務店・建築会社に対して、耐震等級3取得を含む性能向上リノベーション実務のアドバイスを行う立場にもあります。
旧耐震建物の正式取得という、もっとも難易度の高い領域を含めて、現場・設計・申請・検査・記録の全工程を伴走してきた知見を、お客様の判断と工務店の実装の両側に提供しています。

Q28. 相談しても、必ず工事を依頼しなければいけないということはありますか?

A. ありません。
本記事の立場は、読者が自分の家にとって何が必要かを、自分の頭で判断できる状態に到達していただくことにあります。最初の相談は、判断材料を増やすための場として活用していただくのが本筋です。

16-9 FAQ章のまとめ ― 不安は、言葉にしておくと、降ろせる

ここまでの28の質問は、いずれも相談現場で繰り返し出てくるものです。
裏を返せば、ほとんどの読者が、同じ場所でつまずき、同じ場所で迷い、同じ場所で安心しているということでもあります。

社長の読者にお伝えしたいのは、「不安は、言葉にしておくと、降ろせる」という事実です。

本章を、自分の頭の中にある不安と照らし合わせながら読み直していただければ、

  • すでに答えが出ている不安
  • もう一段、誰かに聞いて確かめたい不安
  • 自分の家の現況を見ないと判断できない不安

の3つに、自然と整理されていきます。

整理されたあとに残るのは、「次の一歩」を選ぶだけの状態です。
ここまで来れば、本記事の役割は、ほぼ果たされたと言ってよい段階に到達します。

16-10 第17章へのつなぎ

ここまでで、本記事の主張をひととおりたどり、相談現場のFAQまで降ろしてきました。
最後の第17章では、第1章から第16章までを通して読んできたあなたが、

家族の生涯設計の一部として等級3リフォームを組み立てるために、最後に持ち帰っていただきたい言葉を、

まとめとして整えます。

判断軸の総括、3本の縦糸の収束、そして次の一歩への明確な導線

——これらを1章として束ねることで、本記事は「比較記事」ではなく、判断支援型の中心記事として、

ようやく完成形に到達します。

第17章 まとめ|耐震等級3リフォームは「工事」だけでなく「証明」まで設計して考える

17-1 ここまでの長い道のりを、一度立ち止まって振り返る

序文から始まり、第1章で「等級3相当」と「等級3正式取得」の本質的な違いを確認し、

第16章で相談現場のFAQまで降ろしてきました。

ここまで通読してくださった読者の方は、本記事の冒頭で抱いていた疑問とは、少し違う場所に立っているはずです。

最初は、「耐震等級3リフォームとは何か」を知りたかった方が、

  • 自分の家が「取得しやすい家」と「難しい家」のどちら寄りかを見立てられるようになり、
  • 補強の核心(基礎・耐力壁・金物・床/屋根剛性・劣化是正)が単独ではなく一体で動くことを理解し、
  • 「紙と検査の世界」130万円前後が、家を説明できる家に変える費用であると受け取り、
  • 依頼先の見極め基準を、初回打ち合わせの語彙と見積書の構成で見抜けるようになり、
  • 費用と工期を、生涯コストの見取り図として捉え直し、
  • Aさん邸の物語の上に、自分の家を重ねて読める状態へと到達し、
  • 補助金・税制・保険を、計画の前に置く道具として位置づけ直し、
  • 売却・相続・住み替えというもっとも長い時間軸で、等級3取得の意味を見届け、
  • FAQで残った不安を、1つずつ降ろす作業まで終えてきました。

この長い道のりを通じて、本記事が読者にお持ち帰りいただきたかったのは、技術知識の量ではありません。
自分の家にとって何が必要かを、自分の頭で判断できる状態——これが、本記事を貫く一貫した目的でした。

17-2 本記事の3本の縦糸を、最後にもう一度確かめる

第1章から第16章までの内容は、表面的には17の章に分かれていますが、その下には3本の縦糸が通っていました。

最後に一度、その縦糸を確かめておきます。

縦糸A:「相当 vs 正式取得」
本記事の最大の主張は、等級3「相当」と等級3「正式取得」は、補強の中身ではなく、紙と検査の世界の整い方で分かれる、という点でした。
保険・ローン・売却・相続・住み替え——家の生涯のあらゆる局面で、第三者の評価書を提示できるかどうかが、家族にかかる負担を静かに、しかし確実に変えていきます。

縦糸B:「初期費用 vs 生涯コスト」
費用は、工事完了までの初期費用と、家を持ち続けている期間にかかる長期コストの両面で見るべきものでした。
130万円前後の紙と検査の世界は、初期費用としては上乗せに見えますが、地震保険の長期割引(等級3で50%)、住宅ローンの優遇、出口での説明力を含めて長期側で受け取ったときに、家族の生涯設計を支える支出として、輪郭を持ちはじめます。

縦糸C:「単独補強 vs 一体設計」
壁を増やす、金物を入れる、という単発の補強ではなく、基礎・耐力壁・金物・床/屋根剛性・劣化是正・断熱を同じタイミングで一気に整えること——これが、本記事が一貫してお伝えしてきた性能向上リノベーションの核心でした。
別々にやれば、コストも工期も確実に跳ね、家の素性を整える機会も失われます。

この3本の縦糸は、本記事のどの章に立ち戻っても、必ず姿を見せていたはずです。

読者の頭の中に、この3本がうっすらと残っているなら、本記事は役割を果たしたといえます。

17-3 「家を建てる・直す」から、「家族の生涯設計を組み立てる」へ

ここで、本章のタイトルに込めた意図を、改めて言葉にしておきます。

等級3リフォームは、家を直す工事ではありません。家族の生涯設計の一部を組み立てる作業です。

理由は、本記事を通じて何度も姿を見せてきた事実に集約されます。

  • 等級3取得の効果は、引き渡しの瞬間ではなく、その後の30年・50年で発揮される
  • 紙と検査の世界は、保険・ローン・売却・相続・住み替えのすべての局面に効く
  • 補強と断熱の一体設計は、毎日の暮らしの質を底上げする
  • 整ったファイルは、相続のとき、家族が話し合う時間を生む
  • 出口の準備は、家を手放すためではなく、家族の選択肢を残しておくためにある

ここまで来ると、等級3リフォームの意思決定は、もはや「工事をするかしないか」の問題ではありません。
自分と家族が、これから何十年かけて、この家とどう付き合っていくか

——その時間設計の中心に、等級3リフォームを置くかどうか、という意思決定です。

社長の読者層は、まさにこの長い時間軸で家を捉えている方が中心です。

本記事が公開前提の完成稿として整えられたのも、この読者の判断を支えるためにほかなりません。

17-4 旧耐震建物だからこそ、正式取得の価値が際立つ

序文と第15章で繰り返し触れてきたとおり、旧耐震基準の建物で耐震等級3を正式に取得できる会社は、

日本国内でもごくわずかです。

これは制度の不備ではなく、実装の難しさに由来します。

  • 図面が現存しない、または現状と一致していない家への現況図面の復元
  • 床下・小屋裏・基礎まで踏み込んだ精密な現況調査と耐震診断
  • 壁量計算にとどまらない、N値・偏心率・四分割法、必要に応じた許容応力度計算
  • 評価機関とのやり取りを日常業務として回せる組織体制
  • 着工前から完了引き渡しまでの写真記録・検査記録・履歴整備

これらすべてを、一つのプロジェクトとして矛盾なく回し切る能力が必要だからです。

そして、難易度が高いからこそ、ここに到達した家は、市場の中で際立った位置に立ちます。
同じ築年帯の中古戸建ての中で、第三者の評価書を提示できる家は限られます。

買主・金融機関・仲介会社・相続人——家の出口に立ち会うすべての相手が、評価書のある家を自然と優先する構造が、すでに静かに動き始めています。

増改築.comは、自社で木造の性能向上リノベーションを旧耐震建物を含む実案件で積み上げてきた立場から、

現在は全国の工務店・建築会社に対して、耐震等級3取得を含む性能向上リノベーション実務のアドバイスを行う立場にもあります。
旧耐震建物の正式取得という、もっとも難易度が高く、もっとも実装できる会社が限られている領域を、

現場・設計・申請・検査・記録の全工程で伴走してきました。

本記事の主張は、増改築.comの現場での経験そのものに裏打ちされています。

机上の制度解説でも、抽象的な提案でもなく、実際にやり切ってきた人間が、同じ景色を見ている読者に向けて書いた言葉として、ここまでの17章を組み立ててきました。

17-5 読者が、明日からできる「3つの一歩」

ここまで読み終えた読者にとって、本記事の最後に必要なのは、抽象的な激励ではなく、具体的な一歩です。

本章では、明日からできる3つの一歩として、それを言葉にしておきます。

一歩目:家族でゴールを言語化する
夕食の席でも、休日のリビングでもかまいません。
「うちの家を、これからどうしたいか」を、家族の言葉で、5分でいいので話してみてください。

  • 住み続けたい家か、出口を視野に入れる家か
  • 「等級3相当」で止めるのか、「正式取得」まで進むのか
  • 補強だけで終えるのか、断熱まで一体で行うのか
  • 家族の中で、誰が窓口になって動くのか

ゴールが家族の中で言葉になっていれば、その先のすべての判断が、ぶれなくなります。

二歩目:自分の家の素性を、簡易にでも見立てる
第3章の判断軸(取得しやすい家/難しい家)を、自宅に当てはめてみてください。
床下・小屋裏に入る必要はまだありません。築年数、構造、増改築履歴、図面の現存状況、雨漏り・結露の有無

——わかる範囲で十分です。
そのうえで、第11章の6つの塊と、第12章の48週の時間軸を、自分の家に重ねて読み直してみてください。

三歩目:第10章の見極め基準を満たす会社に、現地予備確認を依頼する
判断材料がそろったら、第10章で整理した5つの特徴

  • 構造設計と書類整備の社内体制
  • 精密診断・構造計算が当たり前
  • 評価機関とのやり取りが日常業務
  • 写真と図面の一気通貫整理
  • 売却・相続・保険まで含めた説明力

このうち3つ以上に明確に当てはまる会社に、最初の相談を持ち込んでみてください。
初回相談の場で本記事の縦糸が会話の中に自然に登場するなら、

正式取得まで進められる体制を持っている可能性が高い会社です。

この3つの一歩は、特別な決意も大きな費用もいりません
ですが、この3つを順に踏んだ瞬間に、判断の解像度は確実に一段上がります。

17-6 増改築.comからの最後のメッセージ

ここまでお読みいただいた読者の方に、増改築.comとして、最後にひとことだけお伝えしたいことがあります。

等級3リフォームの相談に、「早すぎる相談」も「遅すぎる相談」も、ありません。

  • まだ何も決まっていない段階で、判断材料だけが欲しい方
  • 他社の見積りを受け取ったあとで、第三者の目線で読み直したい方
  • 旧耐震建物の正式取得が、自分の家でも可能かを確かめたい方
  • 全国の工務店・建築会社の立場で、性能向上リノベの実装支援を必要としている方

いずれの段階の方にも、本記事の延長線上として、判断材料を増やすための場を用意しています。

本記事が、読者の方の自分の家にとって何が必要かを、自分の頭で判断できる状態への、

確かな一歩になっていれば——その一点だけが、本記事を最後まで書ききった私たちの願いです。

17-7 結語 ― 家は、家族の生涯にわたる伴走者である

家は、雨をしのぐ箱ではありません。
家族が眠り、笑い、悩み、立ち上がり、看取り、見送る場所です。

その家が、地震に耐えられるかどうか。
その家の素性を、第三者の言葉で語れるかどうか。
その家のファイルを、家族の次の世代に渡せるかどうか。

ここで問われているのは、家の性能であると同時に、家族の生涯設計の解像度でもあります。

本記事を通じて、読者の方が、

  • 「家を直す」から「家族の生涯設計を組み立てる」へ
  • 「言葉の印象に流される」から「自分の頭で判断する」へ
  • 「相当でいい」から「自分の家にとって本当に必要なゴールを選ぶ」へ

——この3つの転換のうち、ひとつでも内側で起きていれば、本記事の役割は十分に果たせたと考えます。

最後まで、長い道のりにお付き合いいただき、ありがとうございました。
この記事が、家族の生涯にわたる伴走者としての家を、整えていくための一冊として、お役に立つことを願っています。

17-8 次の一歩への導線

本記事を読み終えた読者の方が、次に取れる選択肢は、おおむね3つです。

選択肢1:無料相談
家族のゴールが見え始めた段階で、判断材料を増やすために、まず話してみたい方。

選択肢2:現地調査・耐震診断の申し込み
自分の家の素性を、簡易ではなく実測の精度で確かめたい方。

選択肢3:資料請求
社内・家族内での共有のために、手元に整った形の資料を残しておきたい方。

どの一歩から踏み出していただいてもかまいません。
本記事の17章すべてが、いずれの選択肢の背中も、静かに押すために書かれてきました。

家族の生涯設計の一部として、等級3リフォームを組み立てる——その最初の一歩を、ここから始めてください。

< このガイドの著者情報 >

稲葉 高志

ハイウィル株式会社 四代目社長

1976年生まれ 東京都出身。

【経歴】

家業(現ハイウィル)が創業大正8年の老舗瓦屋だった為、幼少よりたくさんの職人に囲まれて育つ。

中学生の頃、アルバイトで瓦の荷揚げを毎日していて祖父の職人としての生き方に感銘を受ける。 日本大学法学部法律学科法職課程を経て、大手ディベロッパーでの不動産販売営業に従事。

この時の仕事環境とスキルが人生の転機に。 今では考えられないが、 TVCMでの華やかな会社イメージとは裏腹に、当たり前に灰皿や拳が飛んでくるような職場の中、東京営業本部約170名中、営業成績6期連続1位の座を譲ることなく退社。ここで営業力の基礎を徹底的に養うことになる。その後、工務店で主に木造改築に従事し、大工学校へ通いながら、100棟以上の木造フルリフォームを大工職人として施工、管理者として管理

2003年に独立し 耐震性能と断熱性能を現行の新築の最高水準でバリューアップさせる戸建てフルリフォームを150棟営業、施工管理に従事

2008年家業であるハイウィル株式会社へ業務移管後、 4代目代表取締役に就任。

250棟の木造改修の営業、施工管理に従事

2015年旧耐震住宅の「耐震等級3」への推進、「断熱等級6」への推進を目指し、 自身の通算500棟を超える木造フルリフォーム・リノベーション経験の集大成として、性能向上に特化した日本初の木造フルリオーム&リノベーションオウンドメディア 「増改築com®」をオープン。オープン10年、2025年現在750棟を超えるスケルトンリノベーションの実績を誇る

戸建てリノベーション・リフォームに関するお問合せはこちら

増改築.comの一戸建てリフォーム専用ホームページに
お越しいただき、誠に有難うございます。

増改築.comメンバーは技術集団となり、
他社のような営業マンがおりません。
技術者が直接ご相談にのり問題解決を行います。

従いまして、
お客様の方である程度のご要望が整理されました段階、
お悩みが工事内容のどのようなところにあるのか?
ご予算がどの程度絞る必要があるのか?
など明確になった段階でのご相談をお願いしております。
お問合せ・ご相談はお電話・メールにて受け付けております。
メールの場合は以下のフォームに必要事項をご記入の上、
「送信する」ボタンをクリックをお願いします。

代表稲葉高志

戸建てリノベーションの専属スタッフが担当致します。
一戸建て家のリフォームに関することを
お気軽にお問合せください

よくあるご質問
  • 他社に要望を伝えたところできないといわれたのですが・・・
  • 他社で予算オーバーとなってしまい要望が叶わないのですが・・・
  • サービスについて詳しく聞きたいのですが・・・

どのようなお悩みのご相談でも結構です。

あなたの大切なお住まいに関するご相談をお待ちしております。

営業マンはおりませんので、しつこい営業等も一切ございません。

設計会社(建築家様)・同業の建築会社様のご相談につきましては、プランと共にご指定のIw値及びUa値等の性能値の目安もお願い申し上げます。

2026年の大型補助金が確定したことで現在大変込み合っております。

耐震性能と断熱性能を向上させるフルリフォームには6か月~7か月の工期がかかります。

補助金獲得には年内に報告を挙げる必要があることから、お早目にご相談をお願いいたします。(6月着工までが目安

ご提案までに大変お時間がかかっております。ご了承のほどお願い申し上げます。

(5月までの着工枠が埋まりました)・・・2026/03/01更新

※すでにプランをお持ちのお施主様・設計資料をお持ちのお施主様は内容をフォームで送信後、フォーム下のメールアドレスに資料をお送りください。対応がスムーズです。

必須

(例:増改築太郎)

必須

(例:contact@high-will.co.jp)

(例:03-5615-2826)

必須

(例:東京都荒川区西日暮里2-35-1)

(例:築40年)

(例:25坪・100㎡など)

(例:2000万程度など)

  • ※再建築不可のリフォームでは金融機関が限られます。事前審査をお勧めいたします。

    (例:2024年3月くらいに完成希望など)

    必須

    できるだけ具体的にお知らせくださいませ。既存設計資料、リフォーム後のイメージ図等をお持ちであれば下記のメールアドレスより添付をお願いします。

    ※次の画面がでるまで、4~5秒かかりますので、
    続けて2回押さないようにお願いいたします。

    ※次の画面が出るまで、4〜5秒かかりますので、
    続けて2回押さないようにお願いいたします。

    図面や写真等を送信いただく場合、また入力がうまくいかない場合は、上記内容をご確認のうえ、下記メールアドレスまでご連絡ください。

    お電話でのお問合せはこちら

    0120-246-991

    営業時間:10:00~17:00(土日祝日を除く)

    ★YouTube「増改築.comチャンネル」チャンネル登録して新動画解説をいち早くGET!!★
    「増改築.comリノベ診断」であなたに一番ふさわしいフルリフォームを診断!!(動画解説付き)
    ★Facebookページにいいね!を押して最新コンテンツ情報をいち早くGET!!★

    4代目代表よりご挨拶

    稲葉高志

    親切・丁寧な対応をモットーとしておりますのでお気軽にご相談ください。
