長屋や住宅密集エリアにおける悩みの一つに、お隣さんとの外壁と外壁の距離がほとんどなく、足場が建たないというケースがあります。このような時には、外壁を部屋側より解体し、かつ部屋うちから外壁を張る。外壁裏打ち工法がお勧めです。特殊工法になるため、出来る会社はかなり少ないのですが、増改築com®運営会社のハイウィル株式会社では、地元が下町エリアということもあり、このような問題にお取り組んでまいりました、ここでは外壁の裏打ち工法の解体から完成までのポイントを解説します。

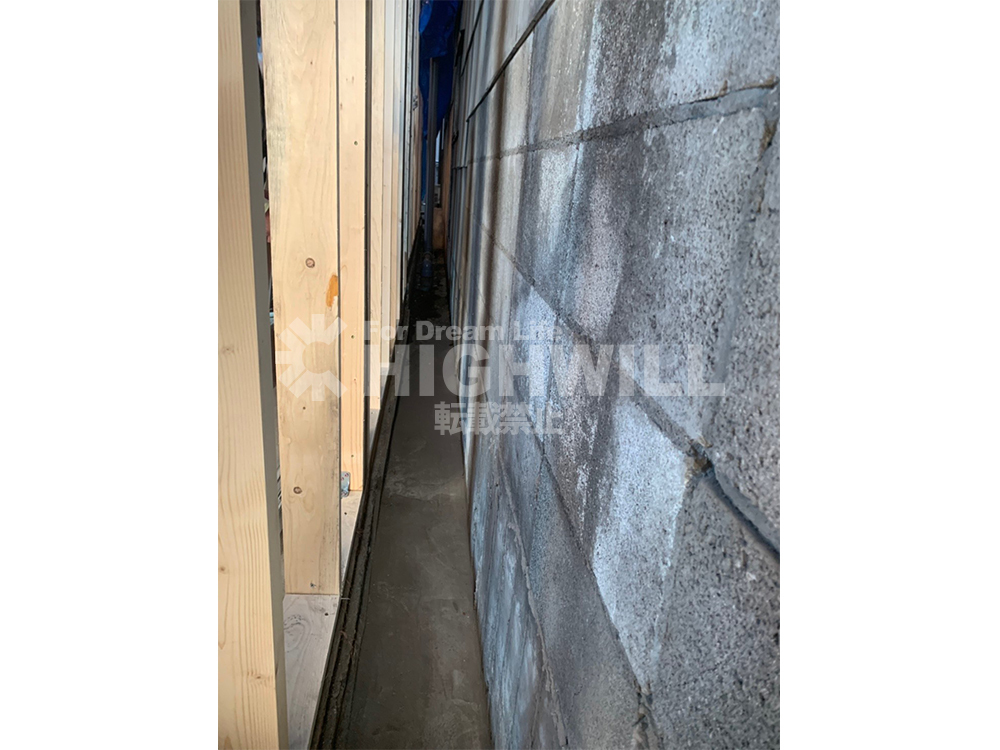

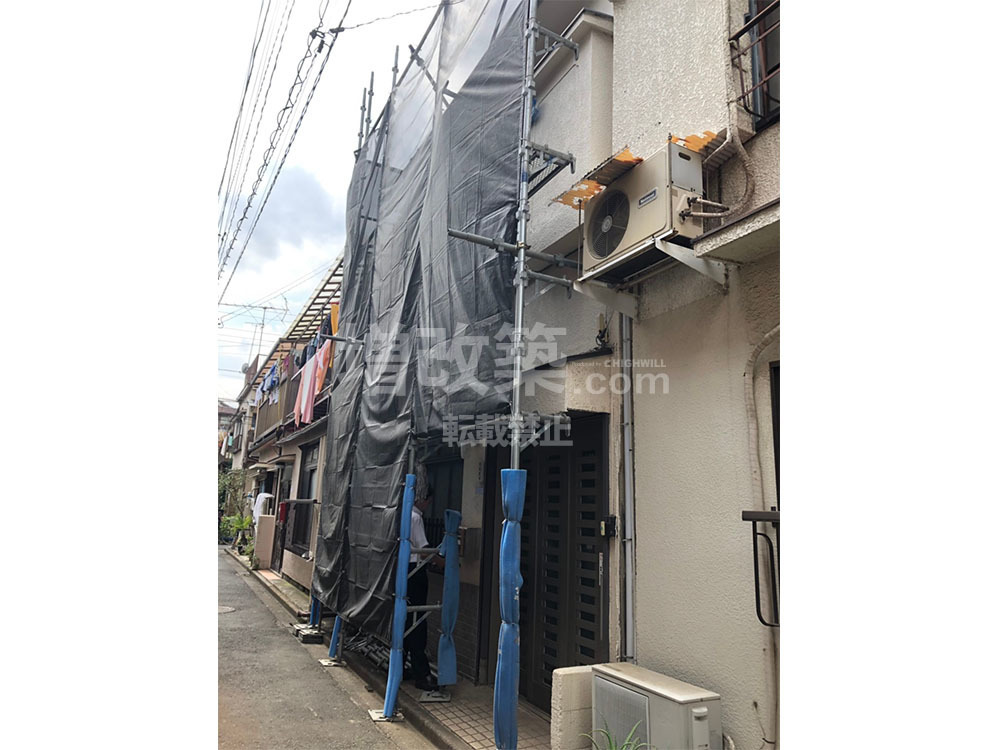

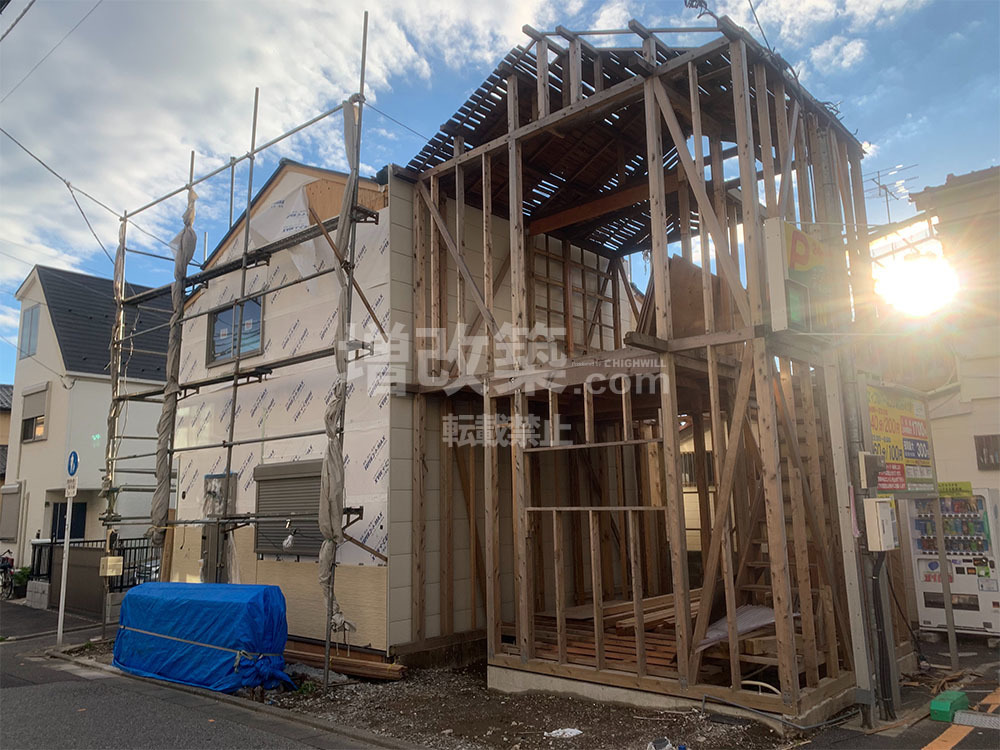

まず隣家との離隔距離のない外壁面の解体においては、大前提として解体時に隣家の密接している外壁に解体する外壁材が干渉しないように、しっかりと養生をする必要があります。全面にシート張りをして対処します。

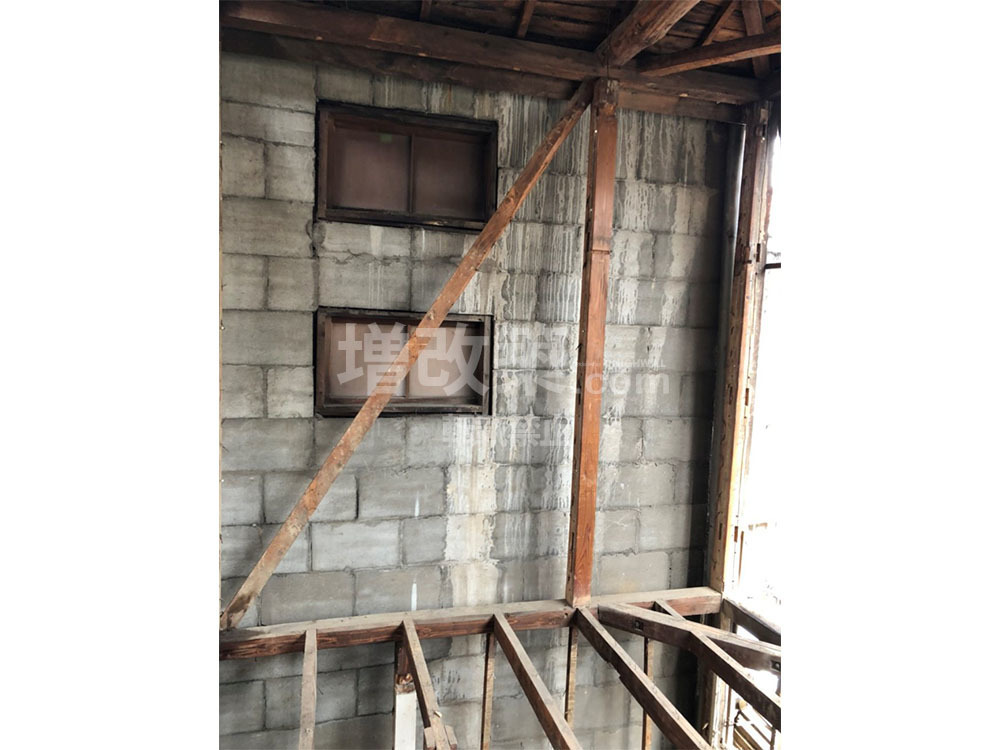

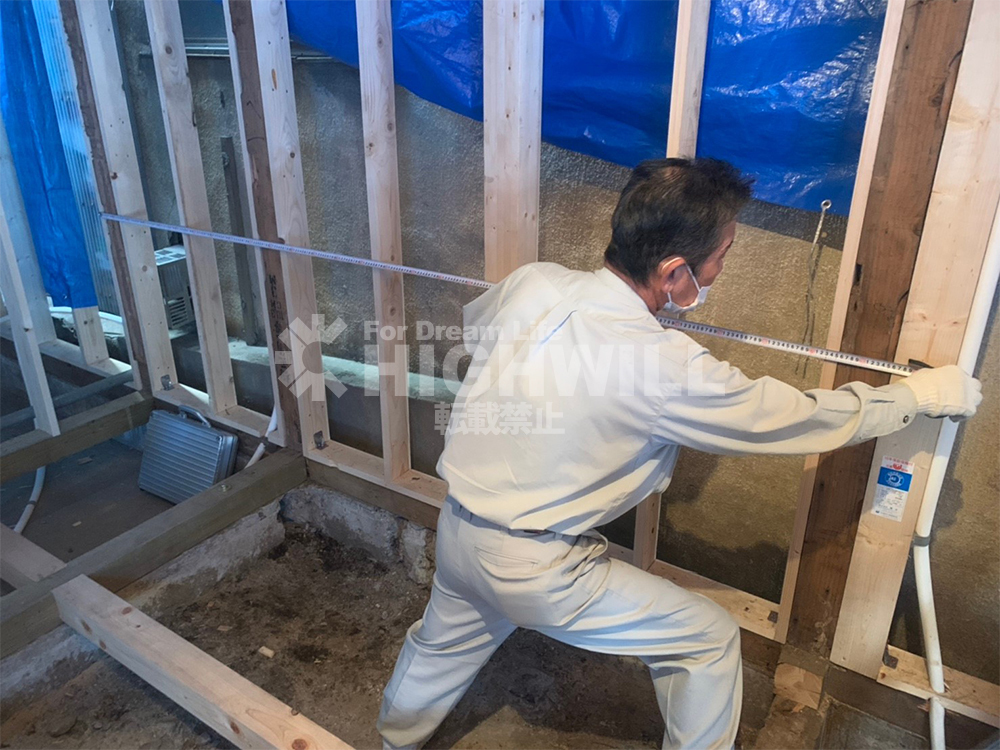

二階床下地外壁から300mm 程度を撤去しその他はほぼ全体は残すようにします。

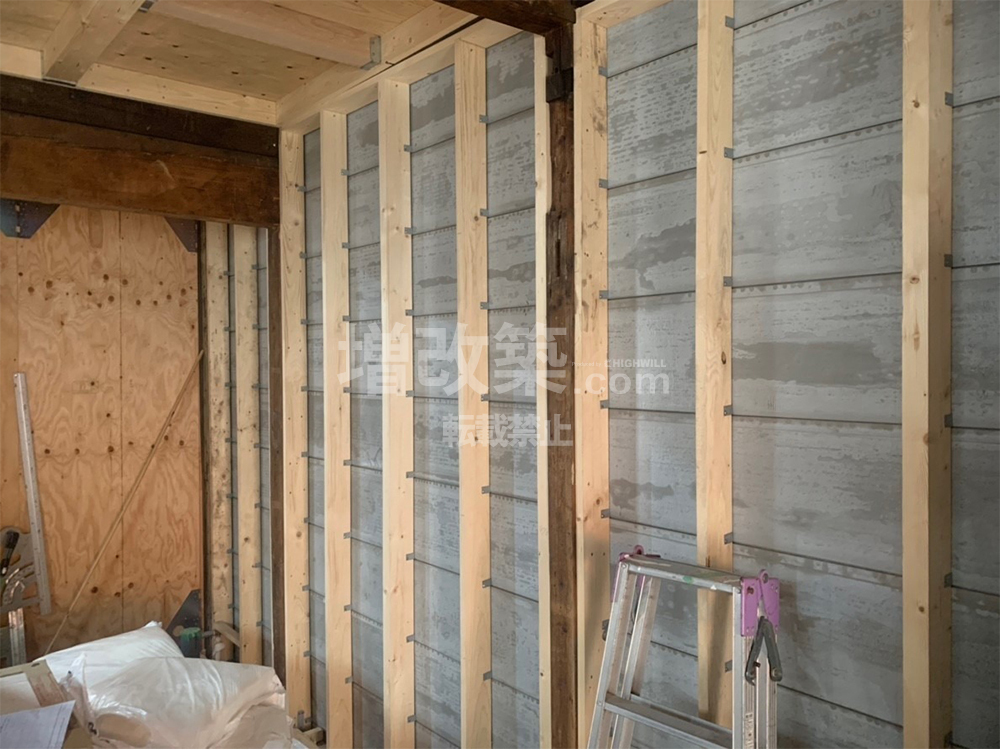

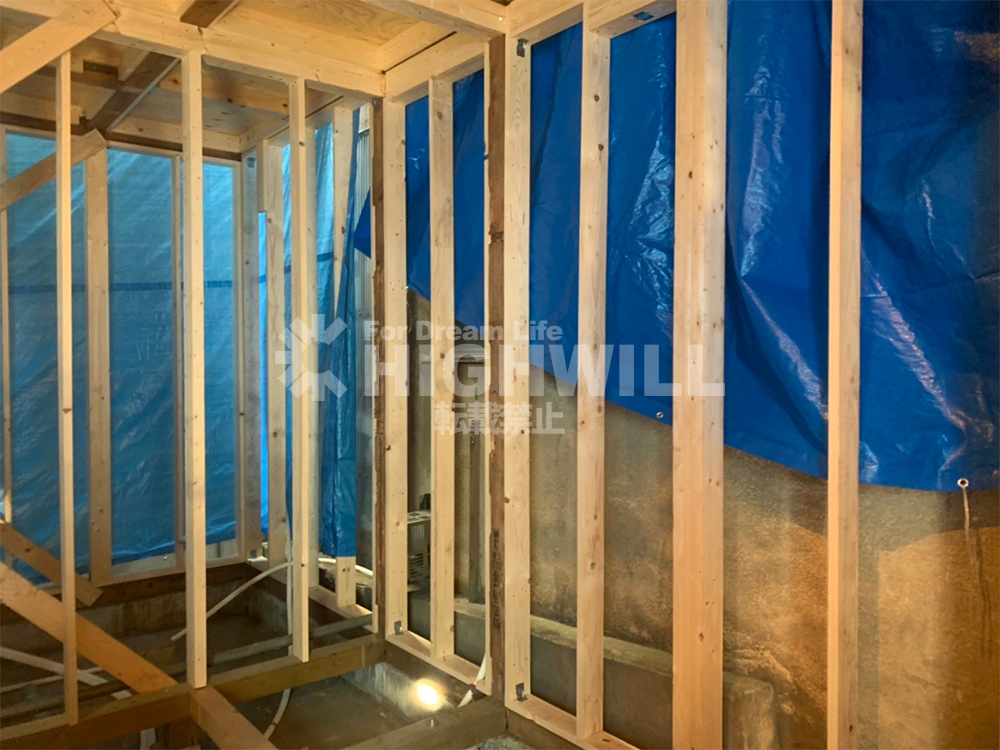

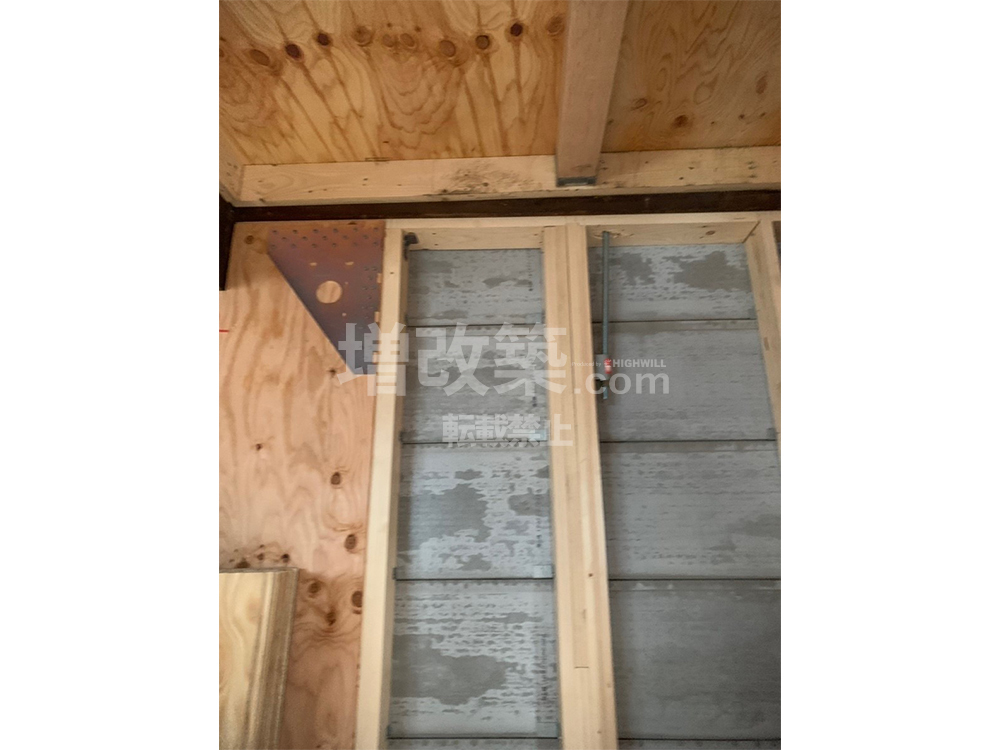

残す理由は隣接側の外壁はラス板共に室内に引き込むため作業床が必要になるからです。
床 300mmを切断する理由は、間柱の下と桁を表しで間柱下部に鋸を入れるためのスペースを確保する意味合いもあります。
解体は一階から撤去後、二階に移り撤去し階段は二階の床を解体後に解体していきます。
下に待機の産業廃棄物トラックを待機させ撤去材を積んでいきます。

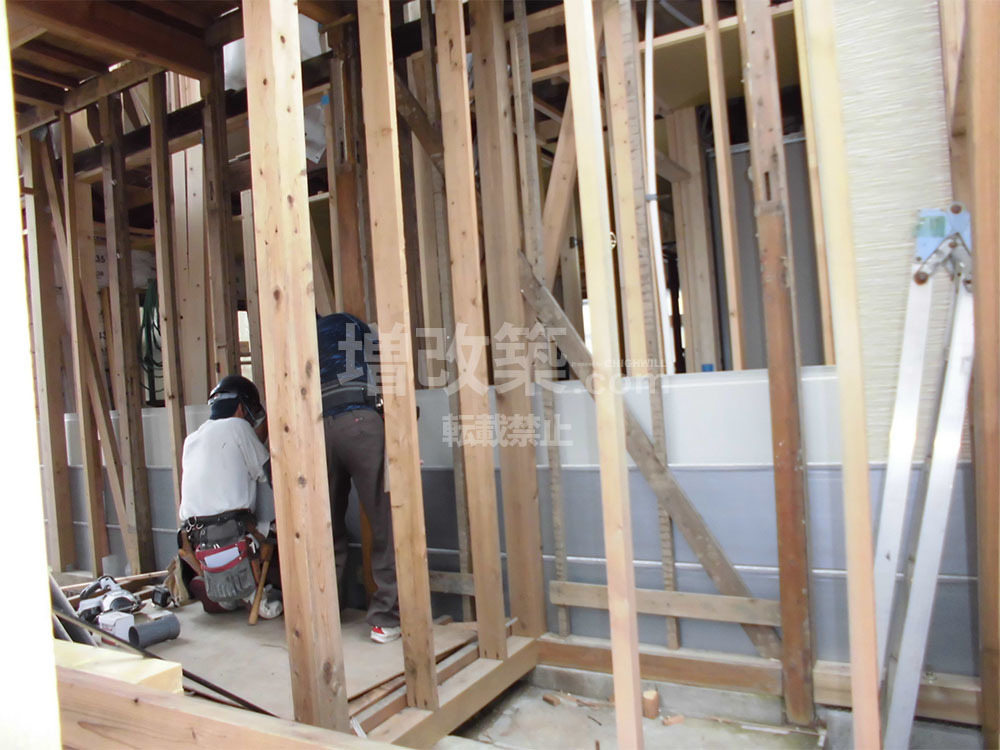

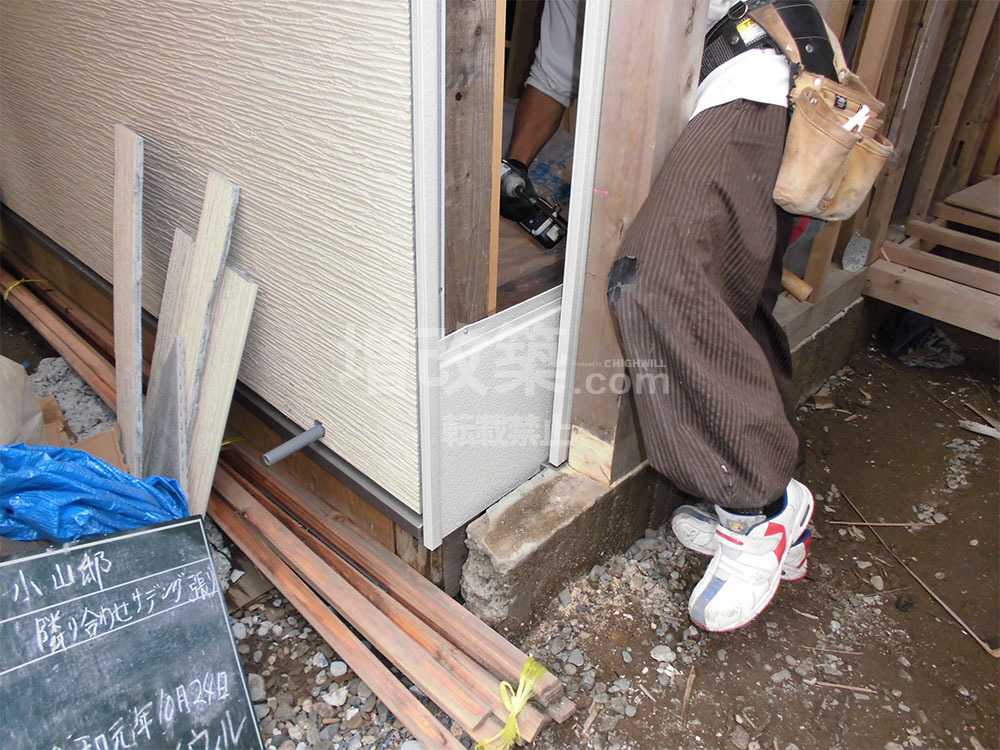

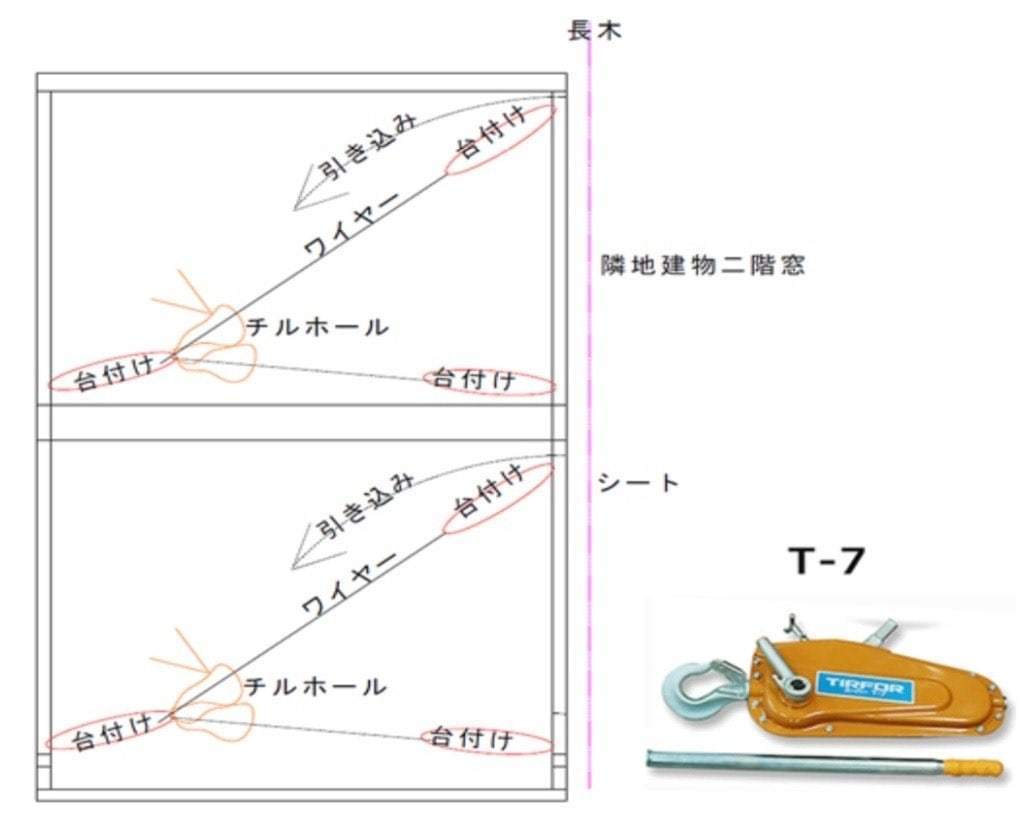

隣接側外壁を引き込むため作業は、上図のようにラス板切断後チルホールで室内に引張込み壁残材を隣家側に倒れないように注意が必要です。
その為に、外壁は一階から作業を行い一階処分材を片付けて作業床を作り、隣接建物側の外壁には合板を立てかけて、しっかりと養生した上で行います。一回の外壁解体が終了後に2階外壁の解体作業を行っていきます。(モルタル落下を受ける為の養生)

外壁引き込みの仕方は、柱境のラス板を切断し、 間柱中間を横切断して、柱間の1/4から1/2程度の外壁面積を引き込む方法をとります。
台付けは番線#12で施工します。
これらの作業に当たり、通常の戸建てリノベーションの解体では使用しない準備機材として、チルホール1台とトラック用荷締バンド2、番線#12 が必要になります。番線で不可能な場合7mm か9m 程度の台付けとなります。番線切りも必要です。
更新日:2020/10/04
フルリフォーム(全面リフォーム)で最も大切なのは「断熱」と「耐震」です。性能向上を第一に考え、末永く安心して住める快適な住まいを目指しましょう。
ハイウィル株式会社 四代目社長
1976年生まれ 東京都出身。
【経歴】
家業(現ハイウィル)が創業大正8年の老舗瓦屋だった為、幼少よりたくさんの職人に囲まれて育つ。
中学生の頃、アルバイトで瓦の荷揚げを毎日していて祖父の職人としての生き方に感銘を受ける。 日本大学法学部法律学科法職課程を経て、大手ディベロッパーでの不動産販売営業に従事。
この時の仕事環境とスキルが人生の転機に。 TVCMでの華やかな会社イメージとは裏腹に、当たり前に灰皿や拳が飛んでくるような職場の中、東京営業本部約170名中、営業成績6期連続1位の座を譲ることなく退社。ここで営業力の基礎を徹底的に養うことになる。その後、工務店で主に木造改築に従事し、100棟以上の木造フルリフォームを職人として施工、管理者として管理。
2003年に独立し 耐震性能と断熱性能を現行の新築の最高水準でバリューアップさせる戸建てフルリフォームを150棟、営業、施工管理に従事。2008年家業であるハイウィル株式会社へ業務移管後、 4代目代表取締役に就任。250棟の木造改修の営業、施工管理に従事。
2015年旧耐震住宅の「耐震等級3」への推進、「断熱等級4」への推進を目指し、 自身の500棟を超える木造フルリフォーム・リノベーション経験の集大成として、性能向上に特化した日本初の木造フルリオーム&リノベーションオウンドメディア 「増改築com®」をオープン。
どのようなお悩みのご相談でも結構です。
あなたの大切なお住まいに関するご相談をお待ちしております。
営業マンはおりませんので、しつこい営業等も一切ございません。
※設計会社(建築家様)・同業の建築会社様のご相談につきましては、プランと共にご指定のIw値及びUa値等の性能値の目安もお願い申し上げます。
※現在大変込み合っております。ご提案までに大変お時間がかかっております。ご了承のほどお願い申し上げます。
2025年(令和7年)の4月1日建築基準法改正が決定、2025年(令和7年)4月以降に着手するフルリフォームに確認申請が義務化されることにより、現在大変混みあっております。
お問い合わせ・ご相談多数のため、ご返信、プランのご提案までに日数を頂いております。ご了承の程お願い申し上げます。
首都圏のリノベーションにつきましては、2024年度工事枠は11月解体着工のお施主様まで埋まっております。
・直近は2024年12月下旬の解体着工スタートより空きありとなります。※2024年10月9日時点
※ご契約順に施工班の予定を組ませて頂いております。スケルトンリフォームには6ヶ月程度の期間が必要になります。余裕をもったスケジュールでご相談をお願い申し上げます。
図面や写真等を送信いただく場合、また入力がうまくいかない場合は、上記内容をご確認のうえ、下記メールアドレスまでご連絡ください。
営業時間:10:00~18:00(土日祝日を除く)
